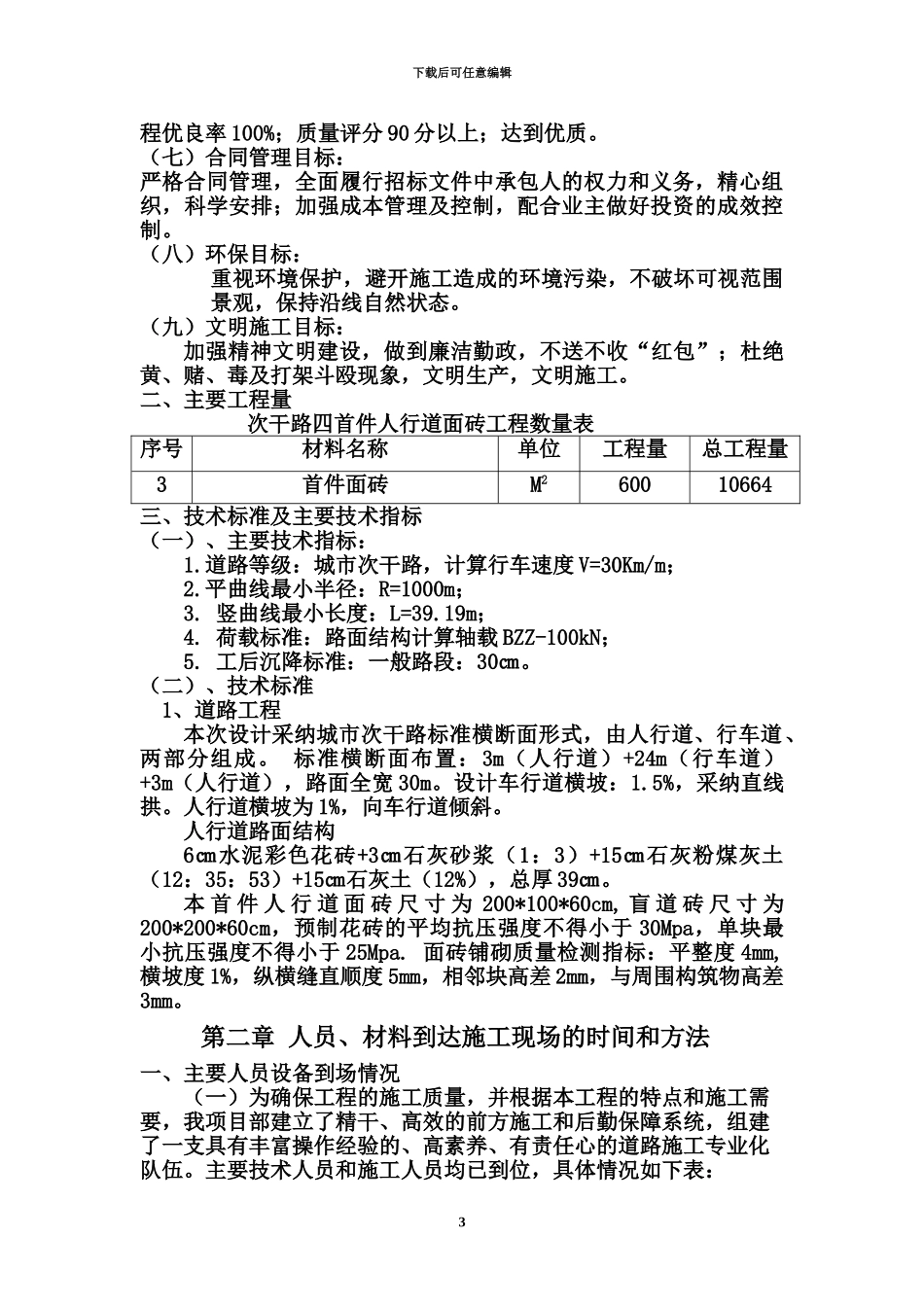

下载后可任意编辑人行道水泥花砖施工综合方案下载后可任意编辑第一章 工程概况一、工程简介(一)工程概况:本工程为 XXXXXXX,位于 XXXXXXX,由我公司承建的修筑范围为次干路四道路、排水及照明工程。次干路四规划为园区东西向城市次干道。道路工程修筑范围东起规划支路一(起点桩号为 K0+041.106),西至规划支路六(终点桩号为 K1+982.198),路线全长 1941.092m。本工程设计人行道面砖尺寸为 200*100*60cm,盲道砖尺寸为200*200*60cm,预制花砖的平均抗压强度不得小于 30Mpa,单块最小抗压强度不得小于 25Mpa.我项目人行道面砖采纳外购石材,运到现场后我项目安排专人验收合格方可卸料,并及时送检复试合格后进行现场铺砌施工,严格按法律规范要求施工,确保质量符合法律规范要求。(二)首件施工工期及桩号: 计划施工工期:2024 年 6 月 15 日-2024 年 6 月 20 日; 人行道面砖桩号为:K0+750-K0+950 左侧长 200m,面积 600m2.(三)编制依据1、国家颁布及天津市有关施工规程、设计法律规范、质量检验及验收标准和法规性文件及业主制定的有关规定。 2、招标文件和设计图纸及勘察资料。 3、《公路路面基层施工技术法律规范》(JTJ034-2000);《天津市工程建设标准设计》(DBJT29-175-2024);《公路工程技术标准》(JTG B01-2024);《城市道路工程质量检验标准》(DB 29-50-2024);《天津市市政工程施工技术法律规范(道路工程)》( J 10405-2024);(四)首件目的: (1)、摸索并总结如何依据招标文件的技术、质量标准以及颁布的质量标准进行法律规范的程序管理方法和质量控制手段。 (2)、通过本首件施工,收集相关数据(石材的材质要求、施工工艺流程、各项质量指标的检测要求等),以便指导全线人行道面砖施工并达到技术质量标准。(五)面砖工期目标: 我部计划从 2024 年 6 月 15 日——2024 年 7 月 25 日完成人行道面砖施工。(六)质量目标:严格执行合同条款,根据招标文件的有关法律规范规程、设计图纸和业主以及监理工程师的指令施工,制定落实各项质量管理和保证措施,确保分项工程合格率 100%、优良率 90%以上,力争 95%以上;分部工程合格率 100%、优良率 90%以上,力争 95%以上;单位工2下载后可任意编辑程优良率 100%;质量评分 90 分以上;达到优质。(七)合同管理目标:严格合同管理,全面履行招标文件中承包人的权力和义务,精心组织,科学安排;加强成本管理及控...
