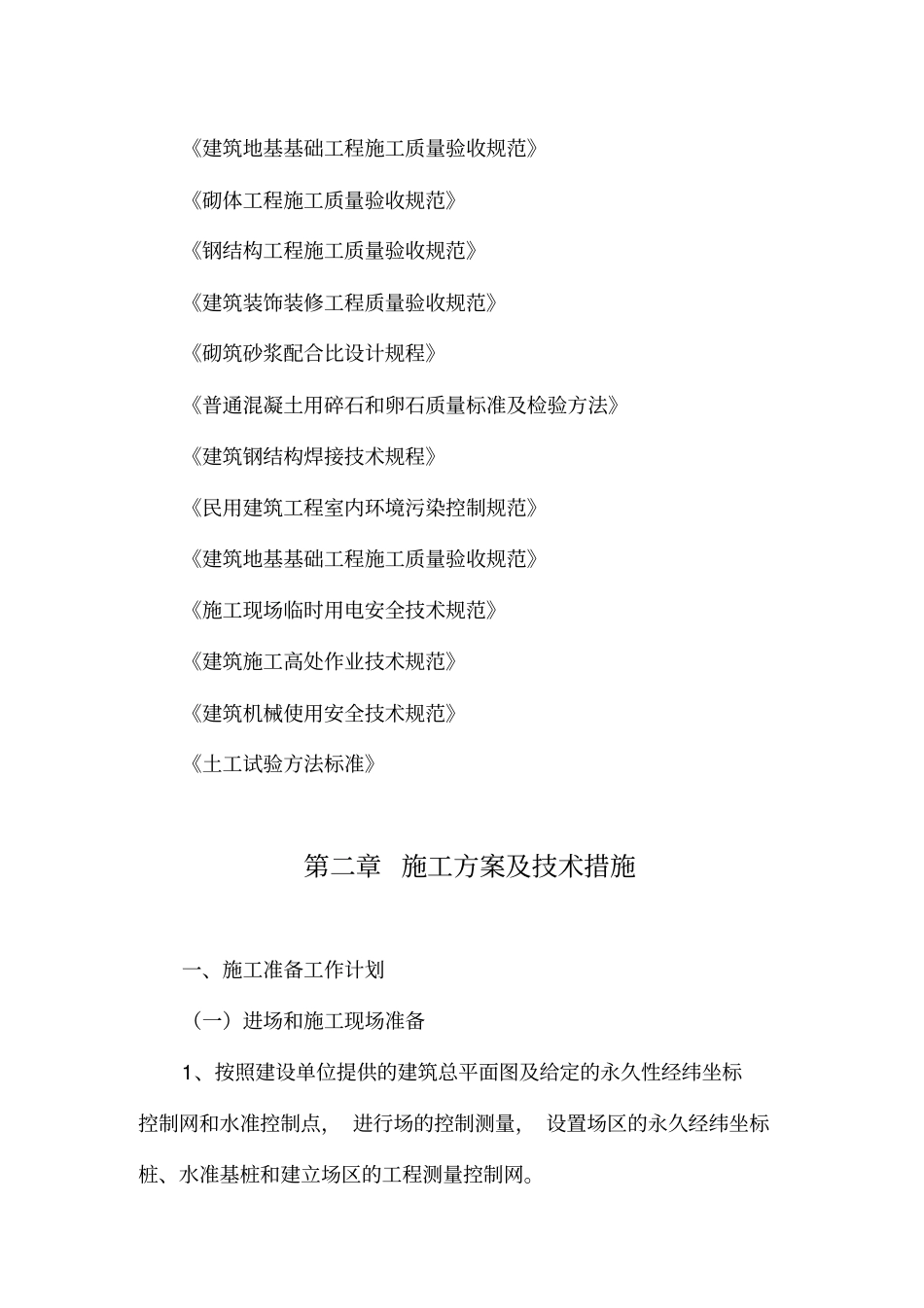

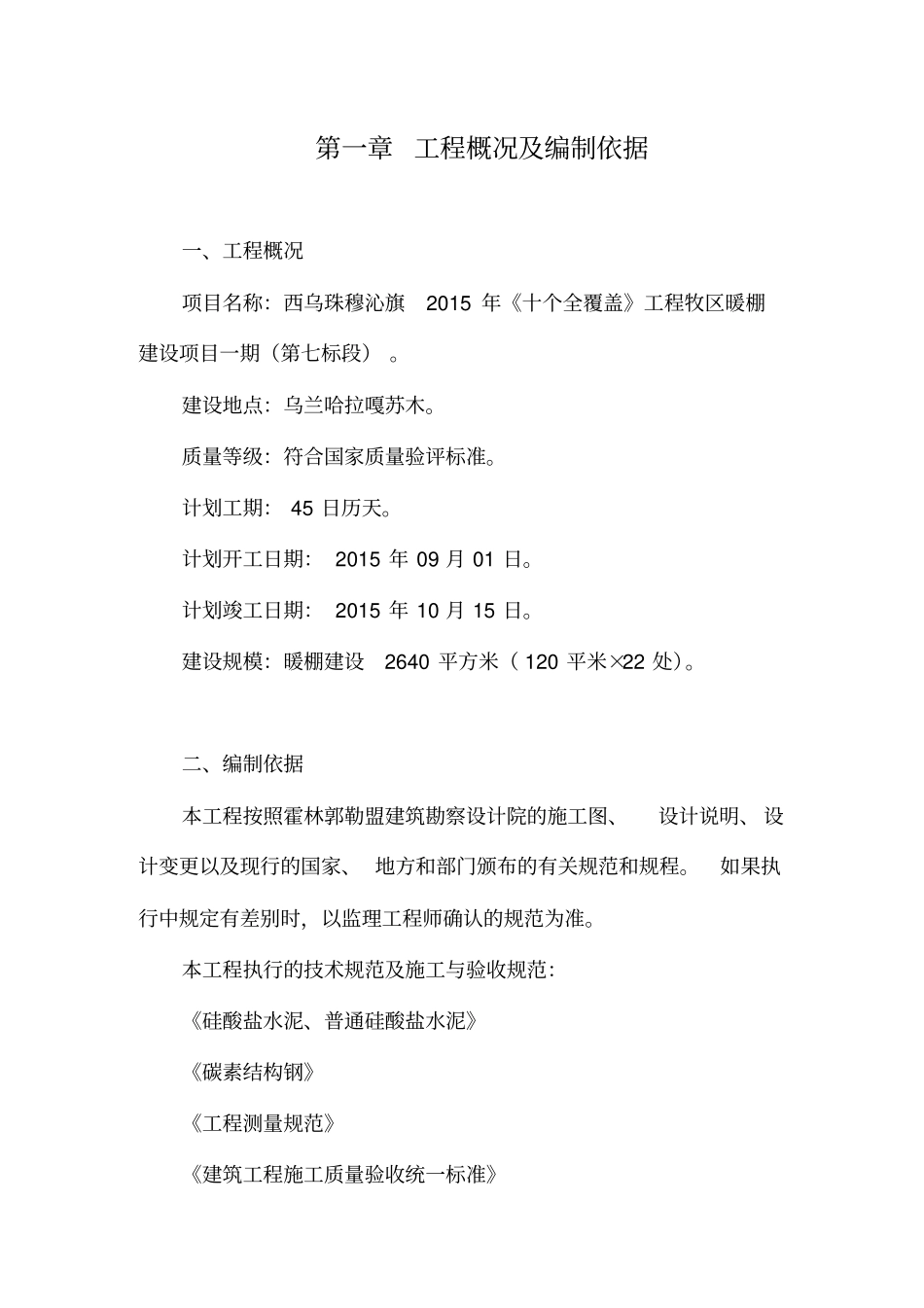

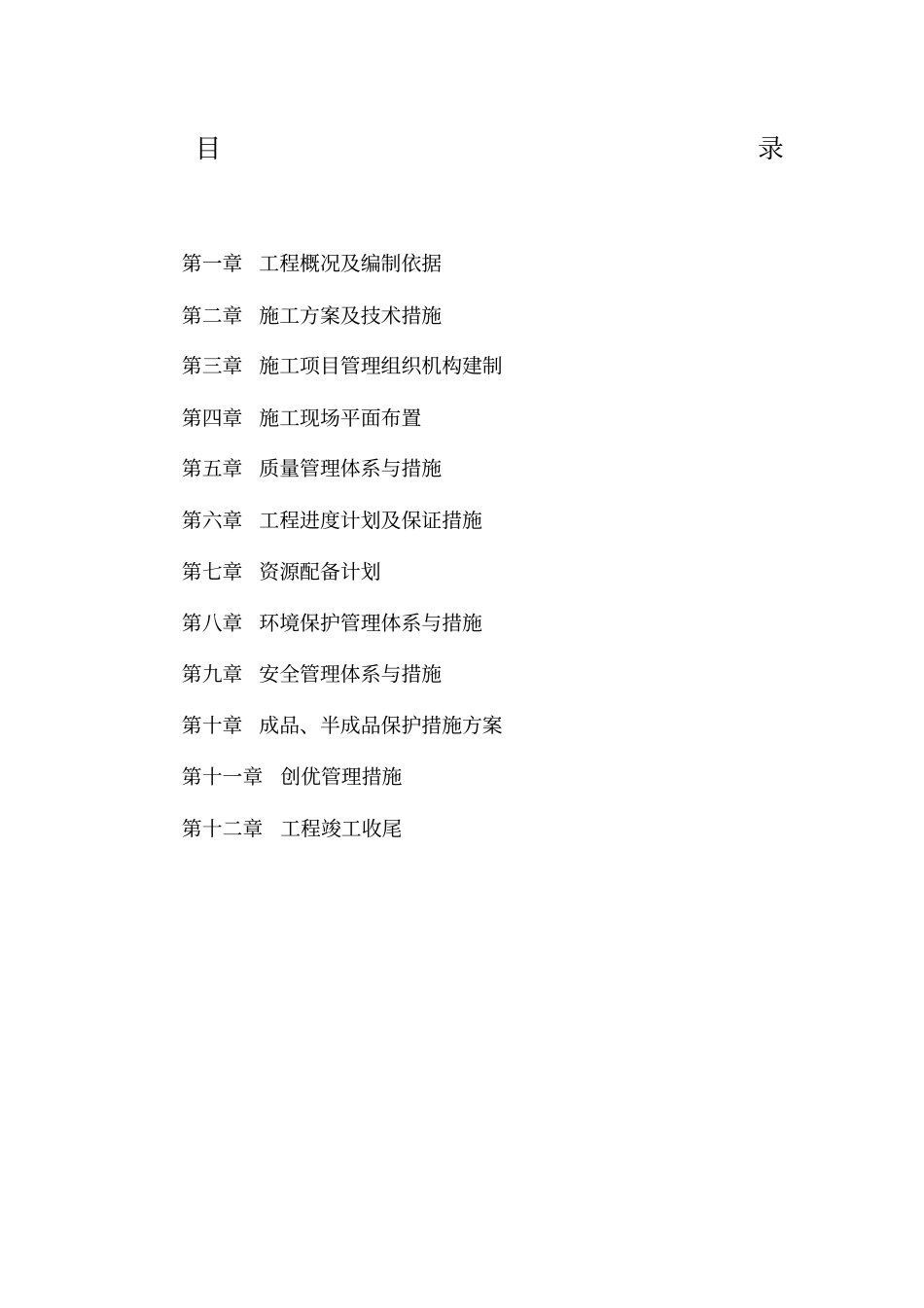

目录第一章工程概况及编制依据第二章施工方案及技术措施第三章施工项目管理组织机构建制第四章施工现场平面布置第五章质量管理体系与措施第六章工程进度计划及保证措施第七章资源配备计划第八章环境保护管理体系与措施第九章安全管理体系与措施第十章成品、半成品保护措施方案第十一章创优管理措施第十二章工程竣工收尾第一章 工程概况及编制依据一、工程概况项目名称:西乌珠穆沁旗2015 年《十个全覆盖》工程牧区暖棚建设项目一期(第七标段) 。建设地点:乌兰哈拉嘎苏木。质量等级:符合国家质量验评标准。计划工期: 45 日历天。计划开工日期: 2015 年 09 月 01 日。计划竣工日期: 2015 年 10 月 15 日。建设规模:暖棚建设2640 平方米( 120 平米×22 处)。二、编制依据本工程按照霍林郭勒盟建筑勘察设计院的施工图、设计说明、 设计变更以及现行的国家、 地方和部门颁布的有关规范和规程。如果执行中规定有差别时,以监理工程师确认的规范为准。本工程执行的技术规范及施工与验收规范:《硅酸盐水泥、普通硅酸盐水泥》《碳素结构钢》《工程测量规范》《建筑工程施工质量验收统一标准》《建筑地基基础工程施工质量验收规范》《砌体工程施工质量验收规范》《钢结构工程施工质量验收规范》《建筑装饰装修工程质量验收规范》《砌筑砂浆配合比设计规程》《普通混凝土用碎石和卵石质量标准及检验方法》《建筑钢结构焊接技术规程》《民用建筑工程室内环境污染控制规范》《建筑地基基础工程施工质量验收规范》《施工现场临时用电安全技术规范》《建筑施工高处作业技术规范》《建筑机械使用安全技术规范》《土工试验方法标准》第二章 施工方案及技术措施一、施工准备工作计划(一)进场和施工现场准备1、按照建设单位提供的建筑总平面图及给定的永久性经纬坐标控制网和水准控制点, 进行场的控制测量, 设置场区的永久经纬坐标桩、水准基桩和建立场区的工程测量控制网。2、搞好施工场地的“三通一平”及地下清障工作。三通一平是指路通、水通、电通和场地平整。按总平面布置图在场地内筑设临时施工道路,保证车辆行走畅通。3、布置施工及消防用水管网4、按照消防要求,设置足够数量的消防设施。5、按施工总平面布置图要求,建造工地办公用房、生活用房厕所等临时设施,为正式开工准备好办公、生产、储存等临时用房。6、安排施工用各种机具设备,分批调度进场,根据平面布置就位,并接通施工用水用电。7、办妥各项有关施...
