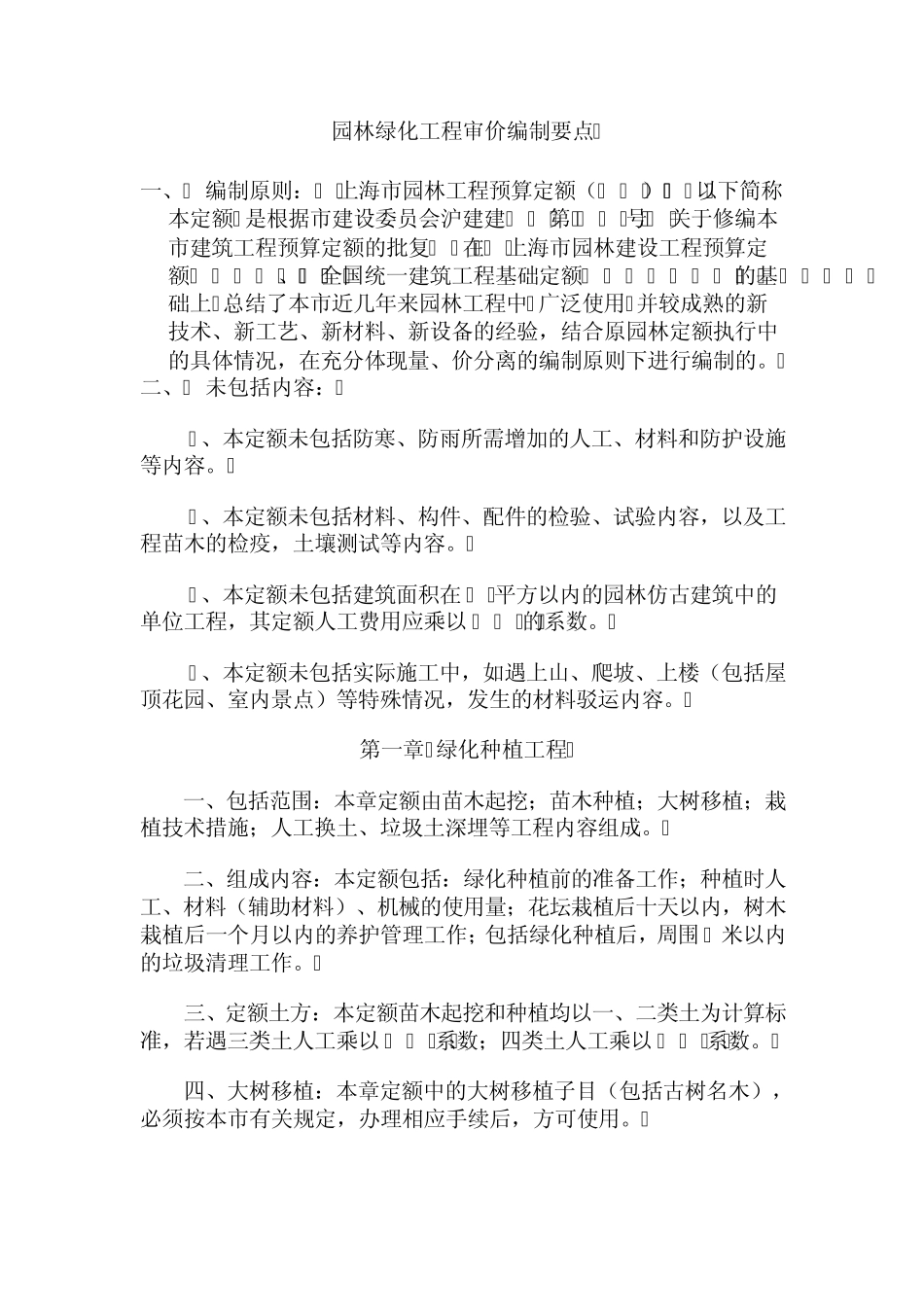

园林绿化工程审价编制要点 一、 编制原则:(以下简称本定额)是根据市建设委员会沪建建(98)第 0323号,在、的基础上,总结了本市近几年来园林工程中,广泛使用,并较成熟的新技术、新工艺、新材料、新设备的经验,结合原园林定额执行中的具体情况,在充分体现量、价分离的编制原则下进行编制的
二、 未包括内容: 1、本定额未包括防寒、防雨所需增加的人工、材料和防护设施等内容
2、本定额未包括材料、构件、配件的检验、试验内容,以及工程苗木的检疫,土壤测试等内容
3、本定额未包括建筑面积在 50平方以内的园林仿古建筑中的单位工程,其定额人工费用应乘以 1
4、本定额未包括实际施工中,如遇上山、爬坡、上楼(包括屋顶花园、室内景点)等特殊情况,发生的材料驳运内容
第一章 绿化种植工程 一、包括范围:本章定额由苗木起挖;苗木种植;大树移植;栽植技术措施;人工换土、垃圾土深埋等工程内容组成
二、组成内容:本定额包括:绿化种植前的准备工作;种植时人工、材料(辅助材料)、机械的使用量;花坛栽植后十天以内,树木栽植后一个月以内的养护管理工作;包括绿化种植后,周围 2米以内的垃圾清理工作
三、定额土方:本定额苗木起挖和种植均以一、二类土为计算标准,若遇三类土人工乘以 1
34系数;四类土人工乘以 1
四、大树移植:本章定额中的大树移植子目(包括古树名木),必须按本市有关规定,办理相应手续后,方可使用
五、技术措施:本章栽植技术措施子目的使用,必须根据实际需要支撑方法和材料,套用相应定额子目
六、场内运输:施工现场范围内苗木的水平运输,均已包括在定额内,除定额规定者,均不得调整
七、苗木成活率:苗木价格中,应包括苗木场外运输及种杆损耗等因素,苗木种植后成活率为 100%
