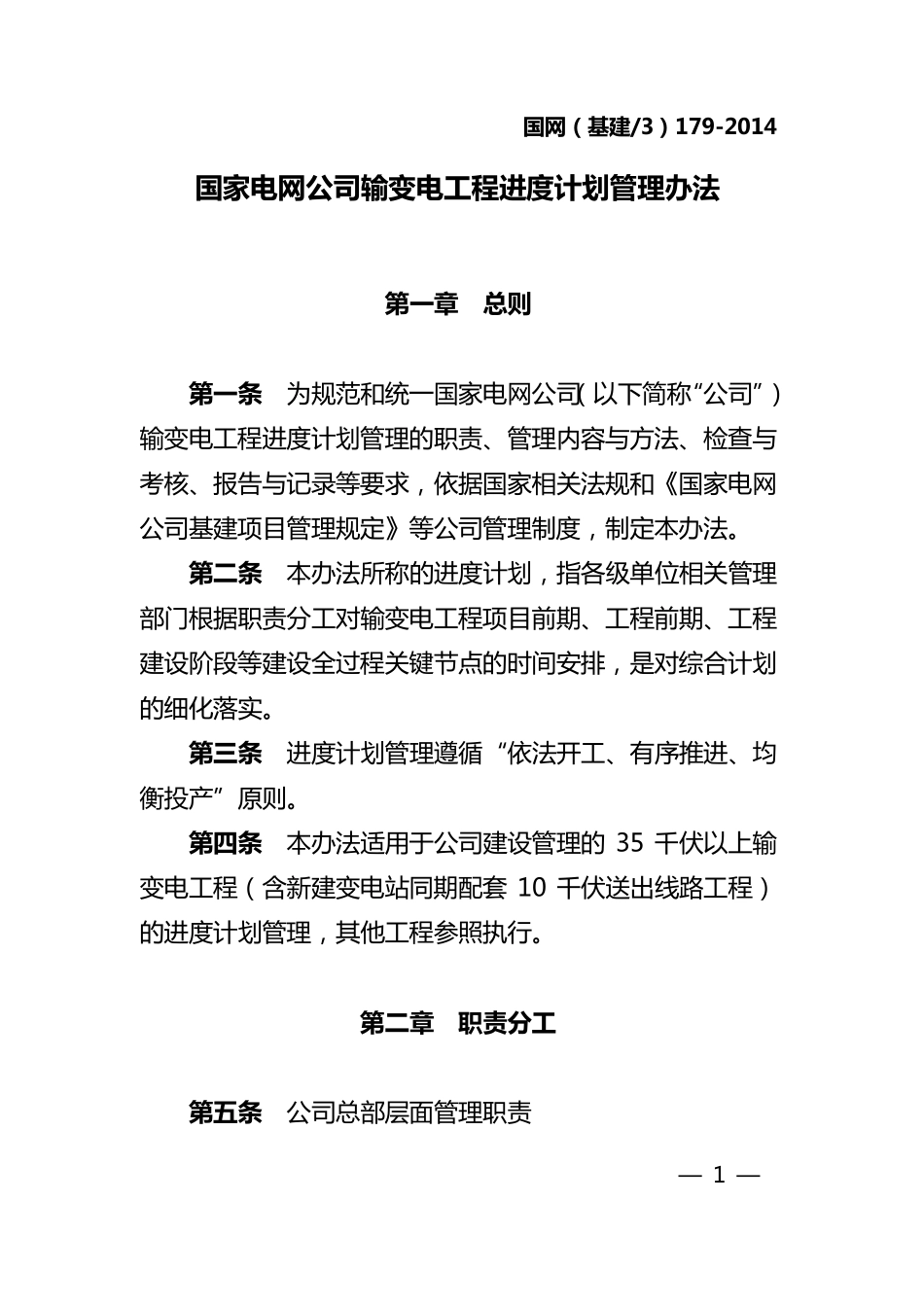

— 1 — 国 网 ( 基 建 /3) 179-2014 国 家 电 网 公 司 输 变 电 工 程 进 度 计 划 管 理 办 法 第 一章 总则 第 一条 为 规 范 和 统 一 国 家 电 网 公 司( 以 下 简 称“公 司 ”)输变电 工程进度计划管理的职责、管理内容与方法、检查与考核、报告与记录等要求,依据国 家 相关法规 和 《国 家 电 网公 司 基建项目管理规 定》等公 司 管理制度,制定本办法。 第 二条 本办法所称 的进度计划,指各级单位相关管理部门根据职责分工对输变电 工程项目前期、工程前期、工程建设阶段等建设全过程关键节点的时间安排,是对综合计划的细化落实。 第 三条 进度计划管理遵循“依法开工、有序推进、均衡投产”原则。 第 四条 本办法适用于公 司 建设管理的 35 千伏以 上输变电 工程( 含新建变电 站同期配套 10 千伏送出线路工程)的进度计划管理,其他工程参照执行。 第 二章 职责分工 第 五条 公 司 总部层面管理职责 — 2 — ( 一 ) 国 网 基 建 部 管 理 职 责 1. 负 责 工 程 前 期 工 作 的 归 口 管 理 ; 2. 负 责 公 司 年 度 进 度 计 划 的 制 定 下 达 与 执 行 管 理 ; 3. 负 责 跨 区 跨 省 常 规 电 网 项 目 的 建 设 总 体 协 调 , 组 织项 目 启 动 投 运 ; 4. 负 责 工 程 建 设 方 面 重 大 问 题 协 调 ; 5. 负 责 开 工 、 投 产 项 目 数 及 建 设 规 模 的 完 成 情 况 统 计 ; 6. 负 责 开 展 省 、 自 治 区 、 直 辖 市 电 力 公 司 ( 以 下 简 称“省 公 司 ”)的 工 程 前 期 和工 程 建 设 等进 度 计 划 管 理 情 况 的 检查考核。 ( 二) 国 网 发展 部 负 责 年 度 综合计 划 及 可研、 核准等项目 前 期 的 管 理 工 作 。 ( 三) 国 网 物资部 ( 招投 标管 理 中心) 负 责 工 程 物资及设 计 、 施工 、 监理 招标计 划 及 实施的 归 口 管 理 。 ( 四) 国 网 交流部 、 国 网 直 流部 负 责 特高压交直 流工 程进 度 计 划 管 理 。 第 六条 省 公 司 层面 管 理 职 责 ( 一 ) 建 设 部 管 理 职 责 1. ...
