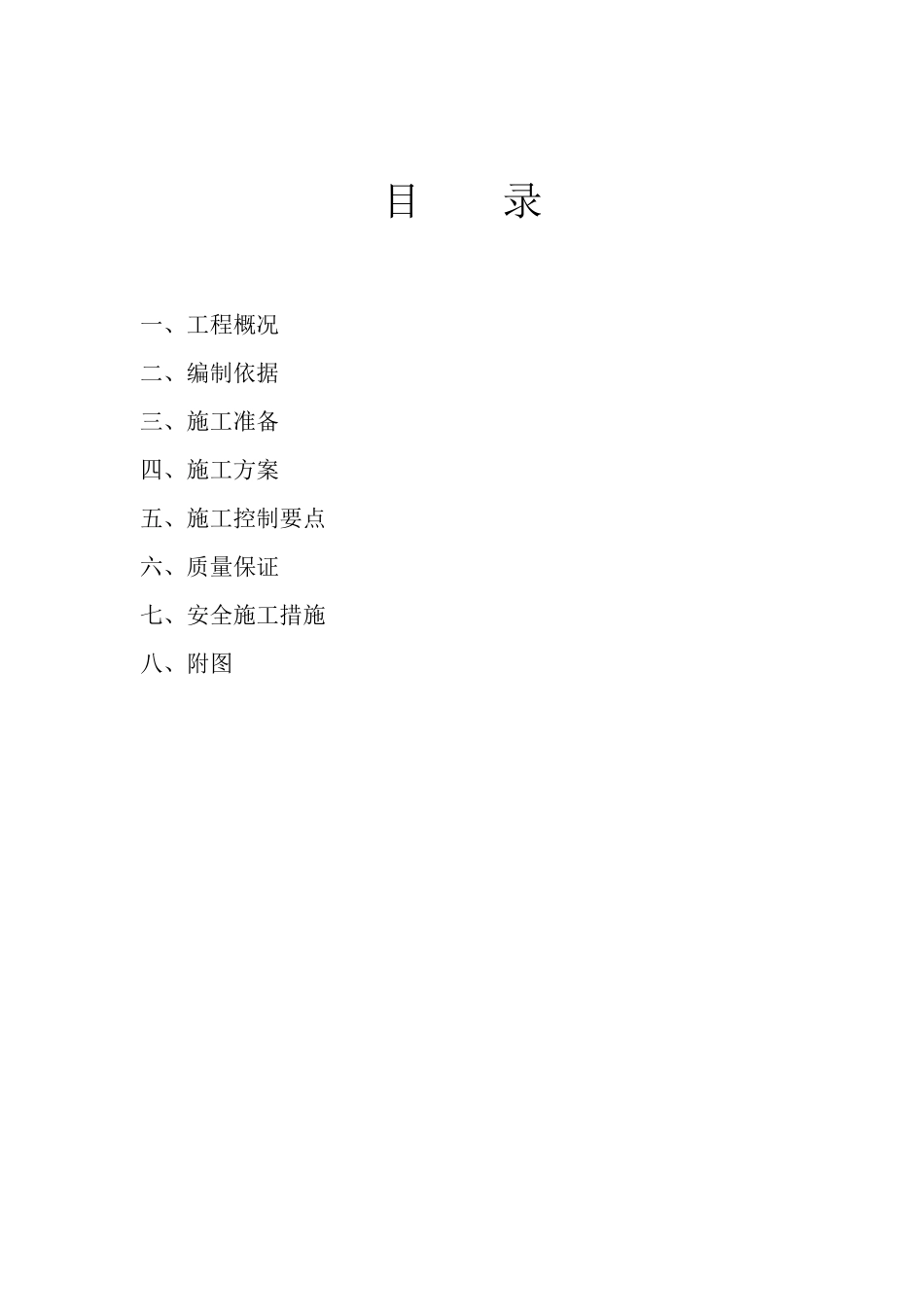

(石河子天富1×12MW 垃圾焚烧发电项目) 沙 坑 换 填 施 工 方 案 新疆兵团第五建筑安装工程公司 二零一一年十月一日 目 录 一、工程概况 二、编制依据 三、施工准备 四、施工方案 五、施工控制要点 六、质量保证 七、安全施工措施 八、附图 一、 工程概况: 本工程位于石河子通勤机场东北方向 400 米处,该原始遗留沙坑位于厂区西北角处,由于厂区前期是沙场用地因此该沙坑根据设计院绘制的总平面布置图为依据拟建的综合水泵房及生产消防水池全部位于换填沙坑区域范围内,为了保证地基达到设计承载力的要求,减少不均匀沉降,该工程采用分层回填压实
大坑长 137 米,宽 132 米,坑深见原始超平记录
二、 编制依据: 1. 测绘院设计院所提供的现场坐标拟建工程的平面布置图; 2. 《电力建设施工质量验收及评价规程 第1 部分土建工程》DLT 5210
1-2012; 3. 《土工试验方法标准》GB/T50123-1999 4. 《施工现场临时用电安全技术规范》JGJ46-20005 5. 《建筑施工安全检查标准》JGJ59-2011 6. 其他相关的规范及标准
三、 施工准备 1、 机械设备准备: 已进场 320 履带式反 铲 挖 掘 机两 台 ,20T 振 动 碾 两 台 、50 装 载机2 台 、自 卸 车 15 辆 、洒 水车 一辆 、电动 垂 直 打 夯 机 3 台 、80 水泵两台 、80 水管 260 米、镝 灯 5 部、电缆 线 400 米
2、 技术准备 ( 1) 完 成 现场原地面测量
(2) 在大坑附近引测水准控制点
放线确定填筑范围、宽度,并在大坑边缘设置高程控制标尺
3、 材料准备 对取料场进行勘察,取料场确定后,项目部质检员、抽样员邀请监理工程师共同在回填料场进行取样,抽取的土样应具有代表性,各个土层和性状的土都应包括
土样抽取后送实验室做标
