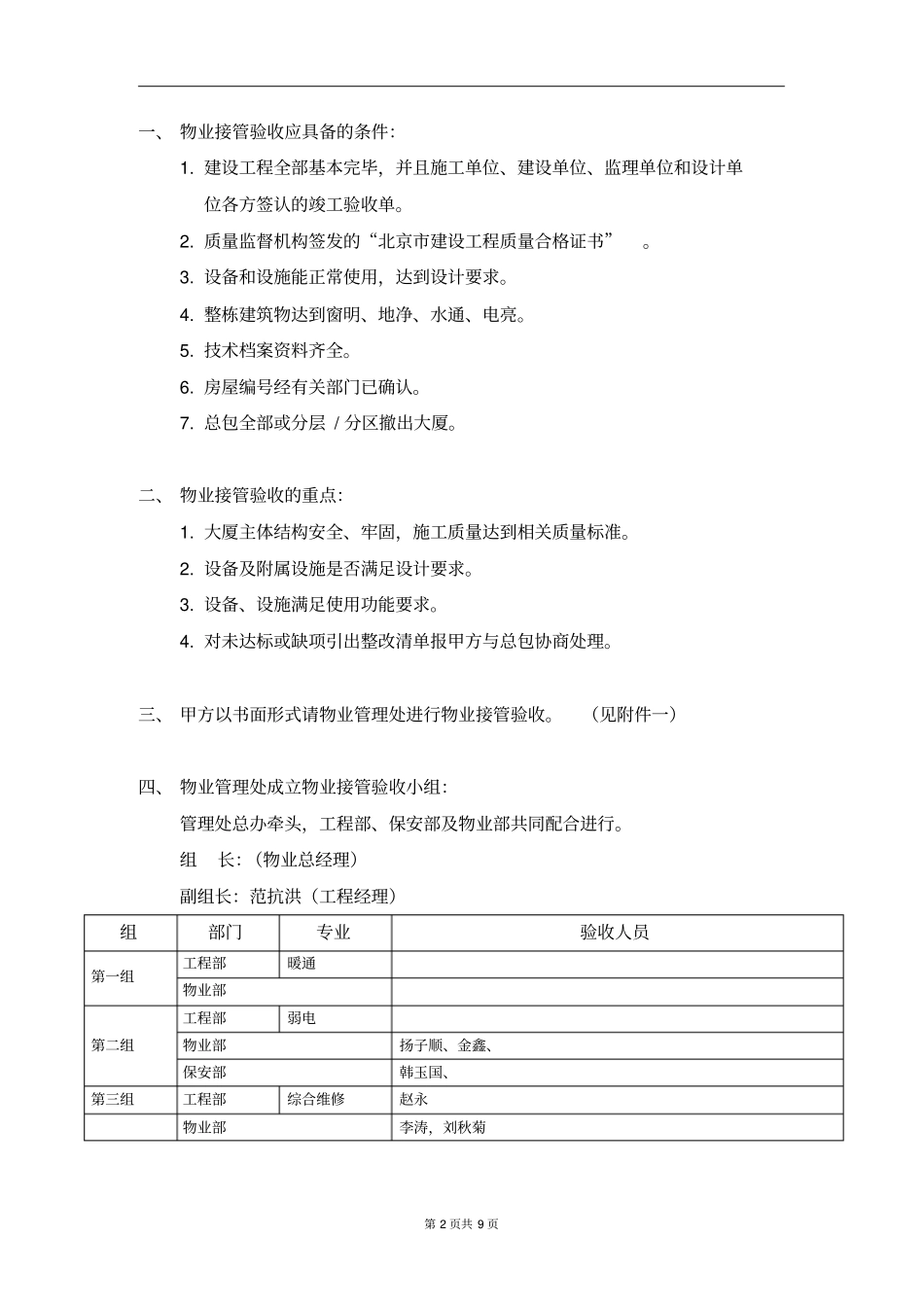

物业接管验收计划书第 2 页共 9 页一、 物业接管验收应具备的条件:1
建设工程全部基本完毕,并且施工单位、建设单位、监理单位和设计单位各方签认的竣工验收单
质量监督机构签发的“北京市建设工程质量合格证书”
设备和设施能正常使用,达到设计要求
整栋建筑物达到窗明、地净、水通、电亮
技术档案资料齐全
房屋编号经有关部门已确认
总包全部或分层 / 分区撤出大厦
二、 物业接管验收的重点:1
大厦主体结构安全、牢固,施工质量达到相关质量标准
设备及附属设施是否满足设计要求
设备、设施满足使用功能要求
对未达标或缺项引出整改清单报甲方与总包协商处理
三、 甲方以书面形式请物业管理处进行物业接管验收
(见附件一)四、 物业管理处成立物业接管验收小组:管理处总办牵头,工程部、保安部及物业部共同配合进行

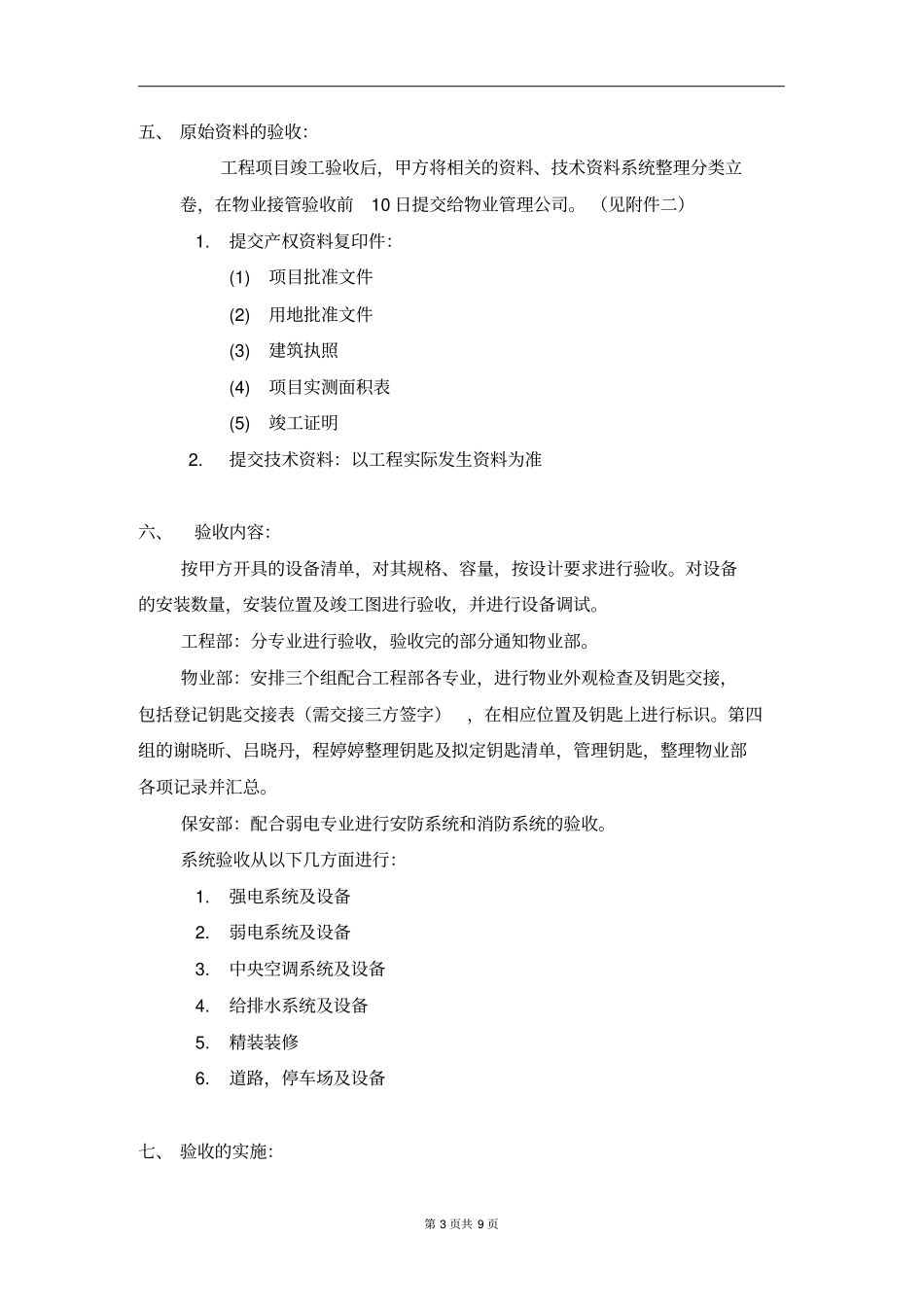

组长:(物业总经理)副组长:范抗洪(工程经理)组部门专业验收人员第一组工程部暖通物业部第二组工程部弱电物业部扬子顺、金鑫、保安部韩玉国、第三组工程部综合维修赵永物业部李涛,刘秋菊第 3 页共 9 页五、 原始资料的验收:工程项目竣工验收后,甲方将相关的资料、技术资料系统整理分类立卷,在物业接管验收前10 日提交给物业管理公司
(见附件二)1
提交产权资料复印件:(1)项目批准文件(2)用地批准文件(3)建筑执照(4)项目实测面积表(5)竣工证明2
提交技术资料:以工程实际发生资料为准六、验收内容:按甲方开具的设备清单,对其规格、容量,按设计要求进行验收
对设备的安装数量,安装位置及竣工图进行验收,并进行设备调试
工程部:分专业进行验收,验收完的部分通知物业部
物业部:安排三个组配合工程部各专业,进行物业外观检查及钥匙交接,包括登记钥匙交接表(需交接三方签字),在相应位置及钥匙上进行标识
第四组的谢晓昕、吕晓丹,程婷婷整理钥匙及
