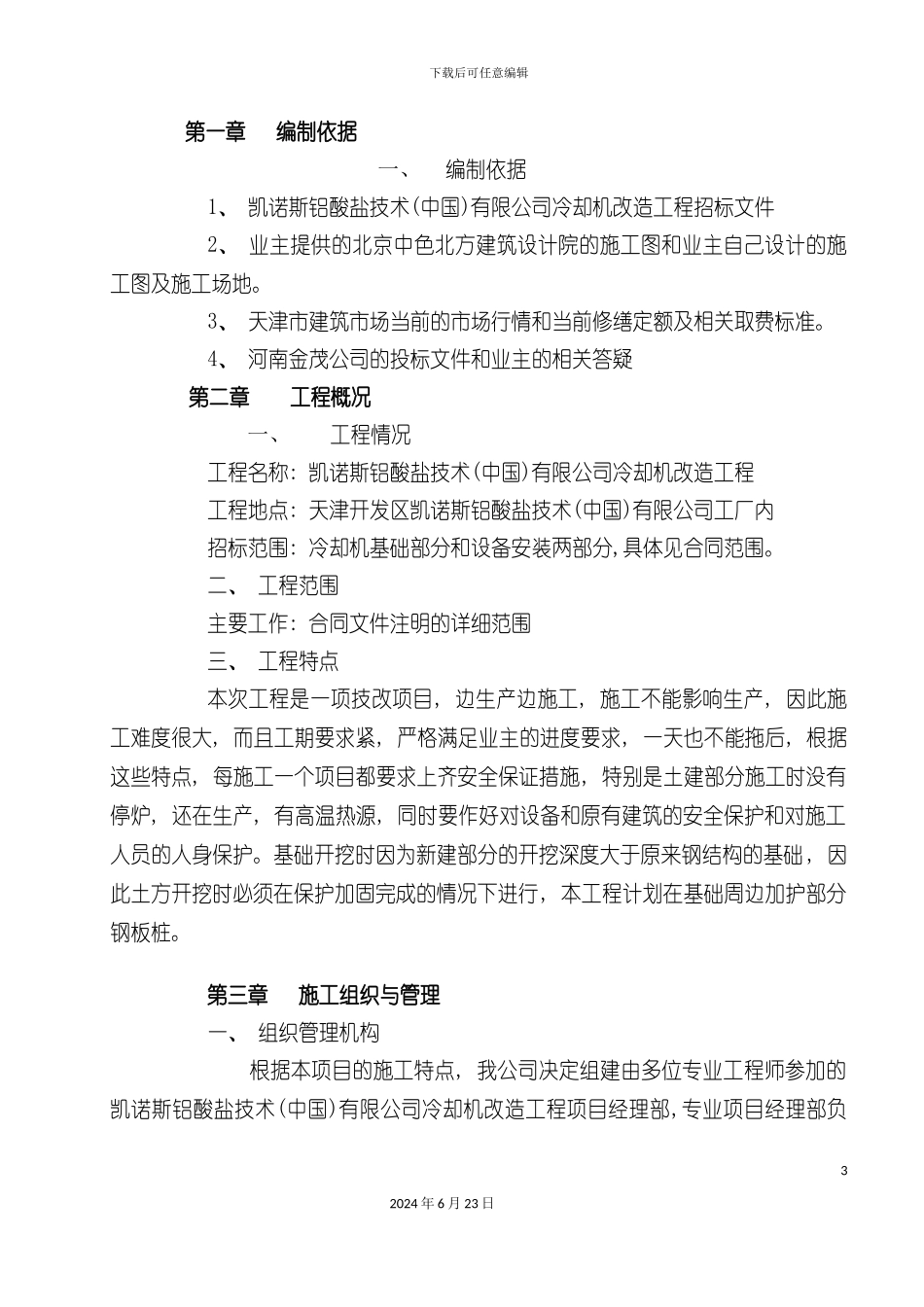

下载后可任意编辑凯诺斯铝酸盐技术冷却机改造施工组织设计12024 年 6 月 23 日下载后可任意编辑22024 年 6 月 23 日下载后可任意编辑第一章 编制依据一、编制依据1、 凯诺斯铝酸盐技术(中国)有限公司冷却机改造工程招标文件2、 业主提供的北京中色北方建筑设计院的施工图和业主自己设计的施工图及施工场地。3、 天津市建筑市场当前的市场行情和当前修缮定额及相关取费标准。4、 河南金茂公司的投标文件和业主的相关答疑第二章 工程概况一、工程情况工程名称: 凯诺斯铝酸盐技术(中国)有限公司冷却机改造工程工程地点: 天津开发区凯诺斯铝酸盐技术(中国)有限公司工厂内招标范围: 冷却机基础部分和设备安装两部分,具体见合同范围。二、 工程范围主要工作: 合同文件注明的详细范围三、 工程特点本次工程是一项技改项目, 边生产边施工, 施工不能影响生产, 因此施工难度很大, 而且工期要求紧, 严格满足业主的进度要求, 一天也不能拖后, 根据这些特点, 每施工一个项目都要求上齐安全保证措施, 特别是土建部分施工时没有停炉, 还在生产, 有高温热源, 同时要作好对设备和原有建筑的安全保护和对施工人员的人身保护。基础开挖时因为新建部分的开挖深度大于原来钢结构的基础, 因此土方开挖时必须在保护加固完成的情况下进行, 本工程计划在基础周边加护部分钢板桩。第三章 施工组织与管理一、 组织管理机构 根据本项目的施工特点, 我公司决定组建由多位专业工程师参加的凯诺斯铝酸盐技术(中国)有限公司冷却机改造工程项目经理部,专业项目经理部负32024 年 6 月 23 日下载后可任意编辑责本项目施工到交付使用全过程的组织管理, 确保本工程的质量、 工期、 安全作业, 文明施工等目标得以全面落实。达到业主和公司的各项要求。二、 施工场地管理制度根据本工程特色, 建立以下针对性的各项管理制度1.劳动纪律●现场管理人员和施工人员一律统一着装, 佩戴工作卡, 否则不能上岗工作。安全帽、 安全带、 安全鞋、 安全网、 安全隔离设施到位。●严禁迟到, 早退, 旷工, 因事请假必须办理请假手续。●高空作业的施工现场, 施工人员一律要戴安全帽、 安全鞋。没有护栏的地方必须加挂安全带。●施工现场必须保持洁净, 通畅。●严禁在施工现场吸烟, 生火。●严禁赤脚, 穿高跟鞋进入施工现场。●严禁在各种进口, 管理井口及楼梯井口倒垃圾, 扔杂物。●非现场管理人员和施工人员一律不准擅自进入施工现场...
