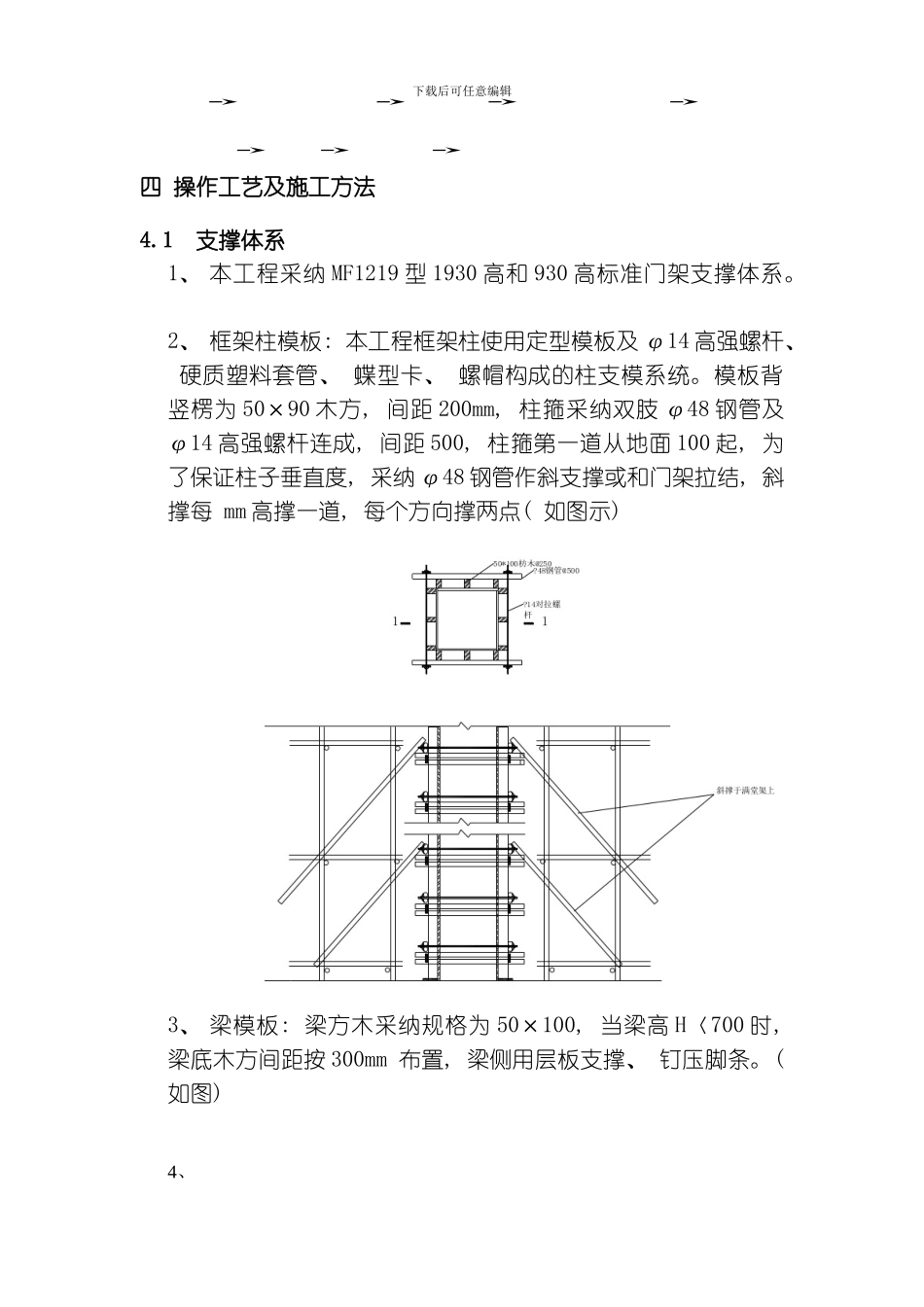

仁化县董塘镇红旗渠跨丹霞治炼厂公路渡槽改建(拆除)工程高支顶施工方案编 制: 审 核: 审 批: 广东中金建筑安装工程有限公司二○○年四月目 录一 工程概况.............................................3二 使用材料及要求.......................................3三 模板工程施工工艺流程.................................3四 操作工艺及施工方法...................................4五 模板质量标准........................................10六 成品保护............................................12七 模板施工职业健康安全要求...........................13八 支撑体系计算........................................13下载后可任意编辑一 工程概况 本高支模工程位于同富裕工业园 03-01 地块 B 栋厂房首层。建筑面积约 4700 平方, 结构形式为钢筋混凝土框架; 层高 5.5 米, 楼板厚度 100mm, 构件形式有: 柱截面最小 300×500mm、 最大900×900mm 方 柱 , 柱 间 距 最 大 8500mm; 厂 房 梁 截 面 最 大300*800mm、 办公楼最大 400*1100mm。为了使本工程达到安全生产和质量目标的要求, 提高劳动效率节约成本, 特编制本方案。二 使用材料及要求1、 模板支撑采纳标准 MF1219 门字架, 严禁使用弯曲、 开裂、 锈蚀、 的门字架和拉杆, 拉杆必须配套使用。2、 门字架搭设局部标高用上、 下螺旋顶托调整。顶托端头钢板必须平整, 螺杆调节必须灵活。3、 楼板采纳 1830×915×18mm 大模板, 模板使用之前必须刷脱膜剂, 当模板出现破损应及时修补、 裁边, 不能修补的要更换新模板, 楼面板在现场加工。4、 模板下使用 50×100 木方, 严禁使用弯曲, 腐朽的方木。三 模板工程施工工艺流程1、 柱模板制作 刷脱模剂 质量检查 柱钢筋绑扎 钢筋检验 安装柱模板 浇注混凝土 拆模 清理修补 刷脱模剂。 2、 梁、 楼板模板制作 刷脱模剂 质量检查 满堂脚手架 调整标高 安装梁、 板模板 模板验收 梁、 板钢筋绑扎 钢筋检验 浇注混凝土 拆模 清理修补 刷脱模剂。下载后可任意编辑四 操作工艺及施工方法4.1 支撑体系1、 本工程采纳 MF1219 型 1930 高和 930 高标准门架支撑体系。 2、 框架柱模板: 本工程框架柱使用定型模板及 φ14 高强螺杆、 硬质塑料套管、 蝶型卡、 螺帽构成的柱支模系统。模板背竖楞为 50×90 木方, 间距 20...
