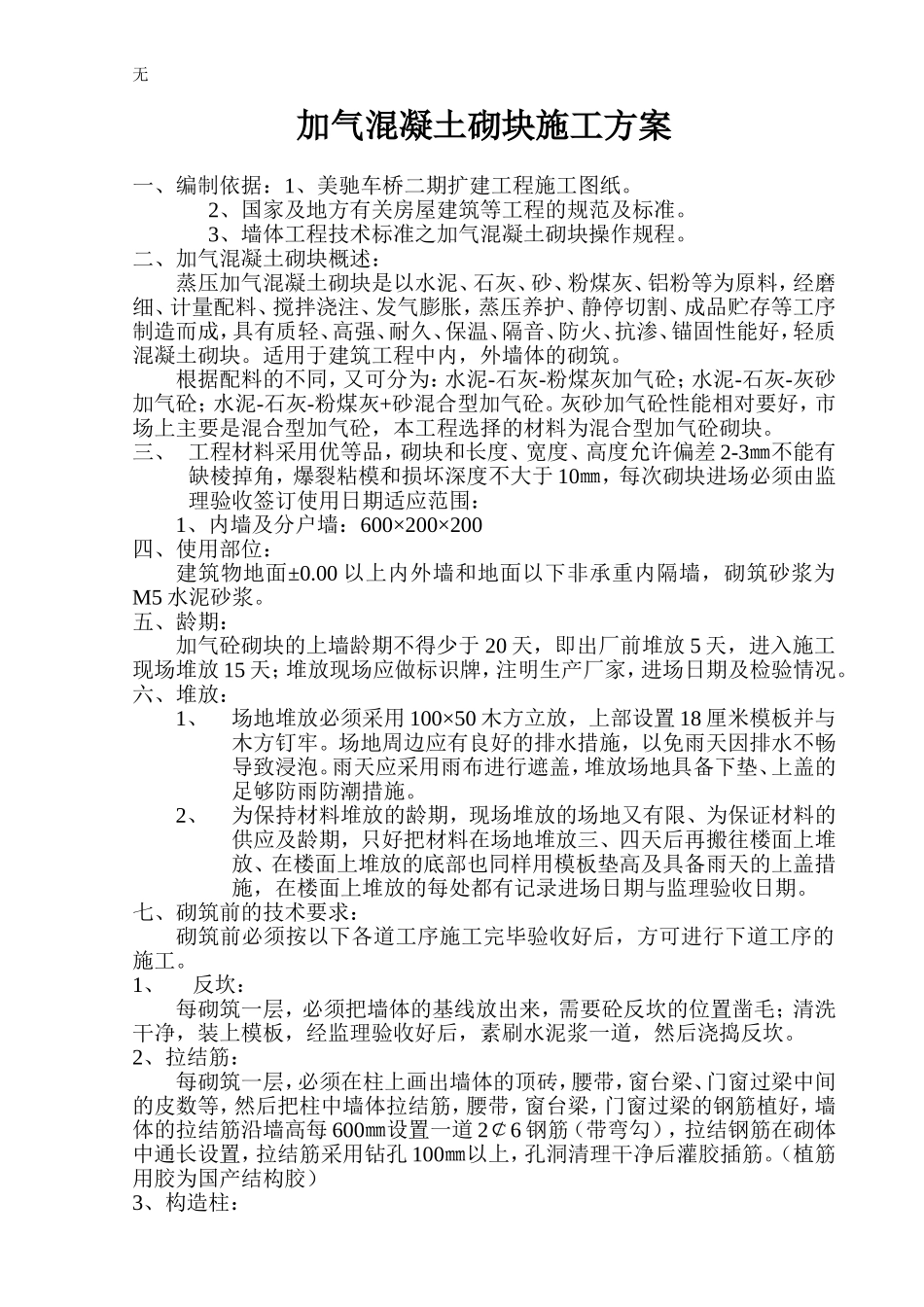

无加气混凝土砌块施工方案一、编制依据:1、美驰车桥二期扩建工程施工图纸
2、国家及地方有关房屋建筑等工程的规范及标准
3、墙体工程技术标准之加气混凝土砌块操作规程
二、加气混凝土砌块概述:蒸压加气混凝土砌块是以水泥、石灰、砂、粉煤灰、铝粉等为原料,经磨细、计量配料、搅拌浇注、发气膨胀,蒸压养护、静停切割、成品贮存等工序制造而成,具有质轻、高强、耐久、保温、隔音、防火、抗渗、锚固性能好,轻质混凝土砌块
适用于建筑工程中内,外墙体的砌筑
根据配料的不同,又可分为:水泥-石灰-粉煤灰加气砼;水泥-石灰-灰砂加气砼;水泥-石灰-粉煤灰+砂混合型加气砼
灰砂加气砼性能相对要好,市场上主要是混合型加气砼,本工程选择的材料为混合型加气砼砌块
三、工程材料采用优等品,砌块和长度、宽度、高度允许偏差2-3㎜不能有缺棱掉角,爆裂粘模和损坏深度不大于10㎜,每次砌块进场必须由监理验收签订使用日期适应范围:1、内墙及分户墙:600×200×200四、使用部位:建筑物地面±0
00以上内外墙和地面以下非承重内隔墙,砌筑砂浆为M5水泥砂浆
五、龄期:加气砼砌块的上墙龄期不得少于20天,即出厂前堆放5天,进入施工现场堆放15天;堆放现场应做标识牌,注明生产厂家,进场日期及检验情况
六、堆放:1、场地堆放必须采用100×50木方立放,上部设置18厘米模板并与木方钉牢
场地周边应有良好的排水措施,以免雨天因排水不畅导致浸泡
雨天应采用雨布进行遮盖,堆放场地具备下垫、上盖的足够防雨防潮措施
2、为保持材料堆放的龄期,现场堆放的场地又有限、为保证材料的供应及龄期,只好把材料在场地堆放三、四天后再搬往楼面上堆放、在楼面上堆放的底部也同样用模板垫高及具备雨天的上盖措施,在楼面上堆放的每处都有记录进场日期与监理验收日期

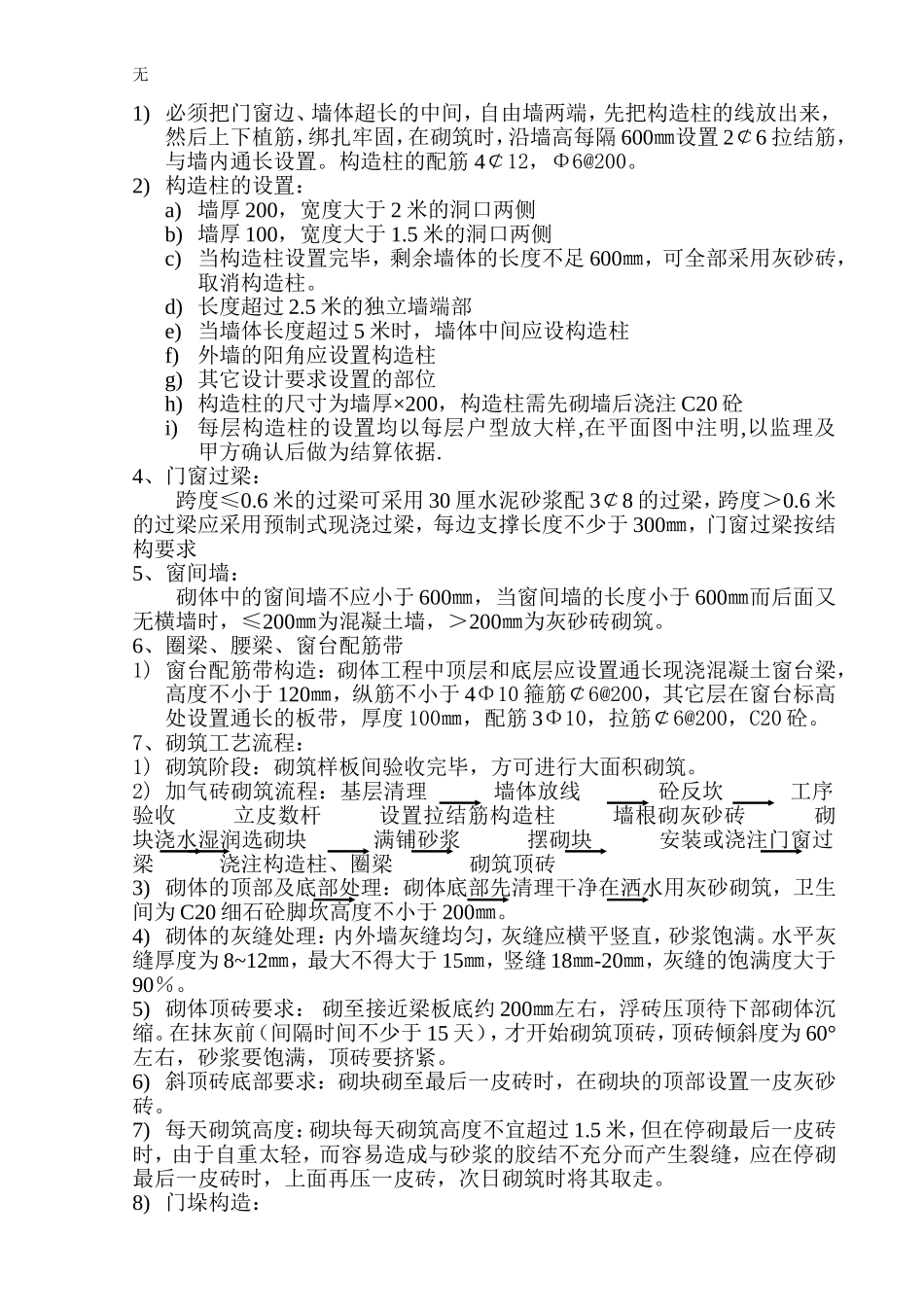

七、砌筑前的技术要求:砌筑前必须按以下各道工序施工完毕验收好后,方可进行下道工序的施工
