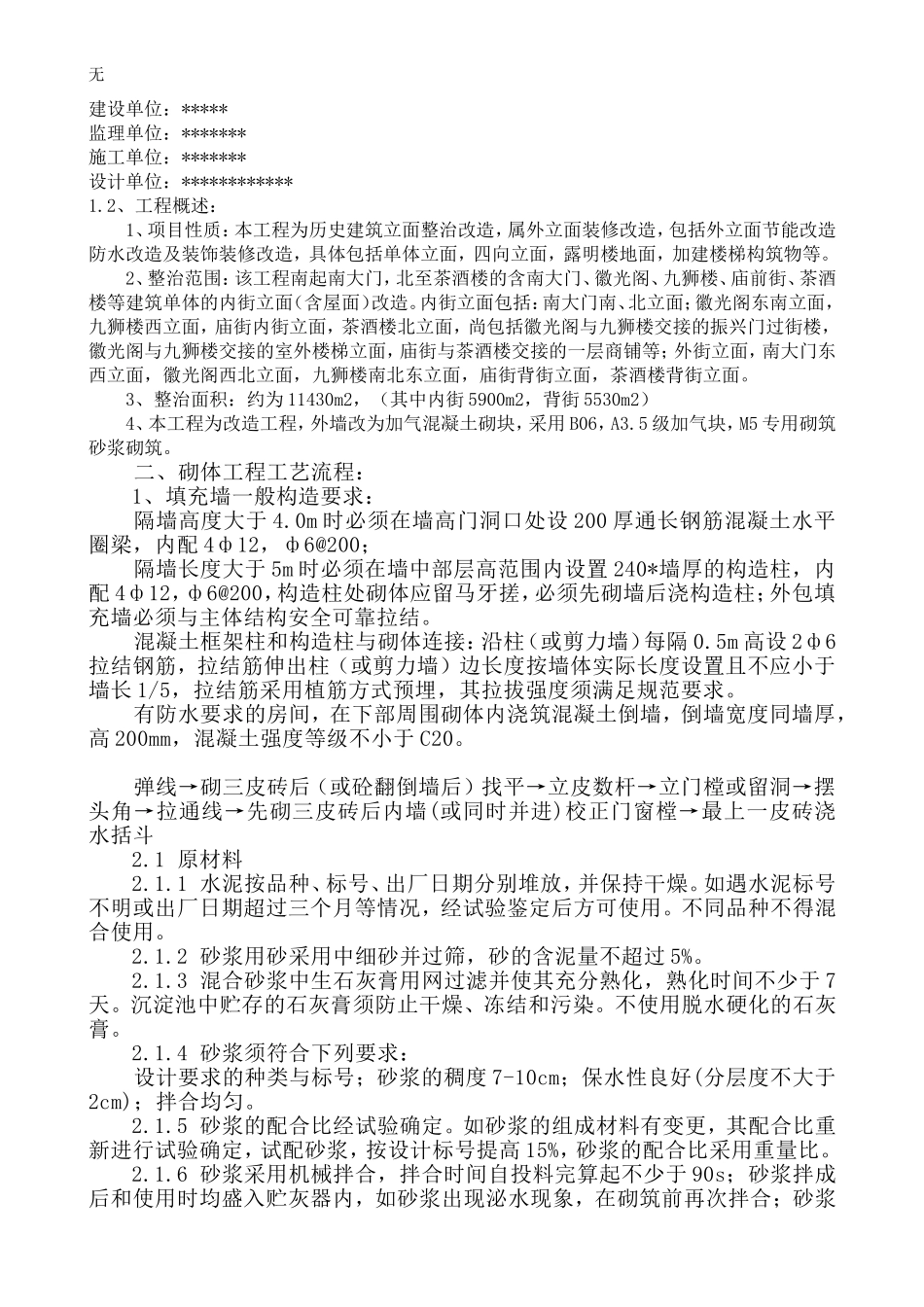

无******工程墙体改造加气块施工方案*******工程有限公司二0一四年十二月十日会签栏无编制人:审核人:审批人:******工程墙体改造加气块施工专项方案一、工程概况,1
1、参建单位:无建设单位:*****监理单位:*******施工单位:*******设计单位:************1
2、工程概述:1、项目性质:本工程为历史建筑立面整治改造,属外立面装修改造,包括外立面节能改造防水改造及装饰装修改造,具体包括单体立面,四向立面,露明楼地面,加建楼梯构筑物等
2、整治范围:该工程南起南大门,北至茶酒楼的含南大门、徽光阁、九狮楼、庙前街、茶酒楼等建筑单体的内街立面(含屋面)改造
内街立面包括:南大门南、北立面;徽光阁东南立面,九狮楼西立面,庙街内街立面,茶酒楼北立面,尚包括徽光阁与九狮楼交接的振兴门过街楼,徽光阁与九狮楼交接的室外楼梯立面,庙街与茶酒楼交接的一层商铺等;外街立面,南大门东西立面,徽光阁西北立面,九狮楼南北东立面,庙街背街立面,茶酒楼背街立面
3、整治面积:约为11430m2,(其中内街5900m2,背街5530m2)4、本工程为改造工程,外墙改为加气混凝土砌块,采用B06,A3
5级加气块,M5专用砌筑砂浆砌筑
二、砌体工程工艺流程:1、填充墙一般构造要求:隔墙高度大于4
0m时必须在墙高门洞口处设200厚通长钢筋混凝土水平圈梁,内配4ф12,ф6@200;隔墙长度大于5m时必须在墙中部层高范围内设置240*墙厚的构造柱,内配4ф12,ф6@200,构造柱处砌体应留马牙搓,必须先砌墙后浇构造柱;外包填充墙必须与主体结构安全可靠拉结
混凝土框架柱和构造柱与砌体连接:沿柱(或剪力墙)每隔0
5m高设2ф6拉结钢筋,拉结筋伸出柱(或剪力墙)边长度按墙体实际长度设置且不应小于墙长1/5,拉结筋采用植筋方式预埋,其拉拔强度须满足规范要求
有防水要求的房间,在
