- 1 - 0#块现浇箱梁首件总结 - 2 - 0#块现浇箱梁首件施工总结 一、0#块施工总述 主桥箱梁为单箱单室变截面预应力混凝土连续箱梁,0#块长13米,单箱底宽7
25m,两侧悬臂长2
75m,全宽12
箱梁顶面设2%的单项横坡,由箱梁两侧腹板高度不同形成
中支点处箱梁高4
50m,梁高及底板厚度按二次抛物线变化
0#块的预应力钢束和钢筋密集,人洞、预埋件等构造复杂,各部分尺寸变化较大,但0#块是悬臂施工的基础,极易出现质量问题,施工中我们谨慎对待,严格按照设计及规范要求进行施工
具体的施工顺序为:支架施工→支架预压→底模安装→外侧模安装固定→底板、腹板、横隔板普通钢筋绑扎→腹板、横隔板竖向预应力筋安装、固定→腹板波纹管安装定位→冲洗底模→安装内模→顶板普通钢筋绑扎→顶板波纹管安装定位→冲洗底模、端头模板固定→加固模板→预埋件安装→浇筑砼→养生→拆模 具体的施工时间: 4 月20 日开始进行1#墩左 幅 0#块支架的搭 设,4 月28 日开始对支架的预压,于 5 月2 日观 测 支架处于 连续两天 稳 定不下 沉 状 态 ,于下 午 进行了 卸 载
5 月3 日开始进行模板的拼 装,于 5 月6 日底模和外侧模拼 装完成
5 月7 日开始进行钢筋的绑扎,于 5 月12 日钢筋、纵 横向预应力筋管道 和竖向的粗 精 轧 螺 纹钢筋等均 施工完 成

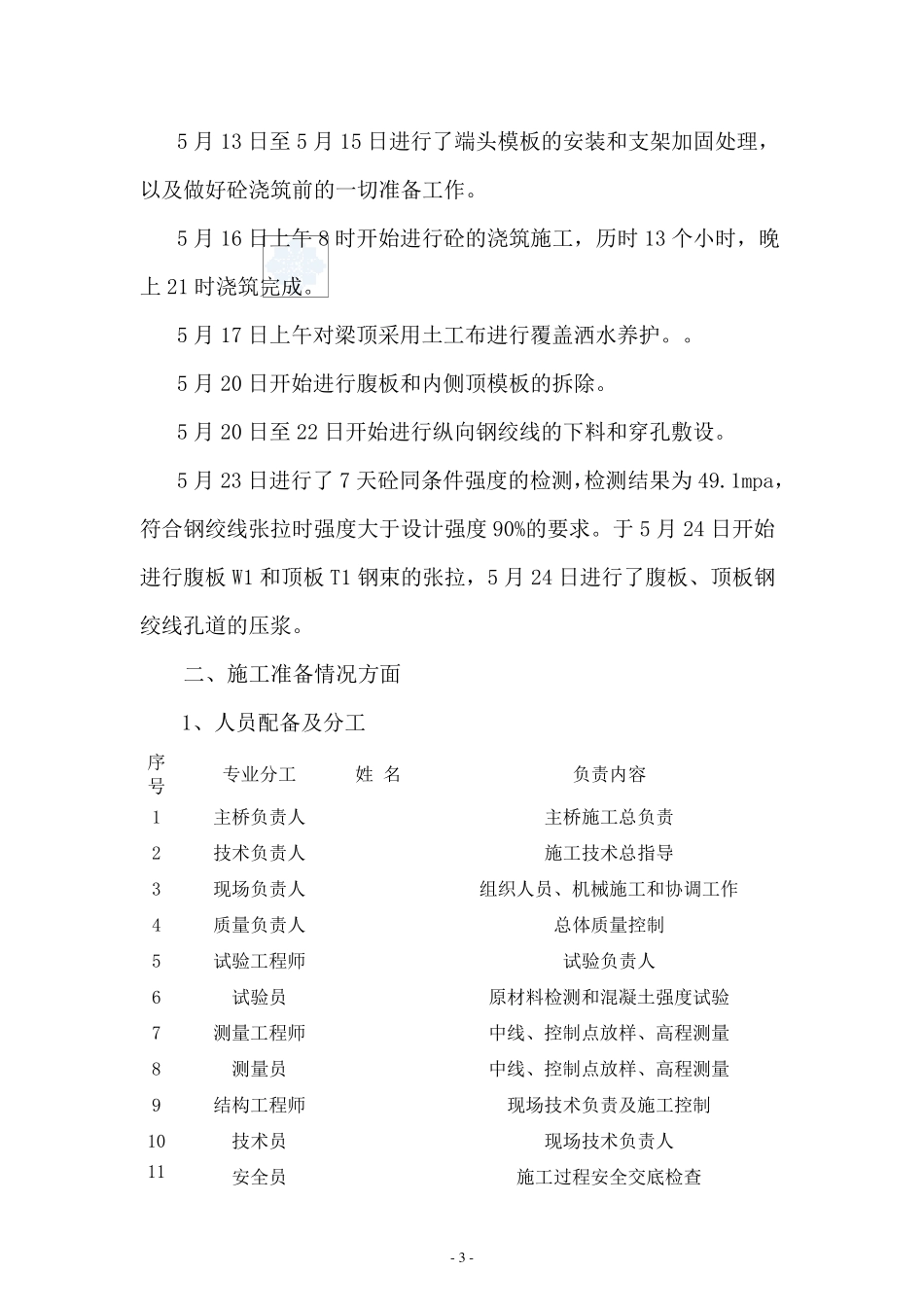

- 3 - 5 月13 日至5 月15 日进行了端头模板的安装和支架加固处理,以及做好砼浇筑前的一切准备工作
5 月16 日上午8 时开始进行砼的浇筑施工,历时13 个小时,晚上21 时浇筑完成
5 月17 日上午对梁顶采用土工布进行覆盖洒水养护
5 月20 日开始进行腹板和内侧顶模板的拆除
5 月20 日至22 日开始进行纵向钢绞线的下料和穿孔敷设
5 月23 日进行了7 天砼同条件强度的检测
