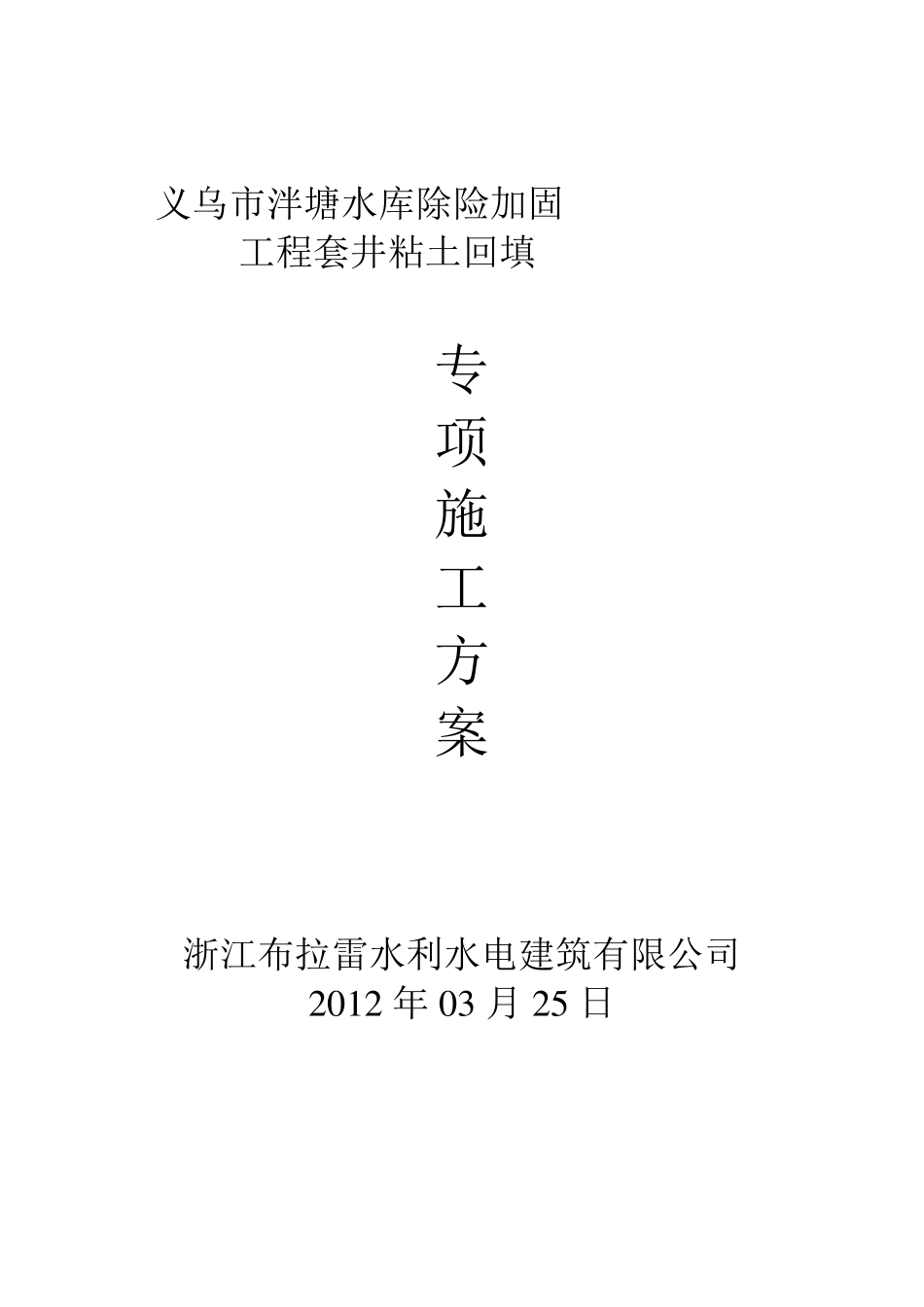

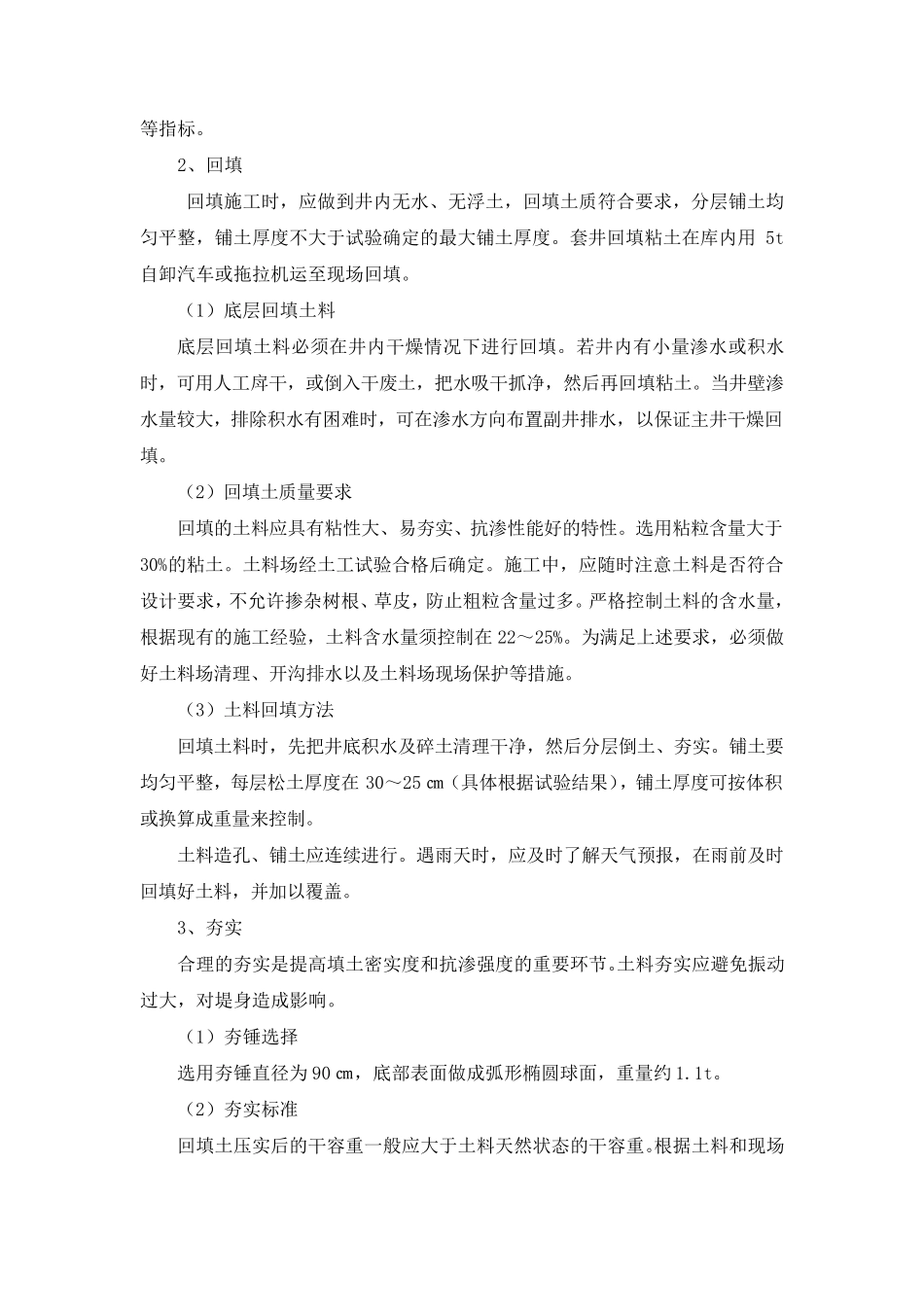

义乌市泮塘水库除险加固工程套井粘土回填 专 项 施 工 方 案 浙江布拉雷水利水电建筑有限公司 2 0 1 2 年 0 3 月 2 5 日 一、概况 坝体防渗采用双排套井回填粘土心墙,套井防渗墙中心线位于坝轴线上游侧1m,原设计施工平台高程82
15m,套井深度须穿强风岩层0
粘土料场位于库内
我方现场粘土取样试验工作已完成,所取的试样完全满足设计要求
二、施工工艺 1、造孔 造孔按设计要求,在低水位和无雨情况下进行
当遇雨天或库区水位高于套井施工高程时,须立即停止施工,确保安全
(1)孔位布置 沿坝顶中心线上游1m 布置单排孔,大坝0+032~0+062 段、0+178~0+126 段和0+178~0+234 段采用双单排孔
采用SJZ—95 型冲抓式钻机造孔,井孔最大直径 110 ㎝,孔距 75 ㎝,有效厚度80cm
(2)造孔顺序 钻孔布置在坝顶轴线上游1m 处,按设计要求,先放样布空、造孔、人工清理、回填夯实、质量检查
其中奇数孔1、3 为二期孔,偶数2、4 为一期孔,如此进行回填成型,连成整体
(3)试验 在正式开钻进行套井粘土回填施工前,选择老河床段具有代表性的孔位进行试验,取得实际的地 质资 料、回填铺 土厚度、落 锤 高度、锤 击 重 量、锤 击 遍 数等 ,为大面 积 施工提 供 相 应 的参 数
(4)造孔方法 及 要求 造孔前,将 钻头 对 准 井位,再 开机操 作
开始 时,先造一个 标 准 的孔口 ,经检查符 合 要求后 ,再 继 续 钻进,井孔应 保持 相 对 垂 直,每 进尺 2~3m 检查校 正垂直度一次 ,终 孔偏 斜 率 ≤ 4‰
冲抓过 程中,应 保持 钻头 平稳 下冲,抓土提 升 时避 免 钻头 摇 动 撞 坏 孔壁 ,如遇较 厚的沙 层等 异 常 情况而 发 生 孔壁 塌 方时,应 及 时采取回填粘土重 新 造孔的
