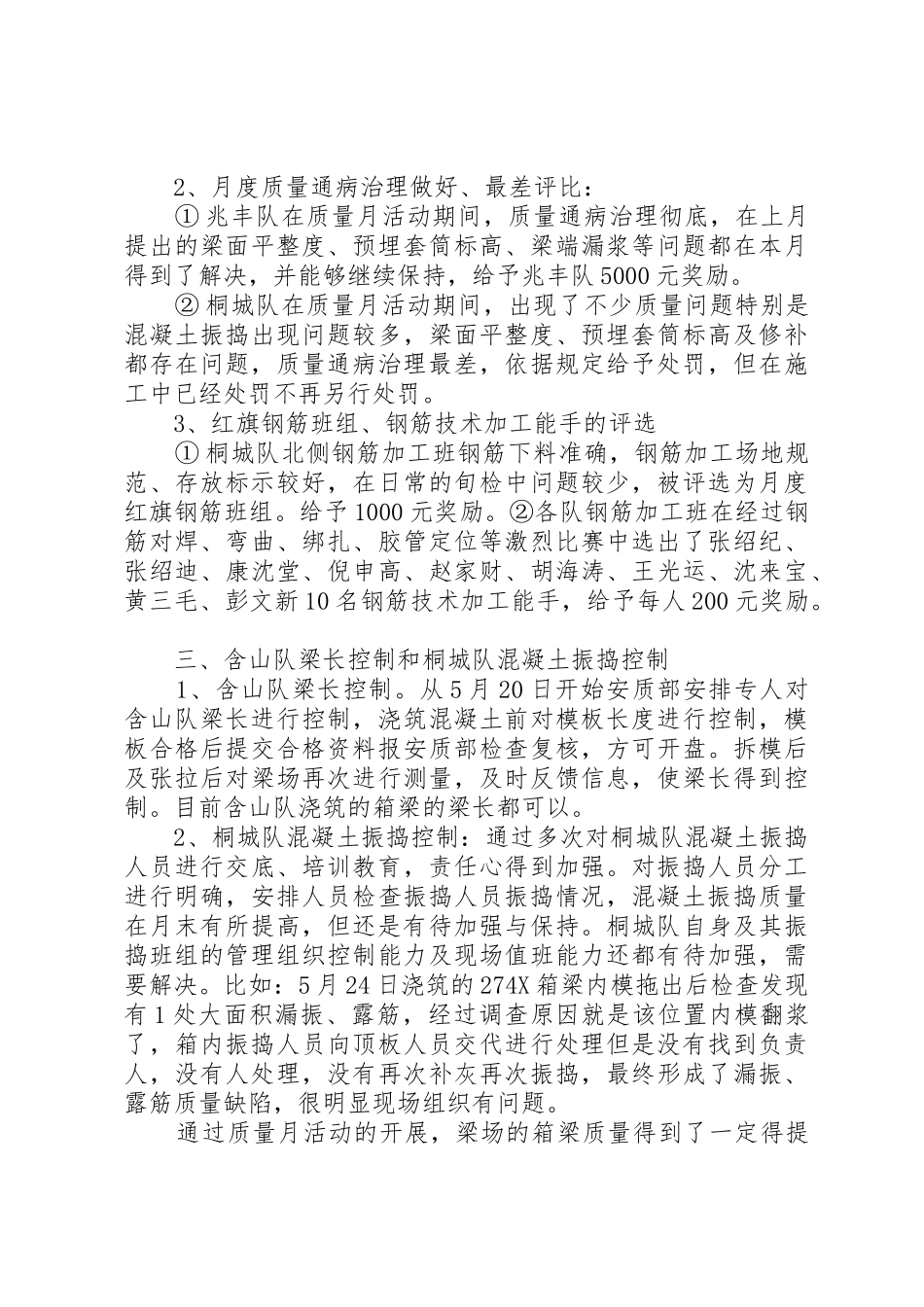

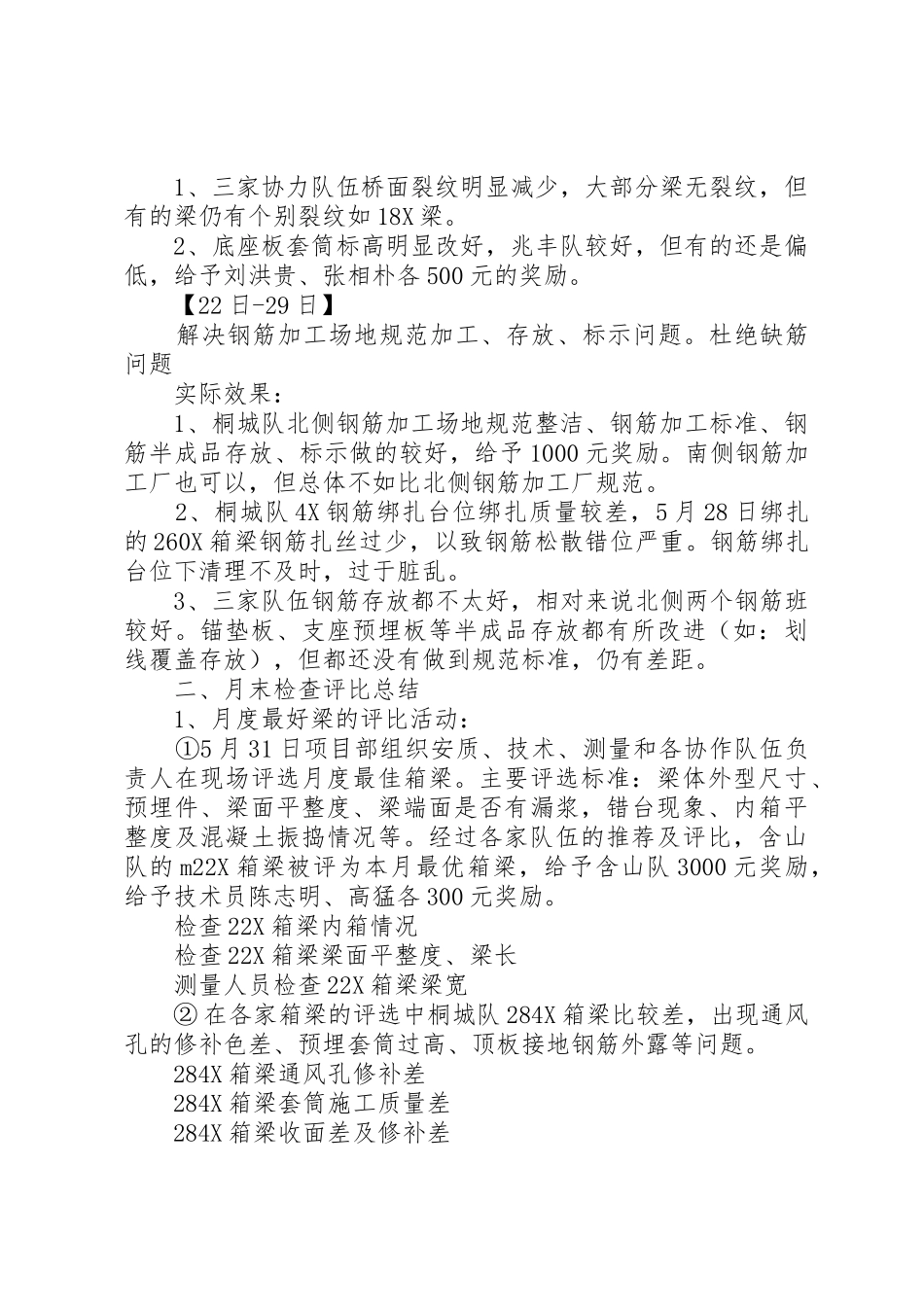

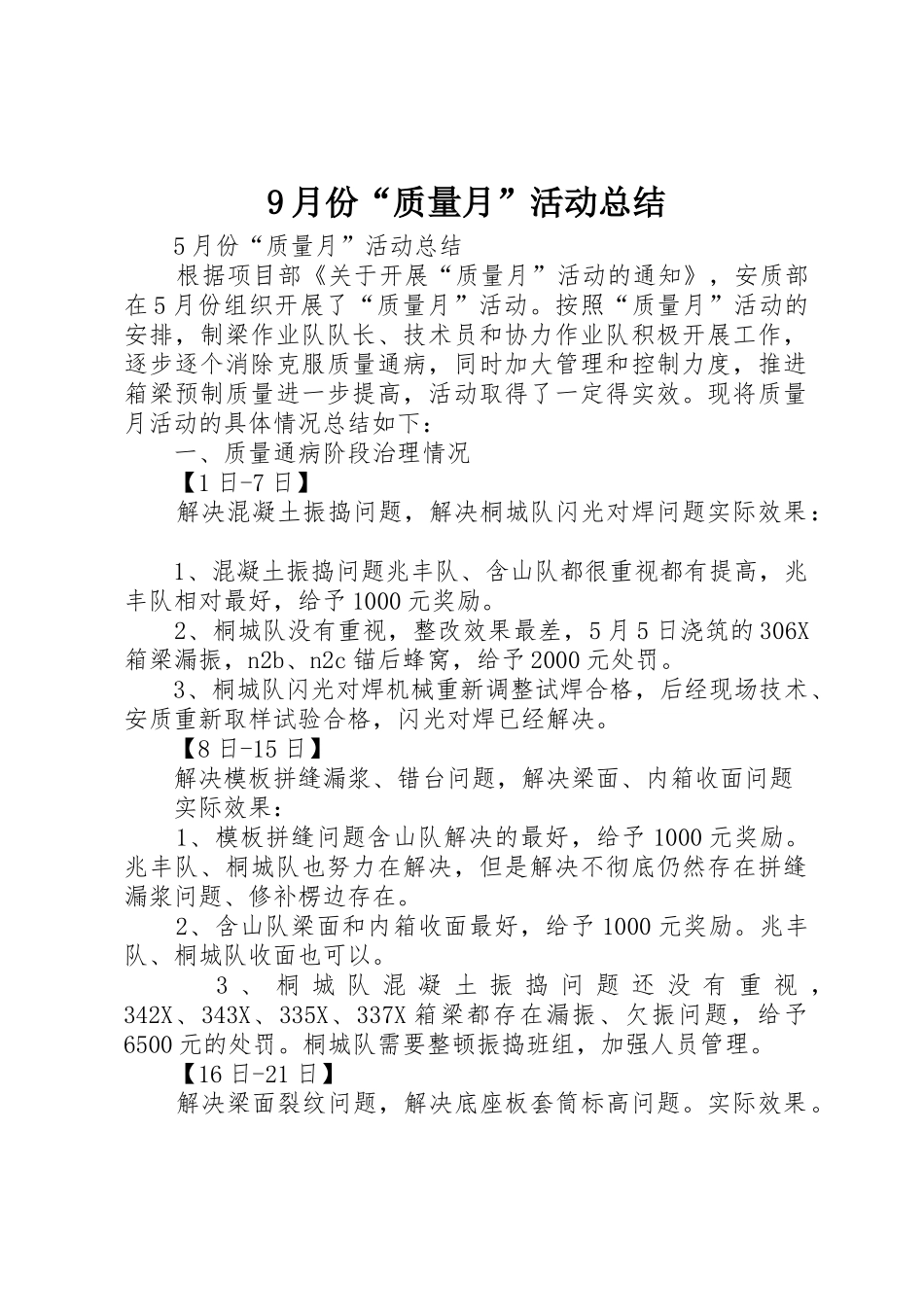

9 月份“质量月”活动总结 5 月份“质量月”活动总结 根据项目部《关于开展“质量月”活动的通知》,安质部在 5 月份组织开展了“质量月”活动。按照“质量月”活动的安排,制梁作业队队长、技术员和协力作业队积极开展工作,逐步逐个消除克服质量通病,同时加大管理和控制力度,推进箱梁预制质量进一步提高,活动取得了一定得实效。现将质量月活动的具体情况总结如下: 一、质量通病阶段治理情况 【1 日-7 日】 解决混凝土振捣问题,解决桐城队闪光对焊问题实际效果: 1、混凝土振捣问题兆丰队、含山队都很重视都有提高,兆丰队相对最好,给予 1000 元奖励。 2、桐城队没有重视,整改效果最差,5 月 5 日浇筑的 306X箱梁漏振,n2b、n2c 锚后蜂窝,给予 2000 元处罚。 3、桐城队闪光对焊机械重新调整试焊合格,后经现场技术、安质重新取样试验合格,闪光对焊已经解决。 【8 日-15 日】 解决模板拼缝漏浆、错台问题,解决梁面、内箱收面问题 实际效果: 1、模板拼缝问题含山队解决的最好,给予 1000 元奖励。兆丰队、桐城队也努力在解决,但是解决不彻底仍然存在拼缝漏浆问题、修补楞边存在。 2、含山队梁面和内箱收面最好,给予 1000 元奖励。兆丰队、桐城队收面也可以。 3 、 桐 城 队 混 凝 土 振 捣 问 题 还 没 有 重 视 ,342X、343X、335X、337X 箱梁都存在漏振、欠振问题,给予6500 元的处罚。桐城队需要整顿振捣班组,加强人员管理。 【16 日-21 日】 解决梁面裂纹问题,解决底座板套筒标高问题。实际效果。 1、三家协力队伍桥面裂纹明显减少,大部分梁无裂纹,但有的梁仍有个别裂纹如 18X 梁。 2、底座板套筒标高明显改好,兆丰队较好,但有的还是偏低,给予刘洪贵、张相朴各 500 元的奖励。 【22 日-29 日】 解决钢筋加工场地规范加工、存放、标示问题。杜绝缺筋问题 实际效果: 1、桐城队北侧钢筋加工场地规范整洁、钢筋加工标准、钢筋半成品存放、标示做的较好,给予 1000 元奖励。南侧钢筋加工厂也可以,但总体不如比北侧钢筋加工厂规范。 2、桐城队 4X 钢筋绑扎台位绑扎质量较差,5 月 28 日绑扎的 260X 箱梁钢筋扎丝过少,以致钢筋松散错位严重。钢筋绑扎台位下清理不及时,过于脏乱。 3、三家队伍钢筋存放都不太好,相对来说北侧两个钢筋班较好。锚垫板、支座预埋板等半成品存放都有所改进(如:划线覆盖存放),但都还没有做到规范标准,仍有...
