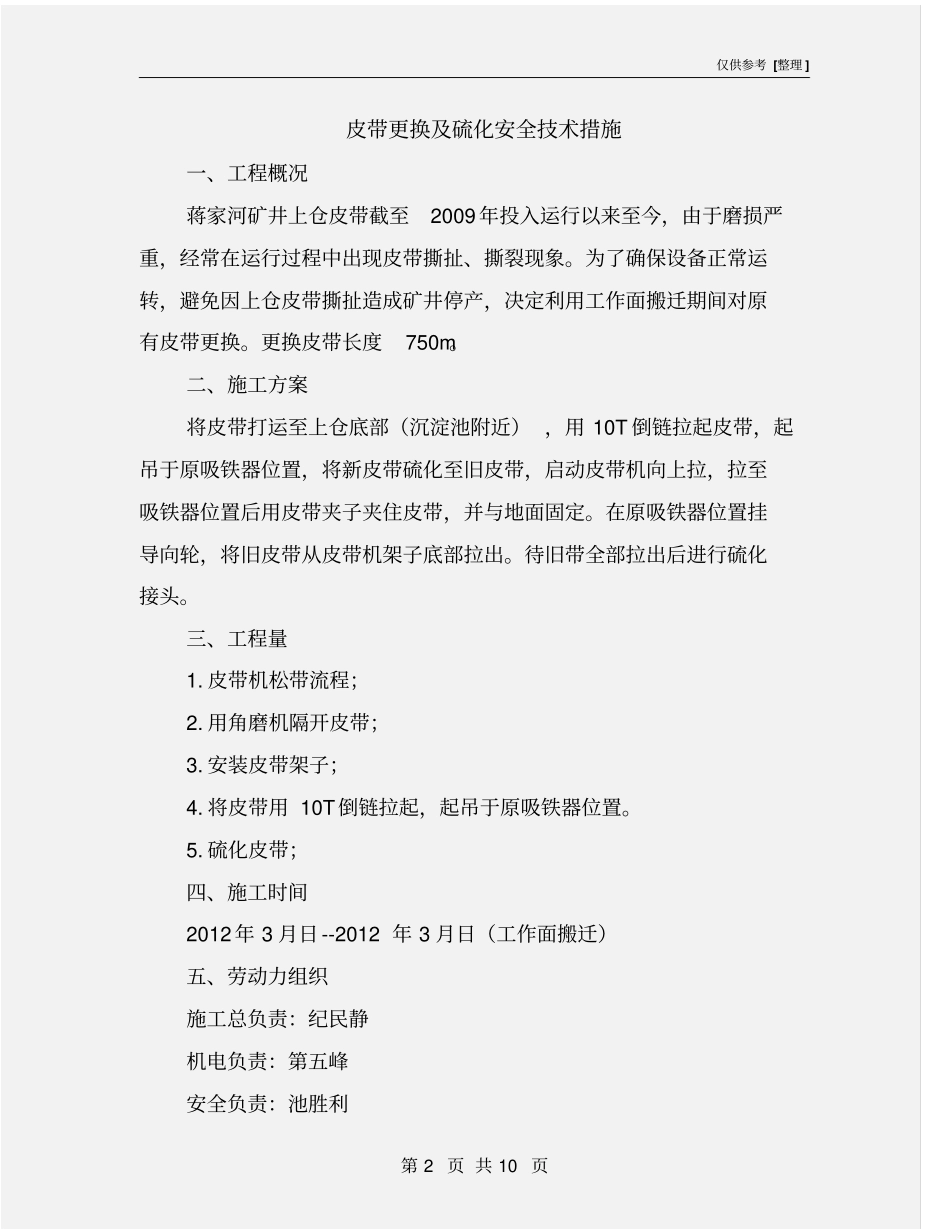

仅供参考 [整理 ] 第 1 页 共 10 页安全管理文书皮带更换及硫化安全技术措施日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 10 页皮带更换及硫化安全技术措施一、工程概况蒋家河矿井上仓皮带截至2009 年投入运行以来至今,由于磨损严重,经常在运行过程中出现皮带撕扯、撕裂现象
为了确保设备正常运转,避免因上仓皮带撕扯造成矿井停产,决定利用工作面搬迁期间对原有皮带更换
更换皮带长度750m
二、施工方案将皮带打运至上仓底部(沉淀池附近) ,用 10T 倒链拉起皮带,起吊于原吸铁器位置,将新皮带硫化至旧皮带,启动皮带机向上拉,拉至吸铁器位置后用皮带夹子夹住皮带,并与地面固定
在原吸铁器位置挂导向轮,将旧皮带从皮带机架子底部拉出
待旧带全部拉出后进行硫化接头
三、工程量1
皮带机松带流程;2
用角磨机隔开皮带;3
安装皮带架子;4
将皮带用 10T倒链拉起,起吊于原吸铁器位置

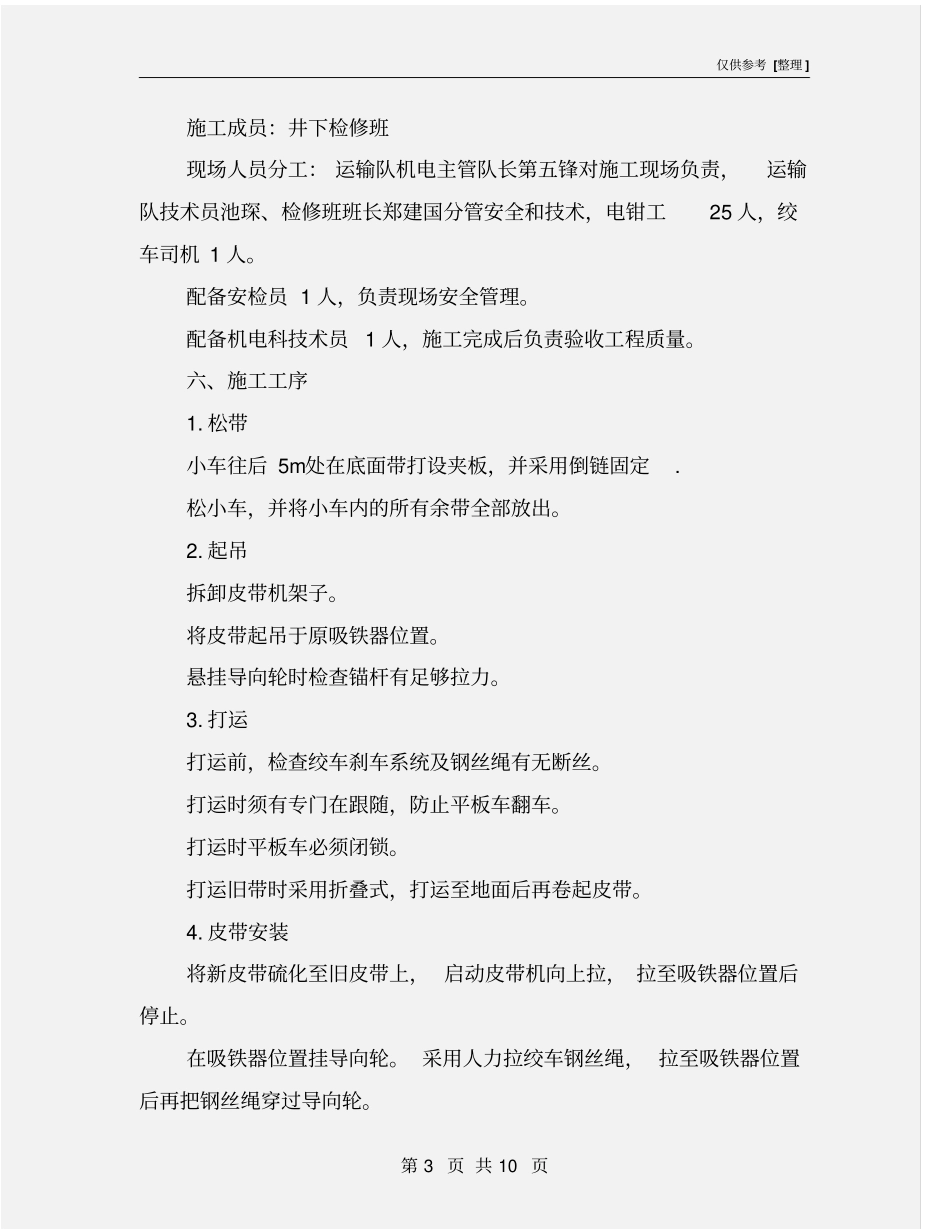

硫化皮带;四、施工时间2012 年 3 月日--2012 年 3 月日(工作面搬迁)五、劳动力组织施工总负责:纪民静机电负责:第五峰安全负责:池胜利仅供参考 [整理 ] 第 3 页 共 10 页施工成员:井下检修班现场人员分工: 运输队机电主管队长第五锋对施工现场负责,运输队技术员池琛、检修班班长郑建国分管安全和技术,电钳工25 人,绞车司机 1 人
配备安检员 1 人,负责现场安全管理
配备机电科技术员1 人,施工完成后负责验收工程质量
六、施工工序1
松带小车往后 5m处在底面带打设夹板,并采用倒链固定
松小车,并将小车内的所有余带全部放出
起吊拆卸皮带机架子
将皮带起吊于原吸铁器位置
悬挂导向轮时检查锚杆有足够拉力
打运打运前,检查绞车刹车系统及钢丝绳有无断丝
打运时须有专门在跟随,防止平
