电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

桥梁工程砼模板钢筋工序标准化施工样本

桥梁工程砼模板钢筋工序标准化施工样本_第1页
1/57
桥梁工程砼模板钢筋工序标准化施工样本_第2页
2/57
桥梁工程砼模板钢筋工序标准化施工样本_第3页
3/57

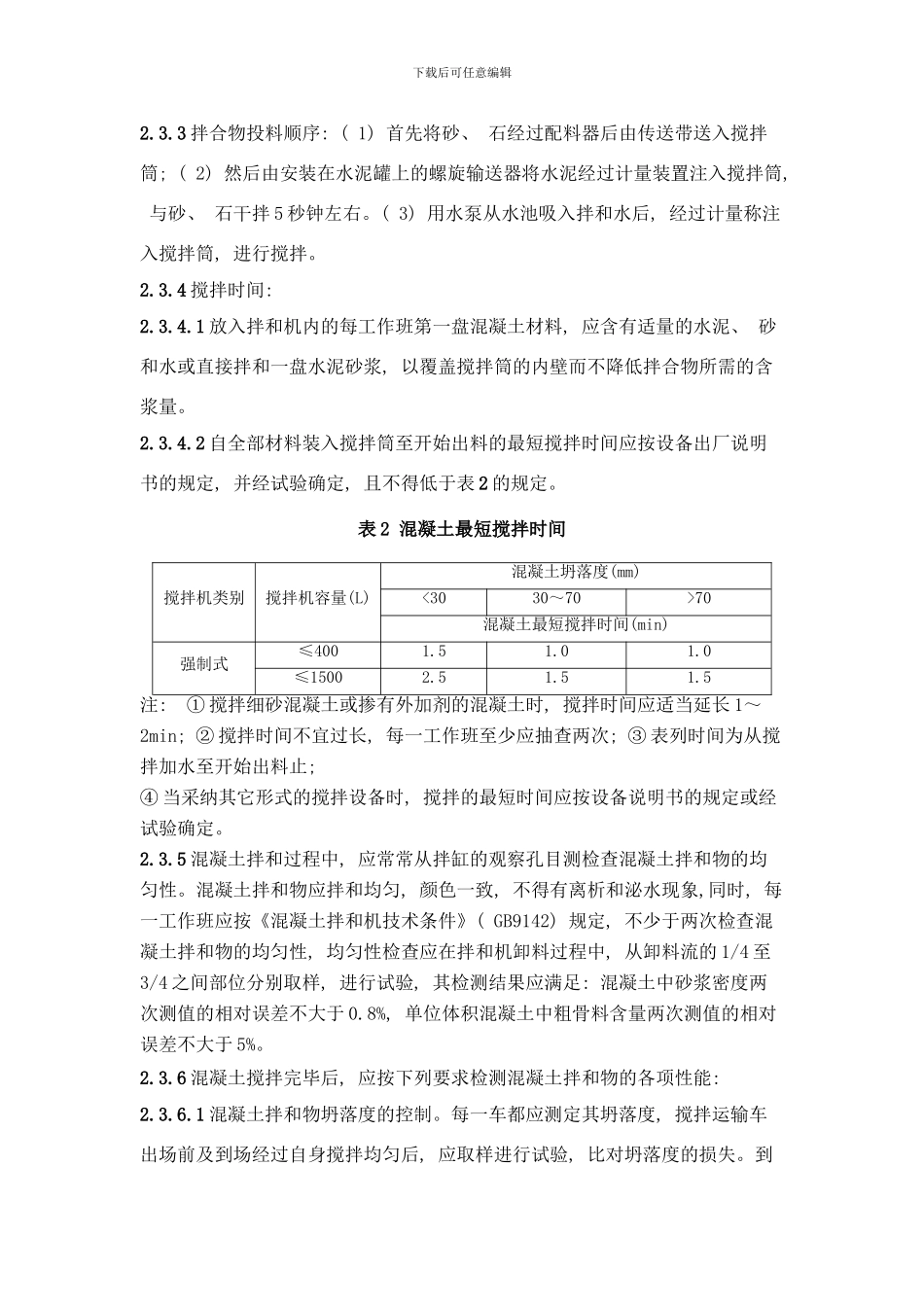

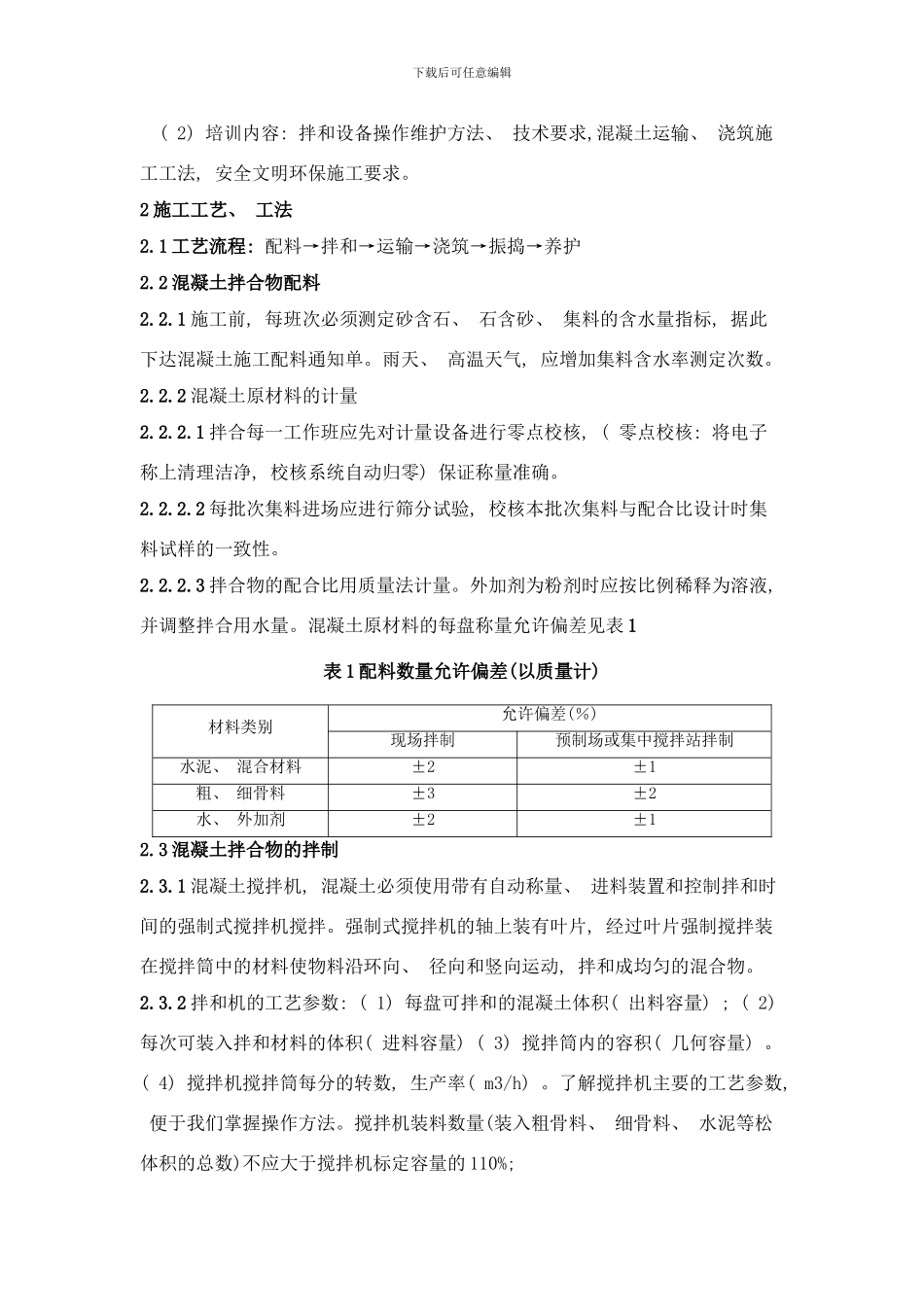

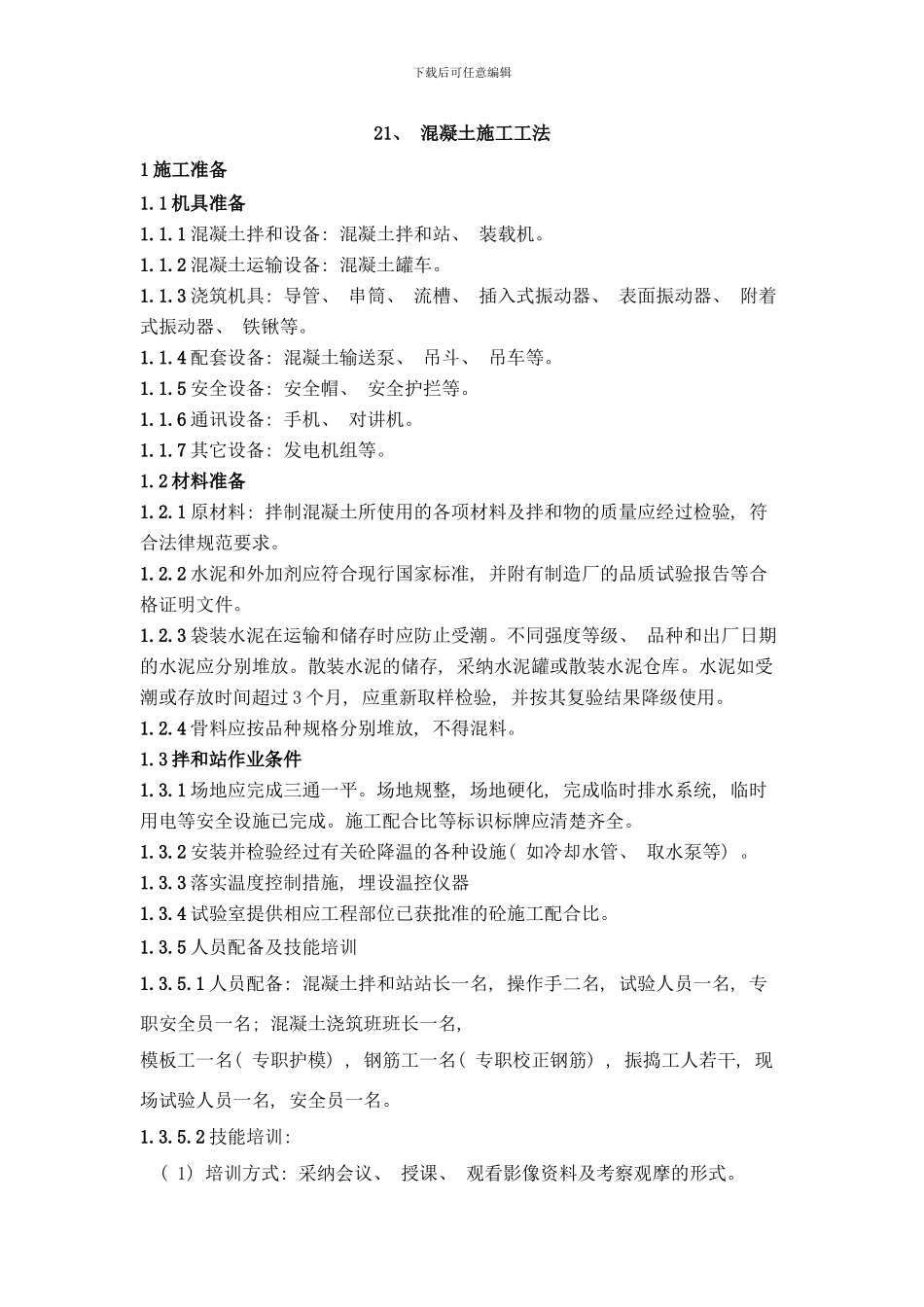

下载后可任意编辑21、 混凝土施工工法1 施工准备1.1 机具准备1.1.1 混凝土拌和设备: 混凝土拌和站、 装载机。1.1.2 混凝土运输设备: 混凝土罐车。1.1.3 浇筑机具: 导管、 串筒、 流槽、 插入式振动器、 表面振动器、 附着式振动器、 铁锹等。1.1.4 配套设备: 混凝土输送泵、 吊斗、 吊车等。1.1.5 安全设备: 安全帽、 安全护拦等。1.1.6 通讯设备: 手机、 对讲机。1.1.7 其它设备: 发电机组等。1.2 材料准备1.2.1 原材料: 拌制混凝土所使用的各项材料及拌和物的质量应经过检验, 符合法律规范要求。1.2.2 水泥和外加剂应符合现行国家标准, 并附有制造厂的品质试验报告等合格证明文件。1.2.3 袋装水泥在运输和储存时应防止受潮。不同强度等级、 品种和出厂日期的水泥应分别堆放。散装水泥的储存, 采纳水泥罐或散装水泥仓库。水泥如受潮或存放时间超过 3 个月, 应重新取样检验, 并按其复验结果降级使用。1.2.4 骨料应按品种规格分别堆放, 不得混料。1.3 拌和站作业条件1.3.1 场地应完成三通一平。场地规整, 场地硬化, 完成临时排水系统, 临时用电等安全设施已完成。施工配合比等标识标牌应清楚齐全。1.3.2 安装并检验经过有关砼降温的各种设施( 如冷却水管、 取水泵等) 。1.3.3 落实温度控制措施, 埋设温控仪器1.3.4 试验室提供相应工程部位已获批准的砼施工配合比。 1.3.5 人员配备及技能培训1.3.5.1 人员配备: 混凝土拌和站站长一名, 操作手二名, 试验人员一名, 专职安全员一名; 混凝土浇筑班班长一名, 模板工一名( 专职护模) , 钢筋工一名( 专职校正钢筋) , 振捣工人若干, 现场试验人员一名, 安全员一名。1.3.5.2 技能培训: ( 1) 培训方式: 采纳会议、 授课、 观看影像资料及考察观摩的形式。下载后可任意编辑 ( 2) 培训内容: 拌和设备操作维护方法、 技术要求,混凝土运输、 浇筑施工工法, 安全文明环保施工要求。2 施工工艺、 工法2.1 工艺流程: 配料→拌和→运输→浇筑→振捣→养护2.2 混凝土拌合物配料2.2.1 施工前, 每班次必须测定砂含石、 石含砂、 集料的含水量指标, 据此下达混凝土施工配料通知单。雨天、 高温天气, 应增加集料含水率测定次数。2.2.2 混凝土原材料的计量2.2.2.1 拌合每一工作班应先对计量设备进行零点校核, ( 零点校核: 将电子称上清理洁净, 校核系统自动归零) 保证称量准确。2.2.2.2 每批次集料进场应进行筛...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

桥梁工程砼模板钢筋工序标准化施工样本

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
