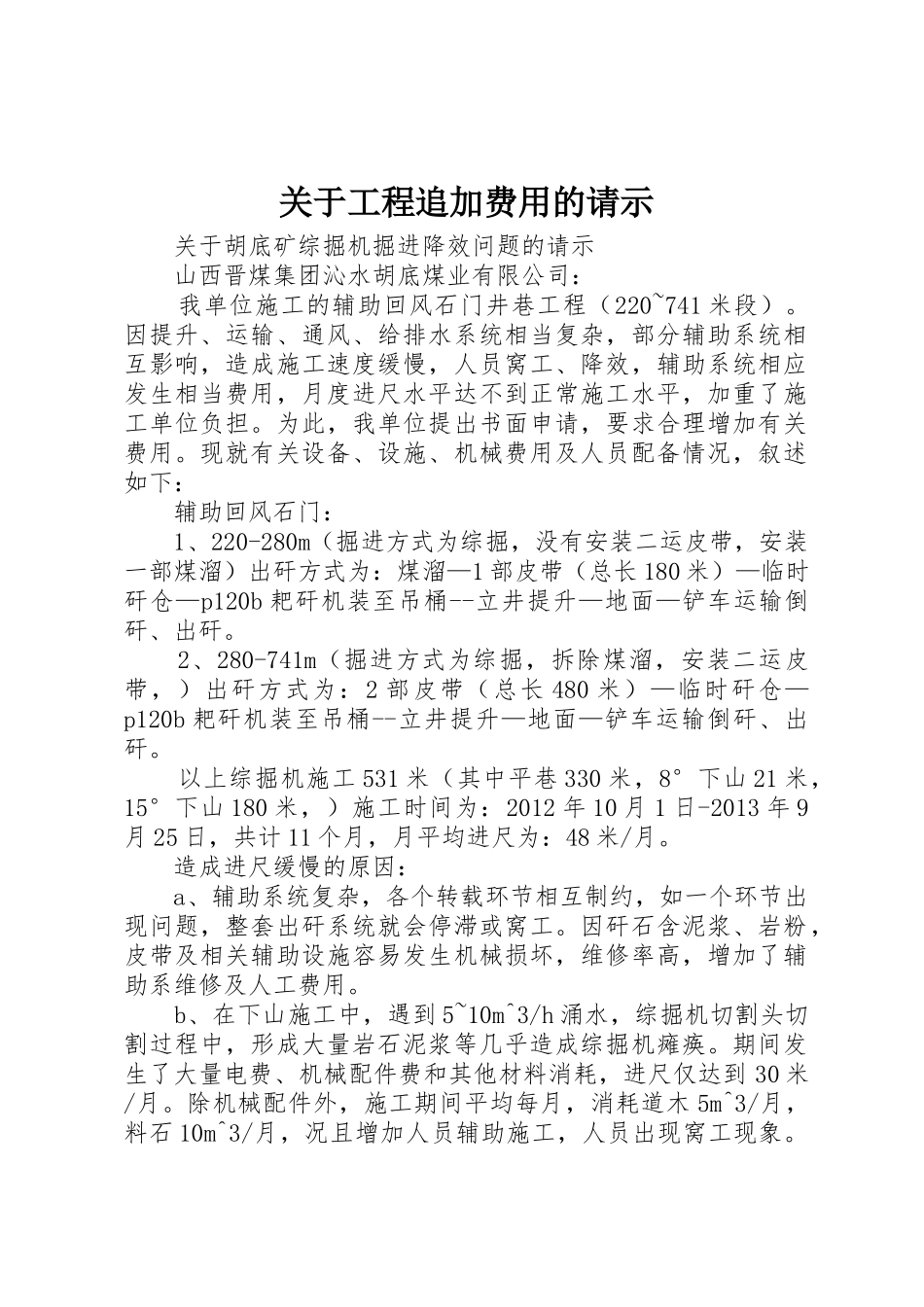

关于工程追加费用的请示 关于胡底矿综掘机掘进降效问题的请示 山西晋煤集团沁水胡底煤业有限公司: 我单位施工的辅助回风石门井巷工程(220~741 米段)
因提升、运输、通风、给排水系统相当复杂,部分辅助系统相互影响,造成施工速度缓慢,人员窝工、降效,辅助系统相应发生相当费用,月度进尺水平达不到正常施工水平,加重了施工单位负担
为此,我单位提出书面申请,要求合理增加有关费用
现就有关设备、设施、机械费用及人员配备情况,叙述如下: 辅助回风石门: 1、220-280m(掘进方式为综掘,没有安装二运皮带,安装一部煤溜)出矸方式为:煤溜—1 部皮带(总长 180 米)—临时矸仓—p120b 耙矸机装至吊桶--立井提升—地面—铲车运输倒矸、出矸
2、280-741m(掘进方式为综掘,拆除煤溜,安装二运皮带,)出矸方式为:2 部皮带(总长 480 米)—临时矸仓—p120b 耙矸机装至吊桶--立井提升—地面—铲车运输倒矸、出矸
以上综掘机施工 531 米(其中平巷 330 米,8°下山 21 米,15°下山 180 米,)施工时间为:2012 年 10 月 1 日-2013 年 9月 25 日,共计 11 个月,月平均进尺为:48 米/月
造成进尺缓慢的原因: a、辅助系统复杂,各个转载环节相互制约,如一个环节出现问题,整套出矸系统就会停滞或窝工
因矸石含泥浆、岩粉,皮带及相关辅助设施容易发生机械损坏,维修率高,增加了辅助系维修及人工费用
b、在下山施工中,遇到 5~10m^3/h 涌水,综掘机切割头切割过程中,形成大量岩石泥浆等几乎造成综掘机瘫痪
期间发生了大量电费、机械配件费和其他材料消耗,进尺仅达到 30 米/月
除机械配件外,施工期间平均每月,消耗道木 5m^3/月,料石 10m^3/月,况且增加人员辅助施工,人员出现窝工现象
c、因涌水等原因,虽然进尺少,但综掘机没
