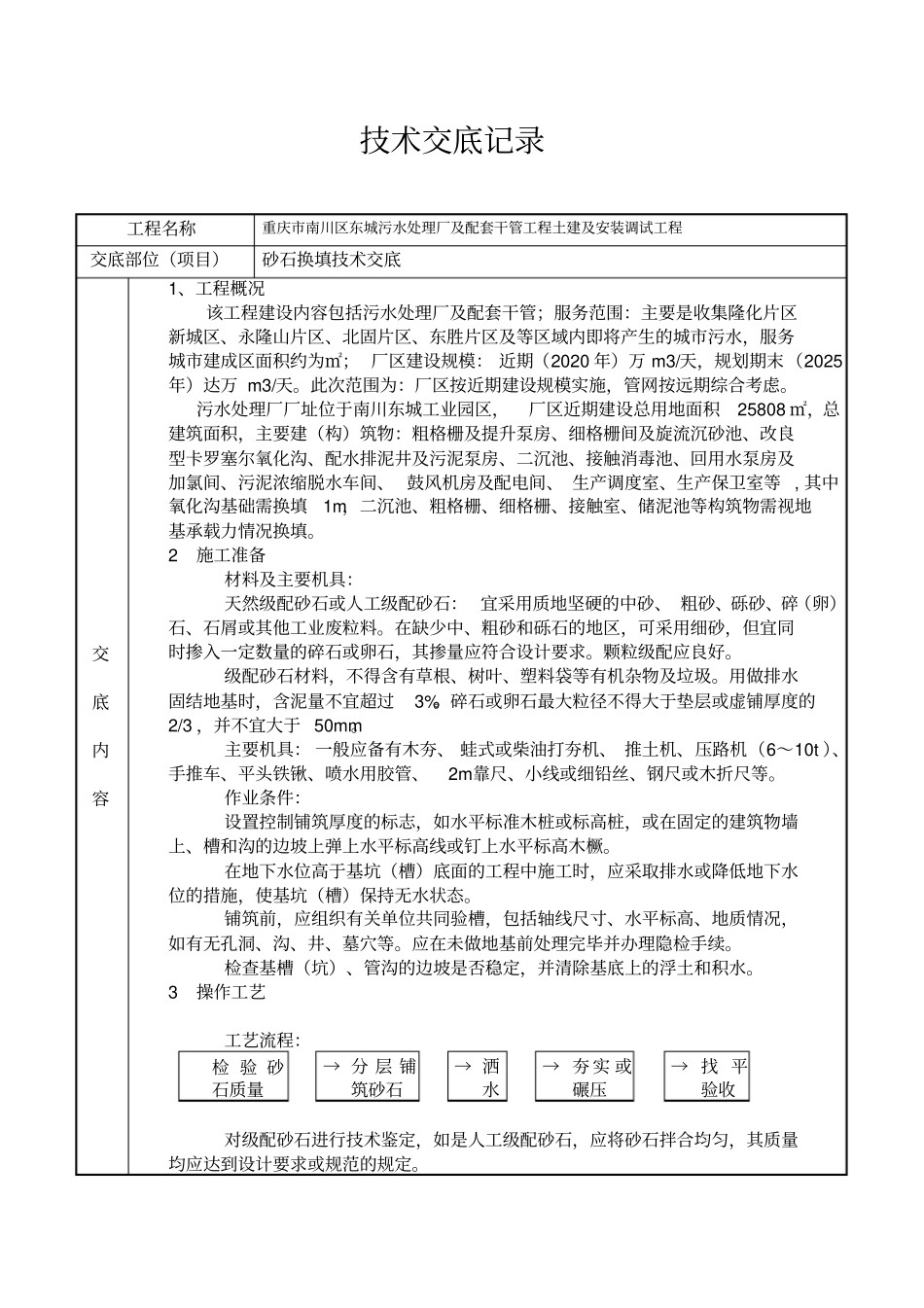

技术交底记录工程名称重庆市南川区东城污水处理厂及配套干管工程土建及安装调试工程交底部位(项目)砂石换填技术交底交底内容1、工程概况该工程建设内容包括污水处理厂及配套干管;服务范围:主要是收集隆化片区新城区、永隆山片区、北固片区、东胜片区及等区域内即将产生的城市污水,服务城市建成区面积约为㎡; 厂区建设规模: 近期(2020 年)万 m3/天,规划期末(2025年)达万 m3/天
此次范围为:厂区按近期建设规模实施,管网按远期综合考虑
污水处理厂厂址位于南川东城工业园区,厂区近期建设总用地面积25808 ㎡,总建筑面积,主要建(构)筑物:粗格栅及提升泵房、细格栅间及旋流沉砂池、改良型卡罗塞尔氧化沟、配水排泥井及污泥泵房、二沉池、接触消毒池、回用水泵房及加氯间、污泥浓缩脱水车间、 鼓风机房及配电间、 生产调度室、生产保卫室等 , 其中氧化沟基础需换填1m,二沉池、粗格栅、细格栅、接触室、储泥池等构筑物需视地基承载力情况换填
2 施工准备材料及主要机具:天然级配砂石或人工级配砂石: 宜采用质地坚硬的中砂、 粗砂、砾砂、碎(卵)石、石屑或其他工业废粒料
在缺少中、粗砂和砾石的地区,可采用细砂,但宜同时掺入一定数量的碎石或卵石,其掺量应符合设计要求
颗粒级配应良好
级配砂石材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾
用做排水固结地基时,含泥量不宜超过3%
碎石或卵石最大粒径不得大于垫层或虚铺厚度的2/3 ,并不宜大于 50mm
主要机具: 一般应备有木夯、 蛙式或柴油打夯机、 推土机、压路机(6~10t )、手推车、平头铁锹、喷水用胶管、2m靠尺、小线或细铅丝、钢尺或木折尺等
作业条件:设置控制铺筑厚度的标志,如水平标准木桩或标高桩,或在固定的建筑物墙上、槽和沟的边坡上弹上水平标高线或钉上水平标高木橛

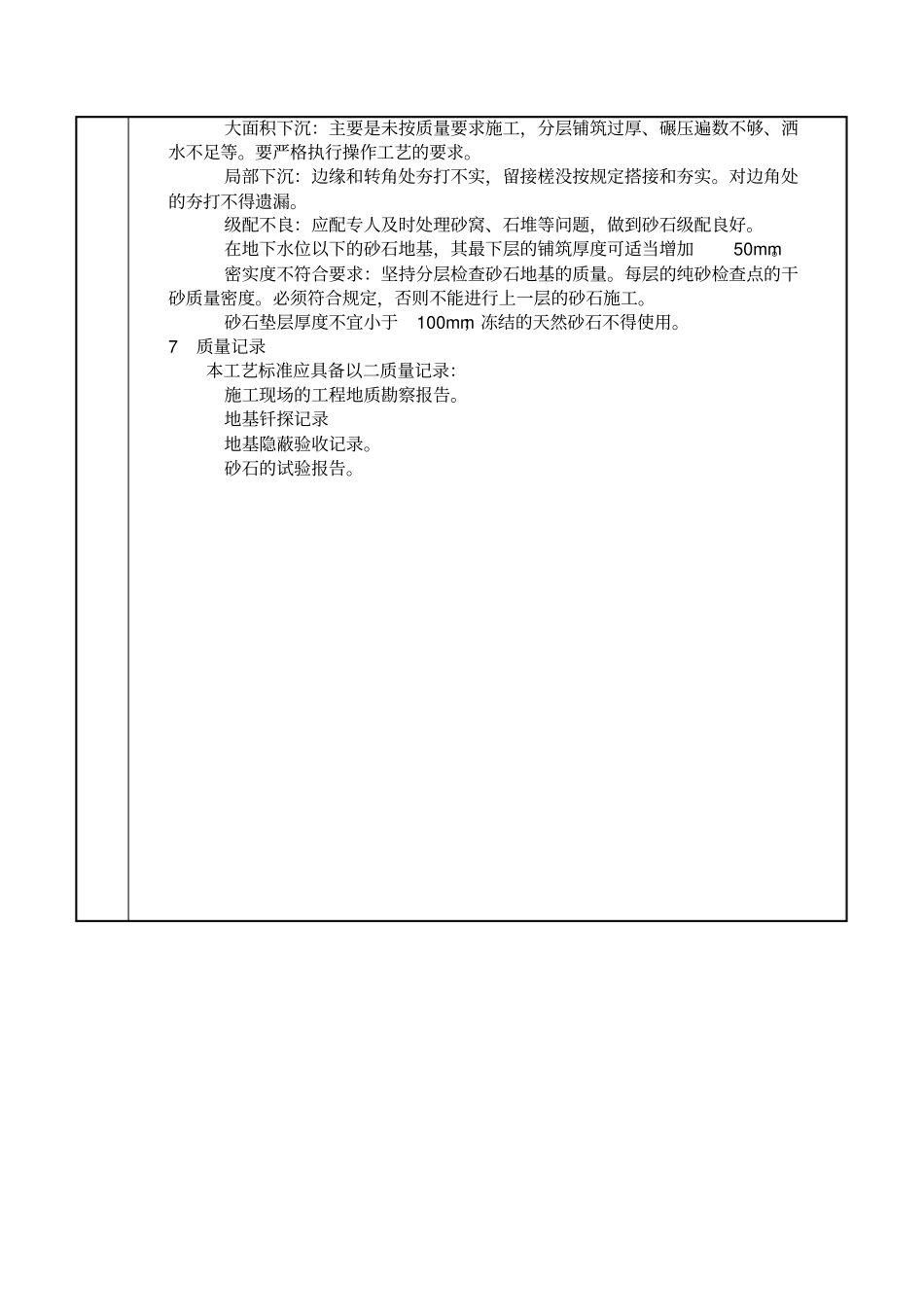

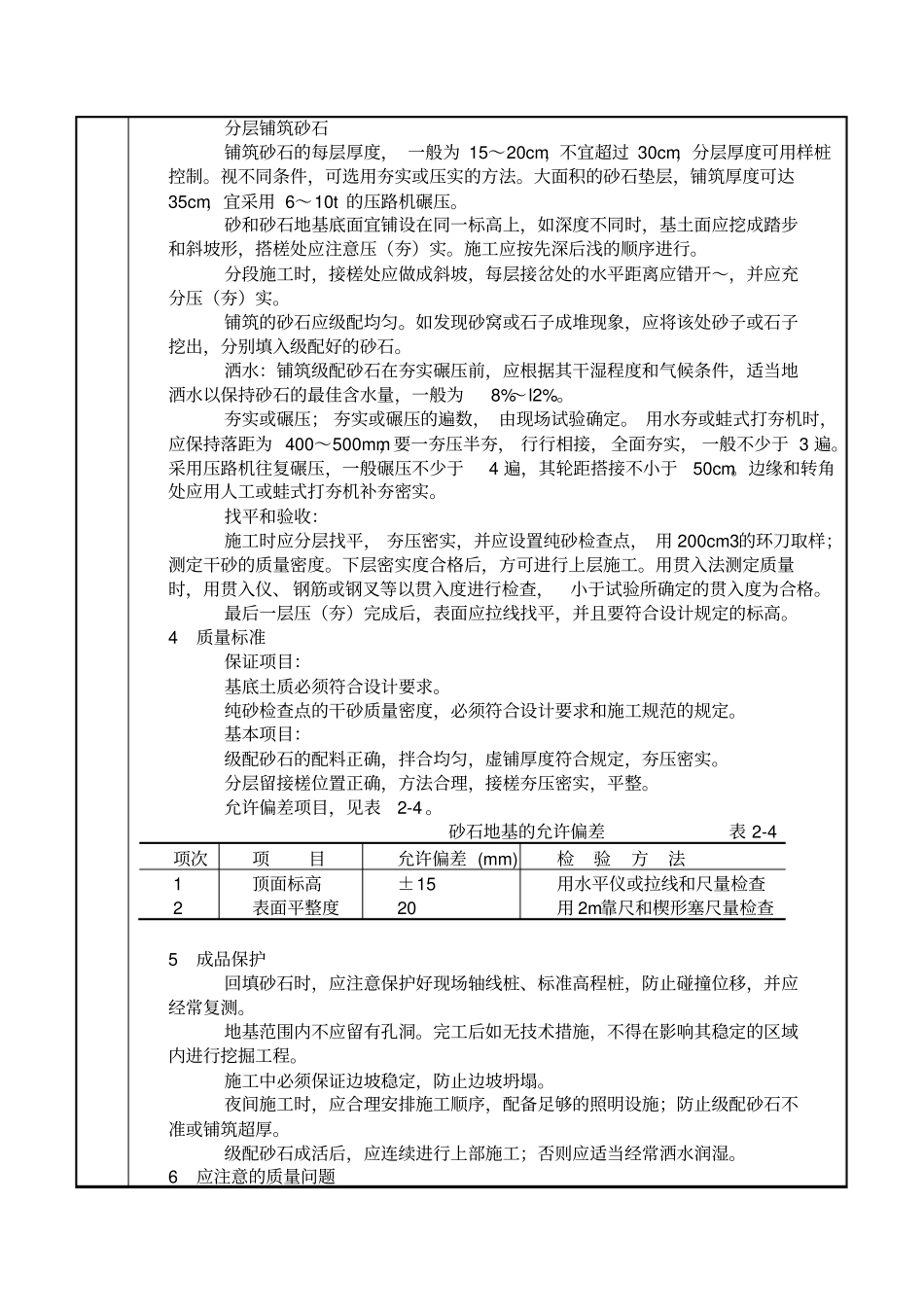

在地下水位高于基坑(槽)底面的工程中施工时,应采取排水或降低地下水位的措施,
