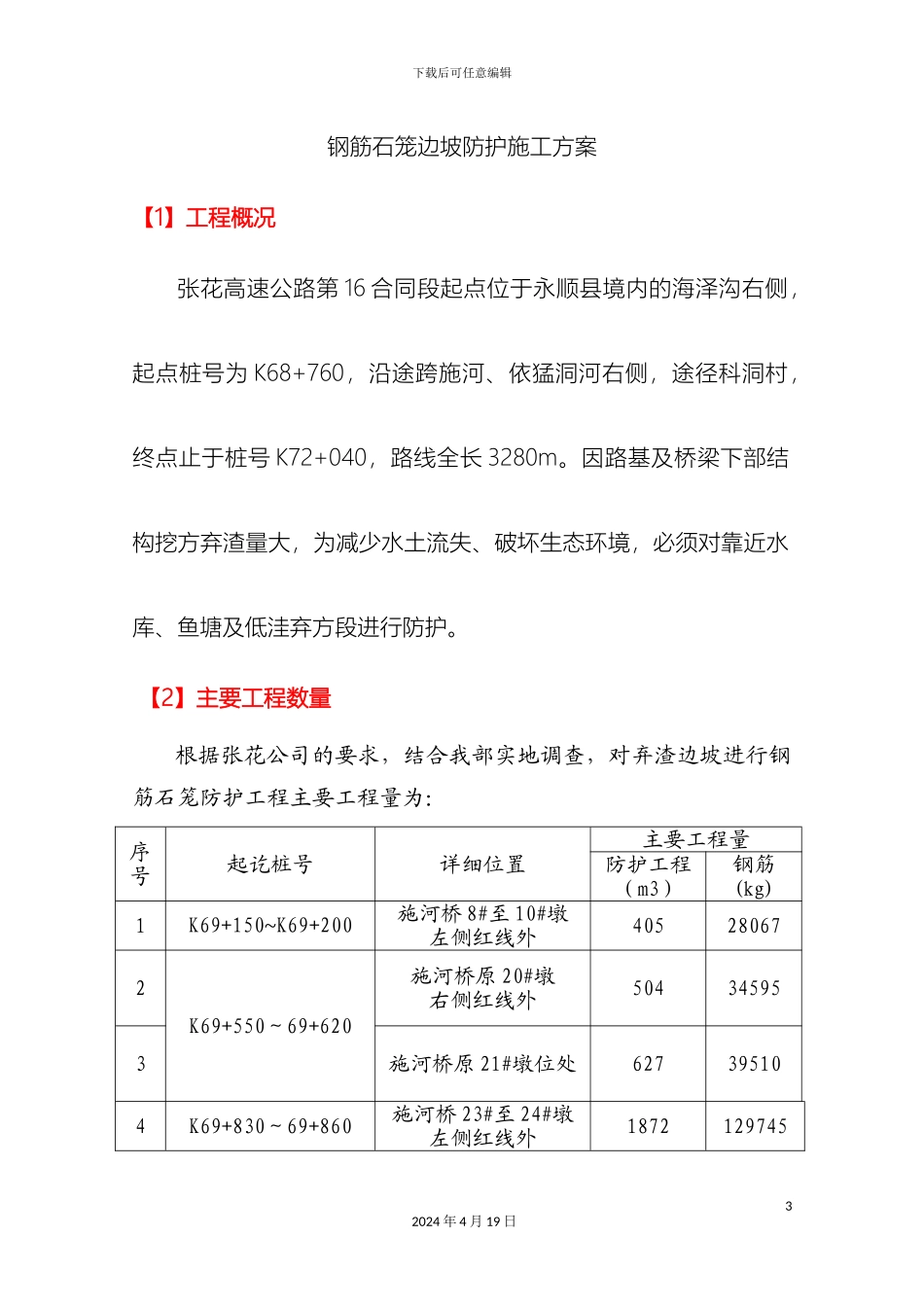

下载后可任意编辑石笼防护施工方案12024 年 4 月 19 日下载后可任意编辑22024 年 4 月 19 日下载后可任意编辑钢筋石笼边坡防护施工方案【1】工程概况张花高速公路第 16 合同段起点位于永顺县境内的海泽沟右侧,起点桩号为 K68+760,沿途跨施河、依猛洞河右侧,途径科洞村,终点止于桩号 K72+040,路线全长 3280m
因路基及桥梁下部结构挖方弃渣量大,为减少水土流失、破坏生态环境,必须对靠近水库、鱼塘及低洼弃方段进行防护
【2】主要工程数量根据张花公司的要求,结合我部实地调查,对弃渣边坡进行钢筋石笼防护工程主要工程量为:序号起讫桩号详细位置主要工程量防护工程(m3)钢筋(kg)1K69+150~K69+200施河桥 8#至 10#墩左侧红线外405280672K69+550~69+620施河桥原 20#墩右侧红线外504345953施河桥原 21#墩位处627395104K69+830~69+860施河桥 23#至 24#墩左侧红线外187212974532024 年 4 月 19 日下载后可任意编辑注:挖基及基底清理工程量暂未计入
【3】施工计划1、施工计划:为了防止雨季雨水冲刷致使大量渣土进入鱼塘、水库造成污染,经业主、监理工程协商,要求我部根据现场实际情况,尽量在雨季到来前将上述防护工程施工完毕
为此我部对段内的钢筋石笼防护工程计划如下:1)、8#~10#墩左侧: 4 月 20 日~ 5 月 10 日;2)、20#墩右侧: 4 月 20 日~ 5 月 5 日;3)、原 21#墩处:由于施河桥主桥跨径变更,该处分上下两段,下段(即靠河面一段) 4 月 25 日~ 5 月 10 日施工,上段待变更方案确定后,根据变更施工情况确定
4)、23#~24#墩左侧:由于施工河桥主桥跨径变更,该处分上下两段
下段(即靠河面一段)计划 3 月 1 日~ 3
