下载后可任意编辑xx 核电基地新建南区篮球场工程 重力式毛石挡土墙砌筑方案编制: 审核: 批准: xx 建设有限公司 一、 工程概况xx 核电基地新建南区篮球场工程位于南生活区原消防训练站, 工程场地将占用南面部分山林坡地, 场地的平整需朝南面的土坡进行开挖
根据设计图纸的场地面积要求, 按设计建筑场地面积下载后可任意编辑平整场地, 需往南面土坡开挖 4

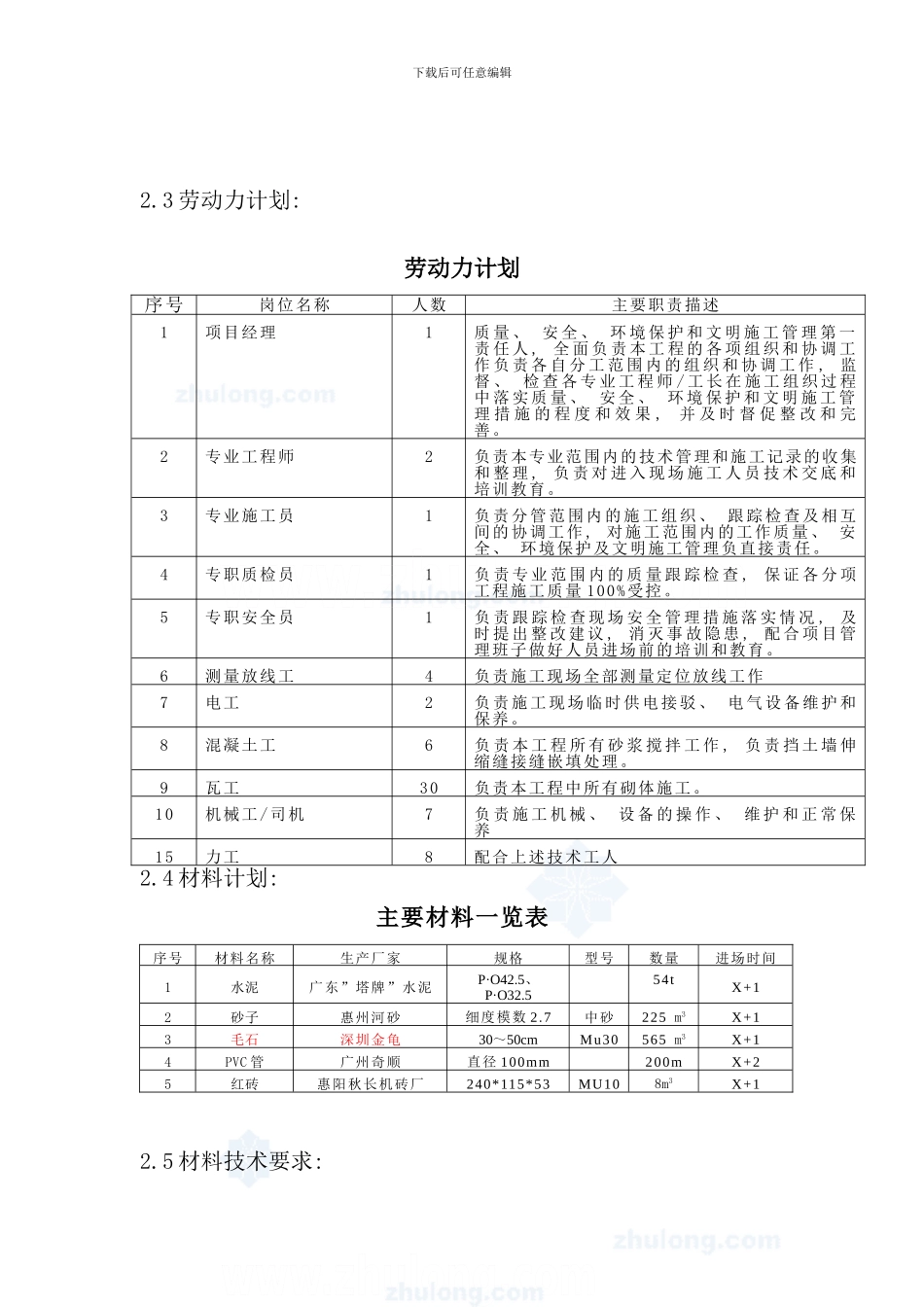

且经开挖后, 南面将形成一面 1~4 米高差的裸露土坡( 如下图示) , 长达 66 米; 东面也将形成一段长约 30 米, 高差约 2
5 米的坡堑
考虑东面、 南面边坡的长期稳定, 将在东、 南两面边坡上各加砌一排毛石重力式挡土墙护坡
东面挡土墙的高度约 2
5m, 长约 30m; 南面挡土墙高度走势沿原土坡走势, 即高度在 1~4 米之间, 长达 66m( 如下图示)
现场土质为砂石混合土, 根据土质对南面土坡取 1: 0
35 坡度进行放坡, 南面土坡需开挖约 705 方( 包括挡土墙基槽) , 需回填土方约 330; 东面地堑回填面积为 135, 回填土方为 243 方
二、 施工部署2
1 工期根据业主招标文件的要求, 根据本工程的主要工程量、 现场施工条件、 机械的配备、 施工顺序和合同规定的施工进度要求, 编制施工进度计划
该挡土墙工期需 20 天, 其中机械挖土需 3 个工日, 挡土墙砌筑和回填土需 15 天, 其它辅助工作( 测量放线、 水沟砌筑、 东面围栏安装等) 需 2 天
2 施工安排施工流程图:测量放线--土方开挖--挡土墙砌筑--土方回填--台阶、 排水沟--挡土墙勾缝下载后可任意编辑2

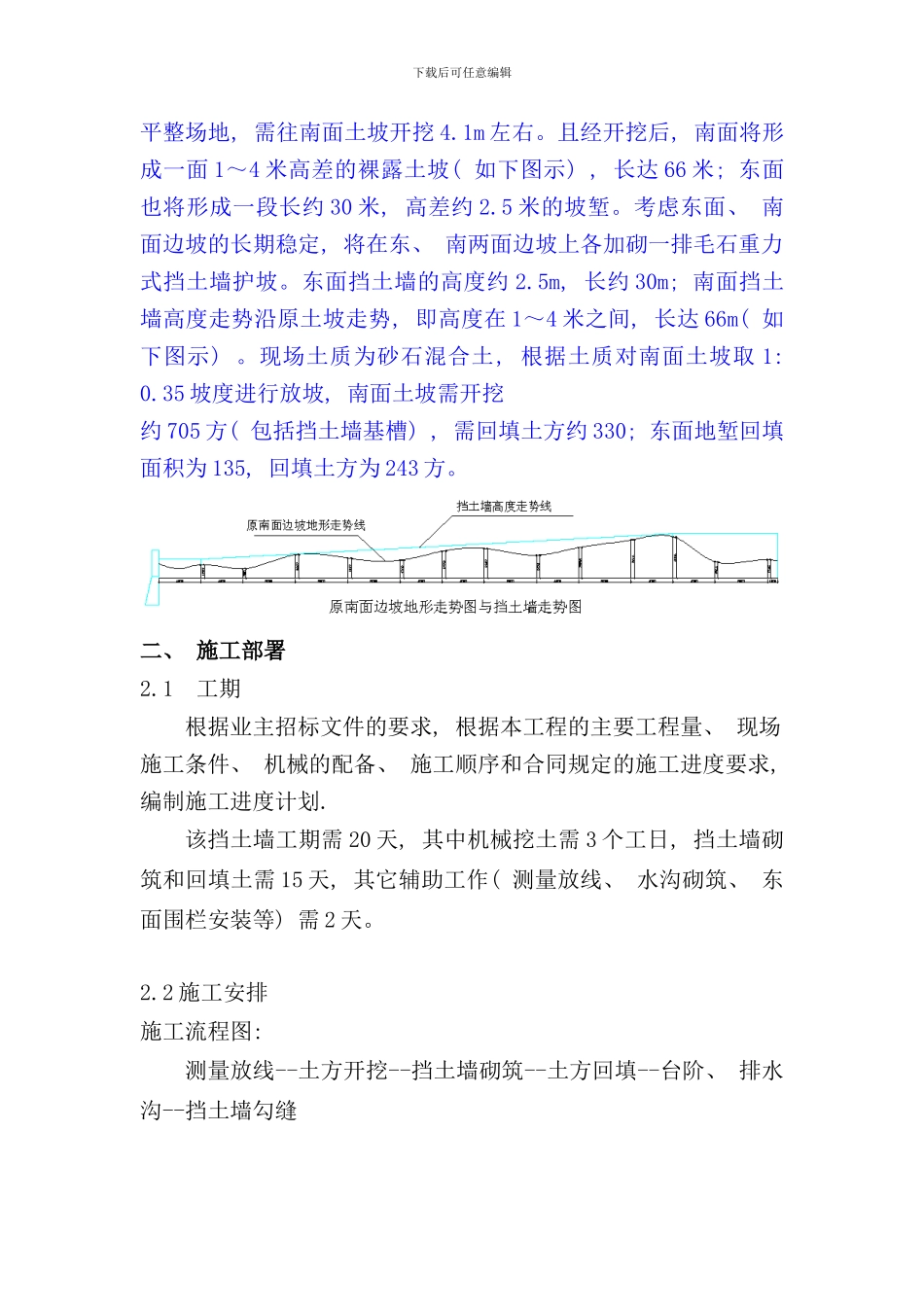

3 劳动力计划:劳动力计划序号岗位名称人数主要职责描述1项目经理1质 量 、 安 全 、 环 境 保 护 和 文 明 施 工 管 理 第 一责 任 人 , 全 面 负 责 本 工 程 的 各
