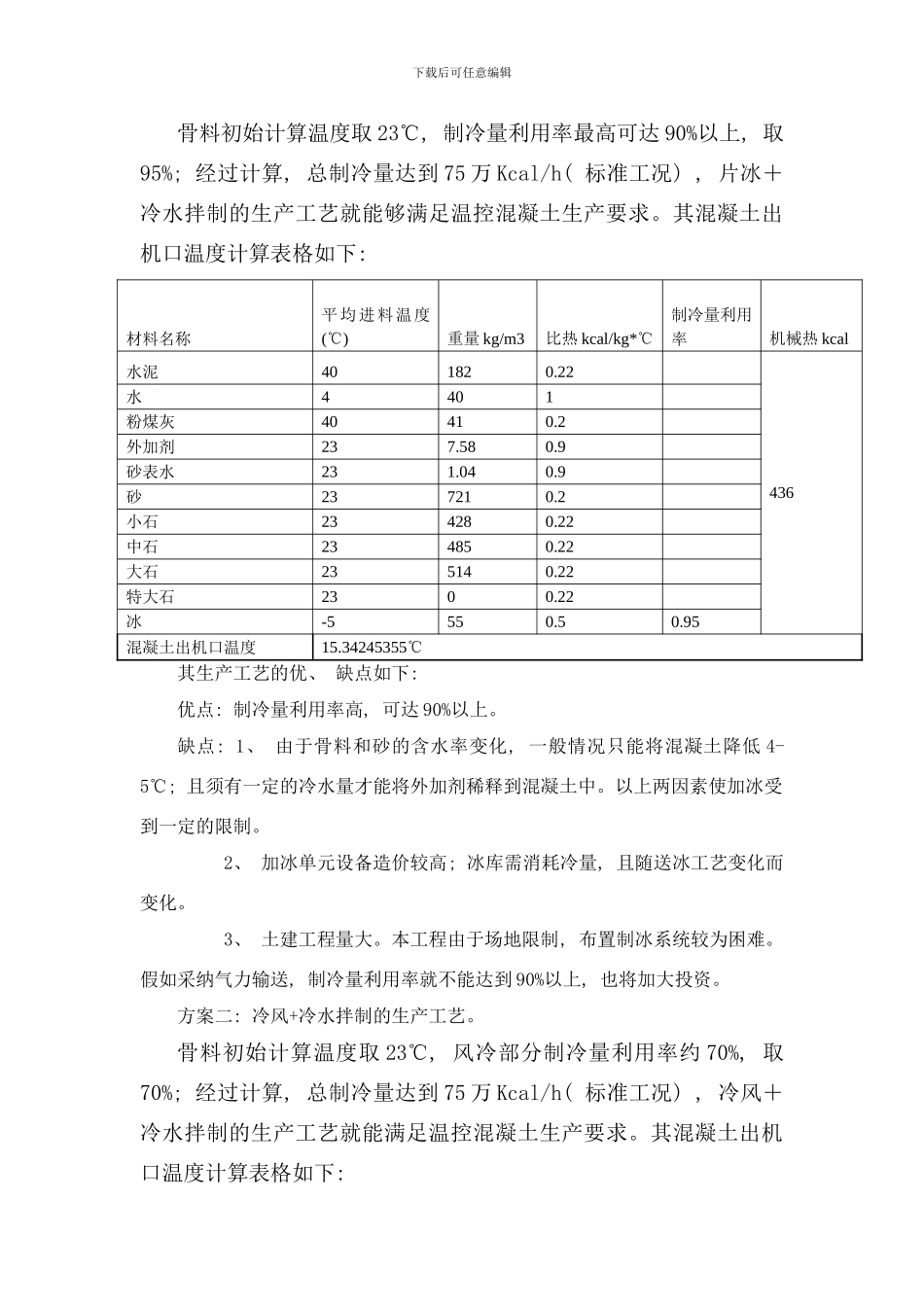

下载后可任意编辑 锦屏二级水电站厂区枢纽低线混凝土拌和系统预冷方案对比及平面布置优化 梅春晖 张中桥 兰国原( 葛洲坝集团第二工程有限公司、 葛洲坝股份有限公司勘测设计院) 【内容提要】 本文简要描述了锦屏二级水电站厂区枢纽低线混凝土拌和系统概况, 并对投标时预冷方案经济技术对比、 投标与实施两阶段的平面布置原则和具体方案异同进行了详细阐述, 从而得到经济可行的预冷方案和优化的平面布置方案。【关键词】低线混凝土拌和系统 预冷方案 对比 平面布置 优化锦屏二级水电站位于四川省凉山彝族自治州木里、 盐源、 冕宁三县交界处的雅砻江干流锦屏大河弯上, 是雅砻江干流上的重要梯级电站。工程枢纽主要由首部拦河闸、 引水系统、 尾部地下厂房三大部分组成, 为一低闸、 长隧洞、 大容量引水式电站。地下发电厂房位于雅砻江锦屏大河弯东端的大水沟, 四条引水隧洞穿过锦屏山连接闸坝与厂区枢纽。厂区枢纽工程主要由上游调压室、 高压管道、 地下厂房系统、 尾水隧洞、 尾闸室以及尾水出口等建筑物组成。根据施工总布置, 低线混凝土生产系统布置在低线公路旁规划的 D 区场地内, 同时生产常态混凝土、 泵送混凝土和纤维混凝土, 混凝土级配为三级配, 主要担负地下厂房及尾水隧洞等工程混凝土生产任务。根据本标混凝土浇筑施工安排, 低线混凝土生产系统生产能力按满足月混凝土浇筑强度 2.4 万 m3设计, 即设计生产能力为常规混凝土 72m3/h, 低温混凝土出机口温度 16℃, 预冷混凝土 60m3/h。故选用一座 HL115-3F1500A 型双锥自落式混凝土搅拌楼, 采纳3×1.5m3双锥自落式搅拌楼拌制常态混凝土及温控混凝土, 其夏季混凝土出机口温度控制为 16℃, 生产能力 60m3/h。一、 预冷方案对比该系统由葛洲坝集团独立设计、 施工、 运行, 设计时对混凝土预冷方案进行了如下对比: 方案一: 片冰+冷水拌制的生产工艺下载后可任意编辑骨料初始计算温度取 23℃, 制冷量利用率最高可达 90%以上, 取95%; 经过计算, 总制冷量达到 75 万 Kcal/h( 标准工况) , 片冰+冷水拌制的生产工艺就能够满足温控混凝土生产要求。其混凝土出机口温度计算表格如下: 材料名称平均进料温度(℃) 重量 kg/m3比热 kcal/kg*℃制冷量利用率机械热 kcal水泥401820.22 436水4401 粉煤灰40410.2 外加剂237.580.9 砂表水231.040.9 砂237210.2 小石234280.22 中石234850.22 大石235140.22 特大石2300.22...
