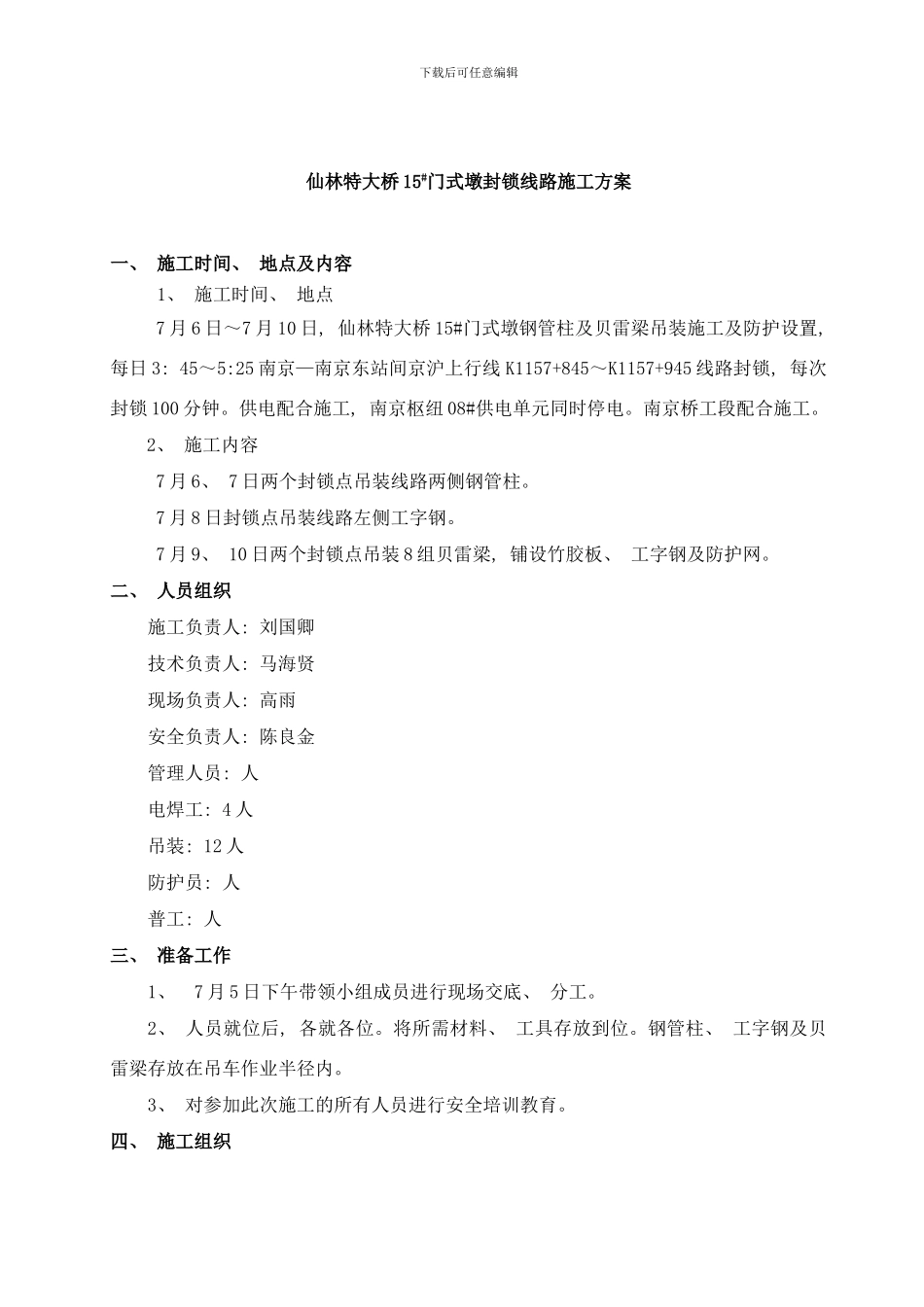

下载后可任意编辑仙林特大桥 15#门式墩封锁线路施工方案一、 施工时间、 地点及内容1、 施工时间、 地点 7 月 6 日~7 月 10 日, 仙林特大桥 15#门式墩钢管柱及贝雷梁吊装施工及防护设置, 每日 3: 45~5:25 南京—南京东站间京沪上行线 K1157+845~K1157+945 线路封锁, 每次封锁 100 分钟
供电配合施工, 南京枢纽 08#供电单元同时停电
南京桥工段配合施工
2、 施工内容 7 月 6、 7 日两个封锁点吊装线路两侧钢管柱
7 月 8 日封锁点吊装线路左侧工字钢
7 月 9、 10 日两个封锁点吊装 8 组贝雷梁, 铺设竹胶板、 工字钢及防护网
二、 人员组织施工负责人: 刘国卿技术负责人: 马海贤现场负责人: 高雨安全负责人: 陈良金管理人员: 人电焊工: 4 人吊装: 12 人防护员: 人普工: 人三、 准备工作1、 7 月 5 日下午带领小组成员进行现场交底、 分工
2、 人员就位后, 各就各位
将所需材料、 工具存放到位
钢管柱、 工字钢及贝雷梁存放在吊车作业半径内
3、 对参加此次施工的所有人员进行安全培训教育

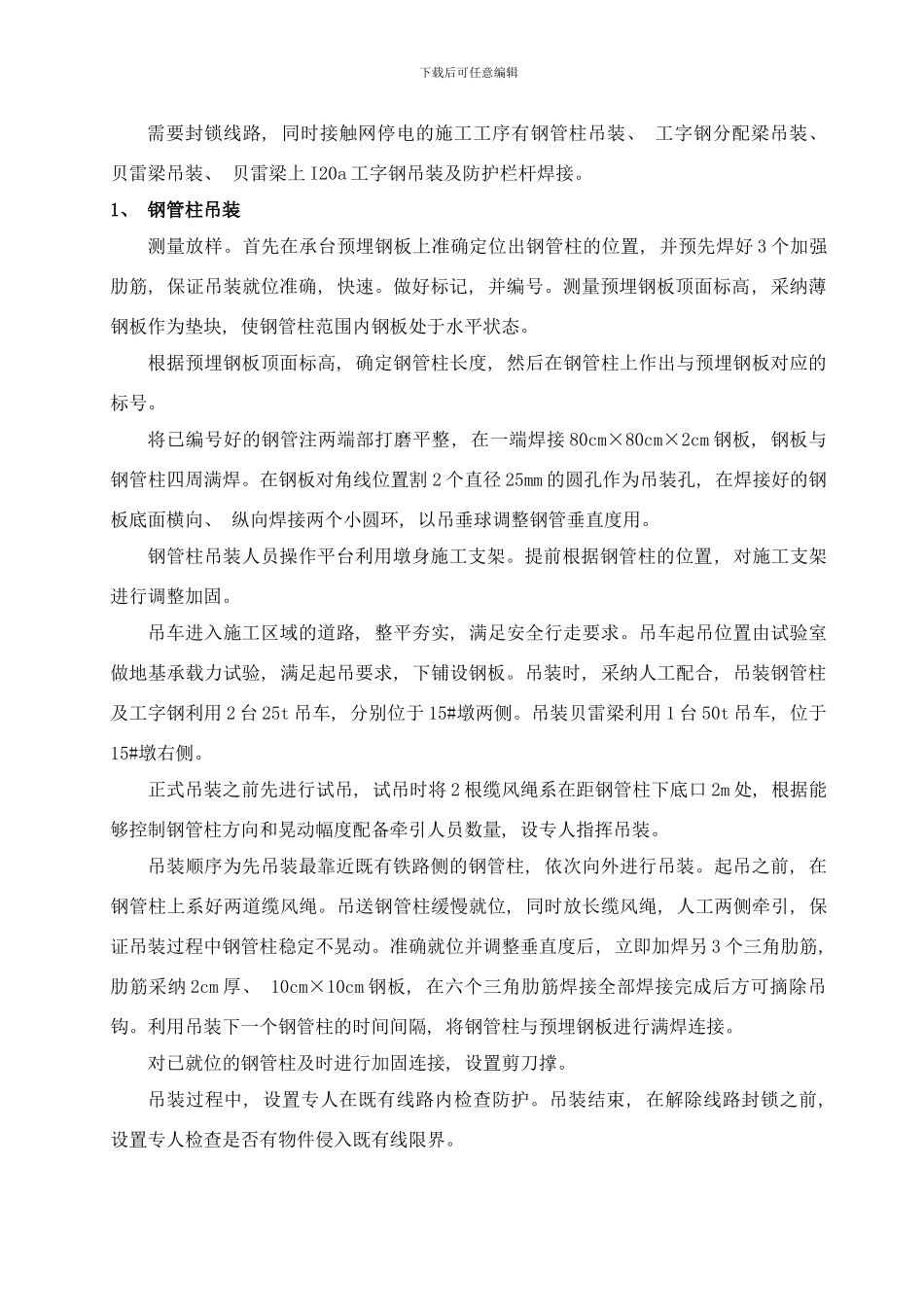

四、 施工组织下载后可任意编辑需要封锁线路, 同时接触网停电的施工工序有钢管柱吊装、 工字钢分配梁吊装、 贝雷梁吊装、 贝雷梁上 I20a 工字钢吊装及防护栏杆焊接
1、 钢管柱吊装测量放样
首先在承台预埋钢板上准确定位出钢管柱的位置, 并预先焊好 3 个加强肋筋, 保证吊装就位准确, 快速
做好标记, 并编号
测量预埋钢板顶面标高, 采纳薄钢板作为垫块, 使钢管柱范围内钢板处于水平状态
根据预埋钢板顶面标高, 确定钢管柱长度, 然后在钢管柱上作出与预埋钢板对应的标号
将已编号好的钢管注两端部打磨平整, 在一端焊接 80cm×80cm×2cm 钢板, 钢板与钢管柱四周满焊
在钢板对角线位置割 2 个直径 25
