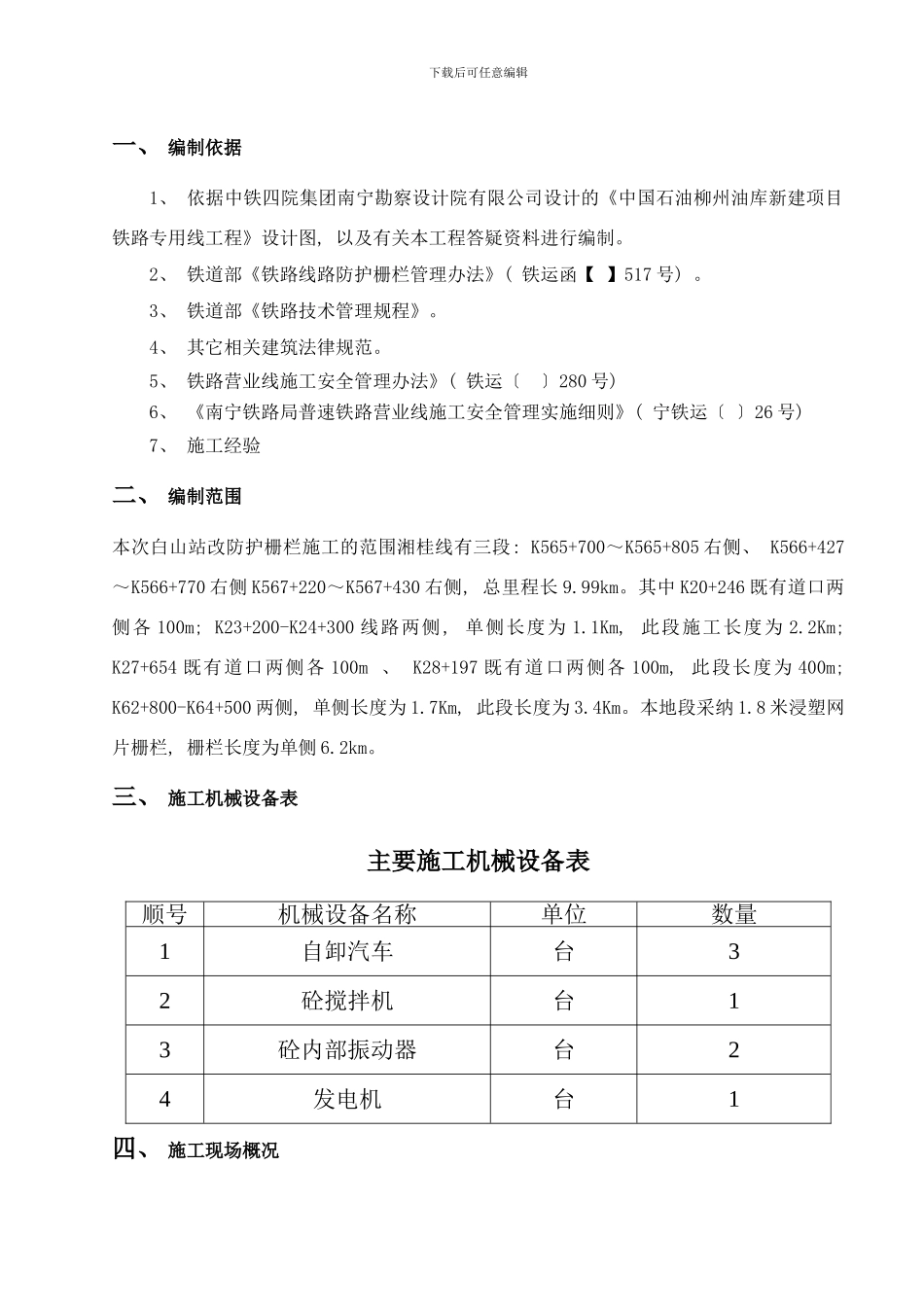

下载后可任意编辑一、 编制依据1、 依据中铁四院集团南宁勘察设计院有限公司设计的《中国石油柳州油库新建项目铁路专用线工程》设计图, 以及有关本工程答疑资料进行编制
2、 铁道部《铁路线路防护栅栏管理办法》( 铁运函【 】517 号)
3、 铁道部《铁路技术管理规程》
4、 其它相关建筑法律规范
5、 铁路营业线施工安全管理办法》( 铁运〔 〕280 号) 6、 《南宁铁路局普速铁路营业线施工安全管理实施细则》( 宁铁运〔 〕26 号) 7、 施工经验二、 编制范围本次白山站改防护栅栏施工的范围湘桂线有三段: K565+700~K565+805 右侧、 K566+427~K566+770 右侧 K567+220~K567+430 右侧, 总里程长 9
其中 K20+246 既有道口两侧各 100m; K23+200-K24+300 线路两侧, 单侧长度为 1
1Km, 此段施工长度为 2
2Km; K27+654 既有道口两侧各 100m 、 K28+197 既有道口两侧各 100m, 此段长度为 400m; K62+800-K64+500 两侧, 单侧长度为 1
7Km, 此段长度为 3
本地段采纳 1
8 米浸塑网片栅栏, 栅栏长度为单侧 6
三、 施工机械设备表主要施工机械设备表顺号机械设备名称单位数量1自卸汽车台32砼搅拌机台13砼内部振动器台24发电机台1四、 施工现场概况下载后可任意编辑施工现场位于湘桂线营业线右侧, 线路旁多为旱地, 施施工场地段有村道可, 需要沿线路两侧路肩人力搬运工程材料及施工工具
五、 工期安排该工程计划于 9 月 1 日开工,至 8 月 31 日竣工, 总工期为 365 天
具体施工进度计划如下: 1、 K20+246 道口两侧: 1 月 2 日至 1 月 6 日2、 K23+200-K24+300 线路两侧:
