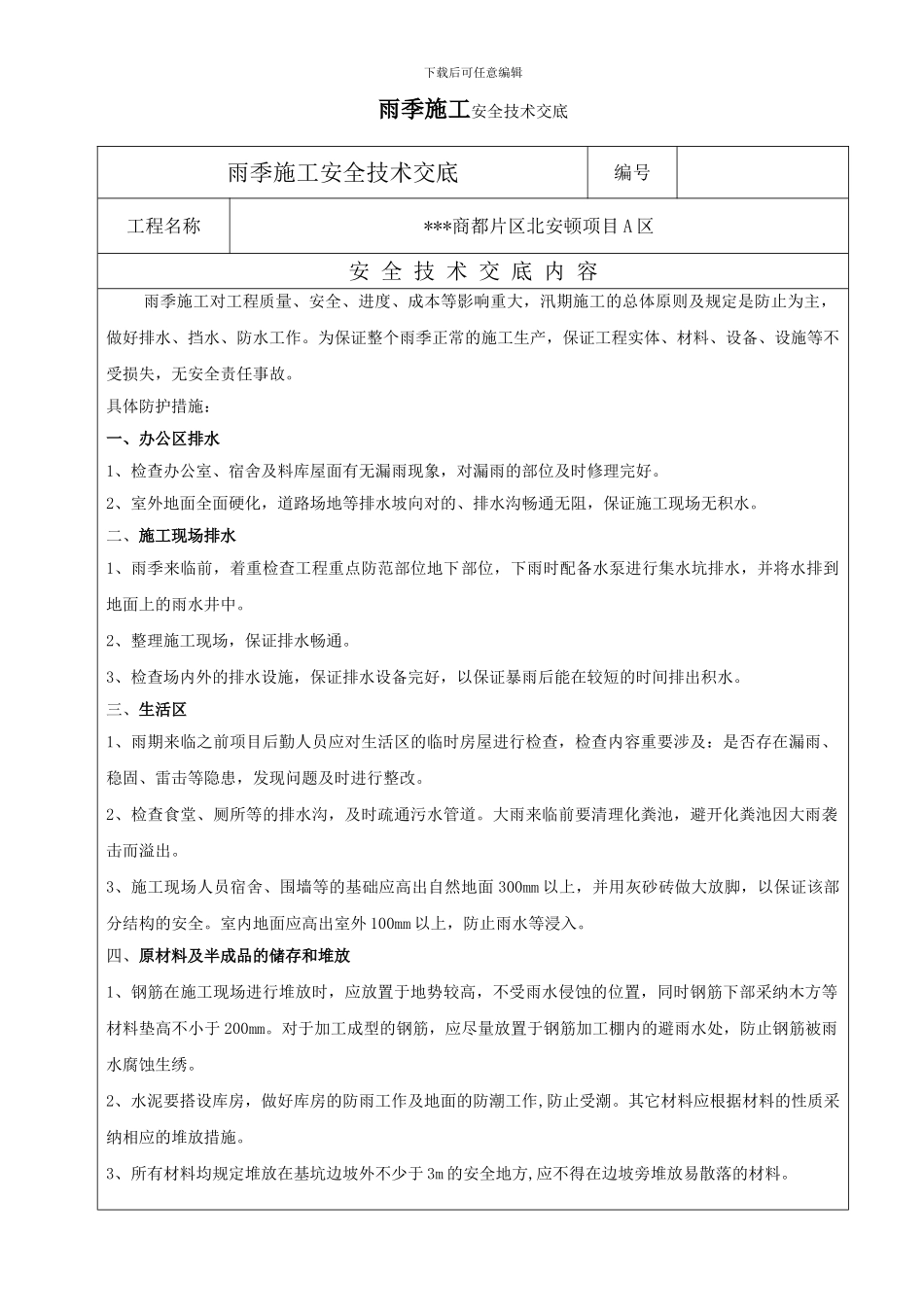

下载后可任意编辑雨季施工安全技术交底雨季施工安全技术交底编号工程名称***商都片区北安顿项目 A 区安 全 技 术 交 底 内 容 雨季施工对工程质量、安全、进度、成本等影响重大,汛期施工的总体原则及规定是防止为主,做好排水、挡水、防水工作
为保证整个雨季正常的施工生产,保证工程实体、材料、设备、设施等不受损失,无安全责任事故
具体防护措施:一、办公区排水1、检查办公室、宿舍及料库屋面有无漏雨现象,对漏雨的部位及时修理完好
2、室外地面全面硬化,道路场地等排水坡向对的、排水沟畅通无阻,保证施工现场无积水
二、施工现场排水1、雨季来临前,着重检查工程重点防范部位地下部位,下雨时配备水泵进行集水坑排水,并将水排到地面上的雨水井中
2、整理施工现场,保证排水畅通
3、检查场内外的排水设施,保证排水设备完好,以保证暴雨后能在较短的时间排出积水
三、生活区1、雨期来临之前项目后勤人员应对生活区的临时房屋进行检查,检查内容重要涉及:是否存在漏雨、稳固、雷击等隐患,发现问题及时进行整改
2、检查食堂、厕所等的排水沟,及时疏通污水管道
大雨来临前要清理化粪池,避开化粪池因大雨袭击而溢出
3、施工现场人员宿舍、围墙等的基础应高出自然地面 300mm 以上,并用灰砂砖做大放脚,以保证该部分结构的安全
室内地面应高出室外 100mm 以上,防止雨水等浸入
四、原材料及半成品的储存和堆放1、钢筋在施工现场进行堆放时,应放置于地势较高,不受雨水侵蚀的位置,同时钢筋下部采纳木方等材料垫高不小于 200mm
对于加工成型的钢筋,应尽量放置于钢筋加工棚内的避雨水处,防止钢筋被雨水腐蚀生绣
2、水泥要搭设库房,做好库房的防雨工作及地面的防潮工作,防止受潮
其它材料应根据材料的性质采纳相应的堆放措施
3、所有材料均规定堆放在基坑边坡外不少于 3m 的安全地方,应不得在边坡旁堆放易散落的材料

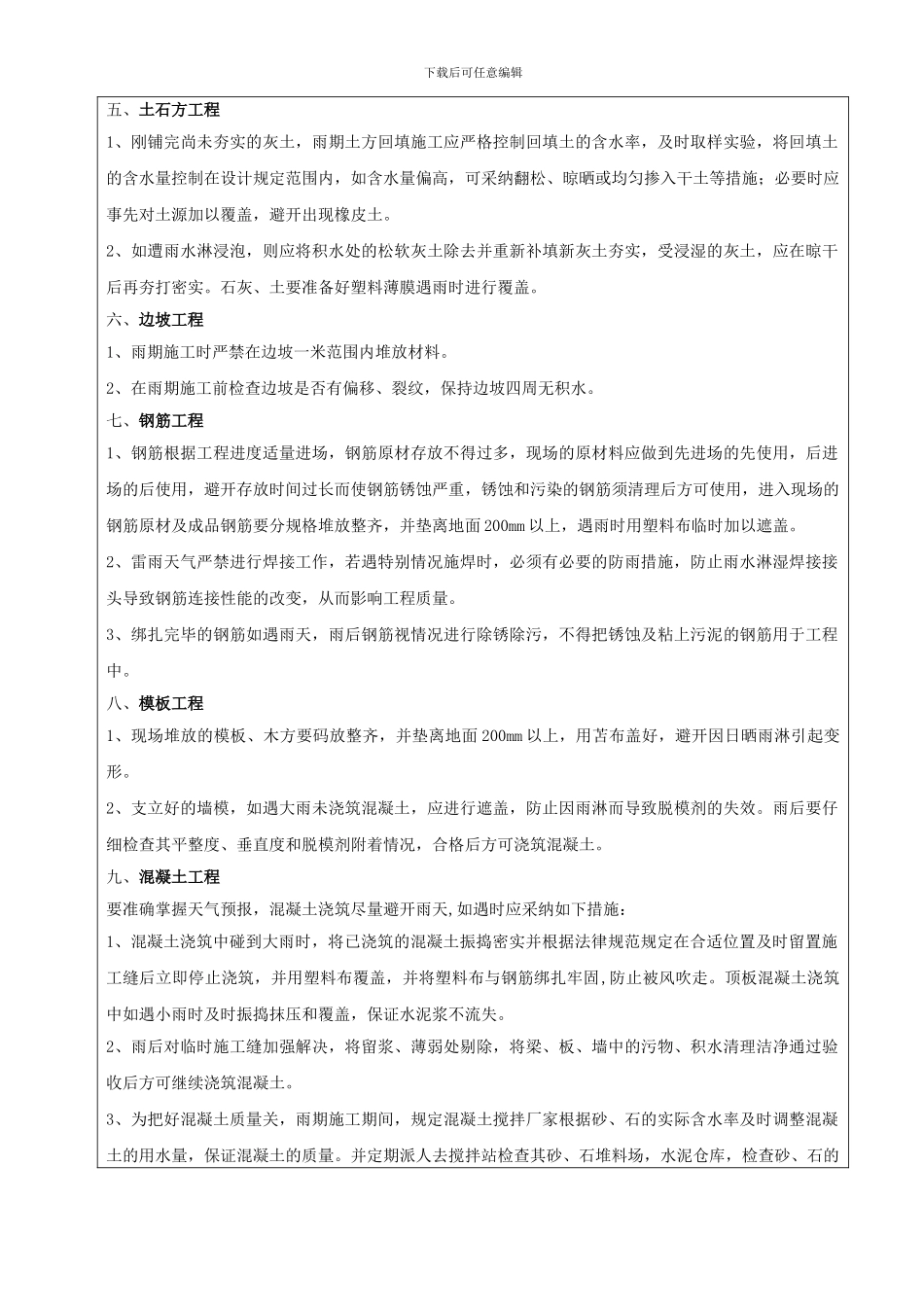

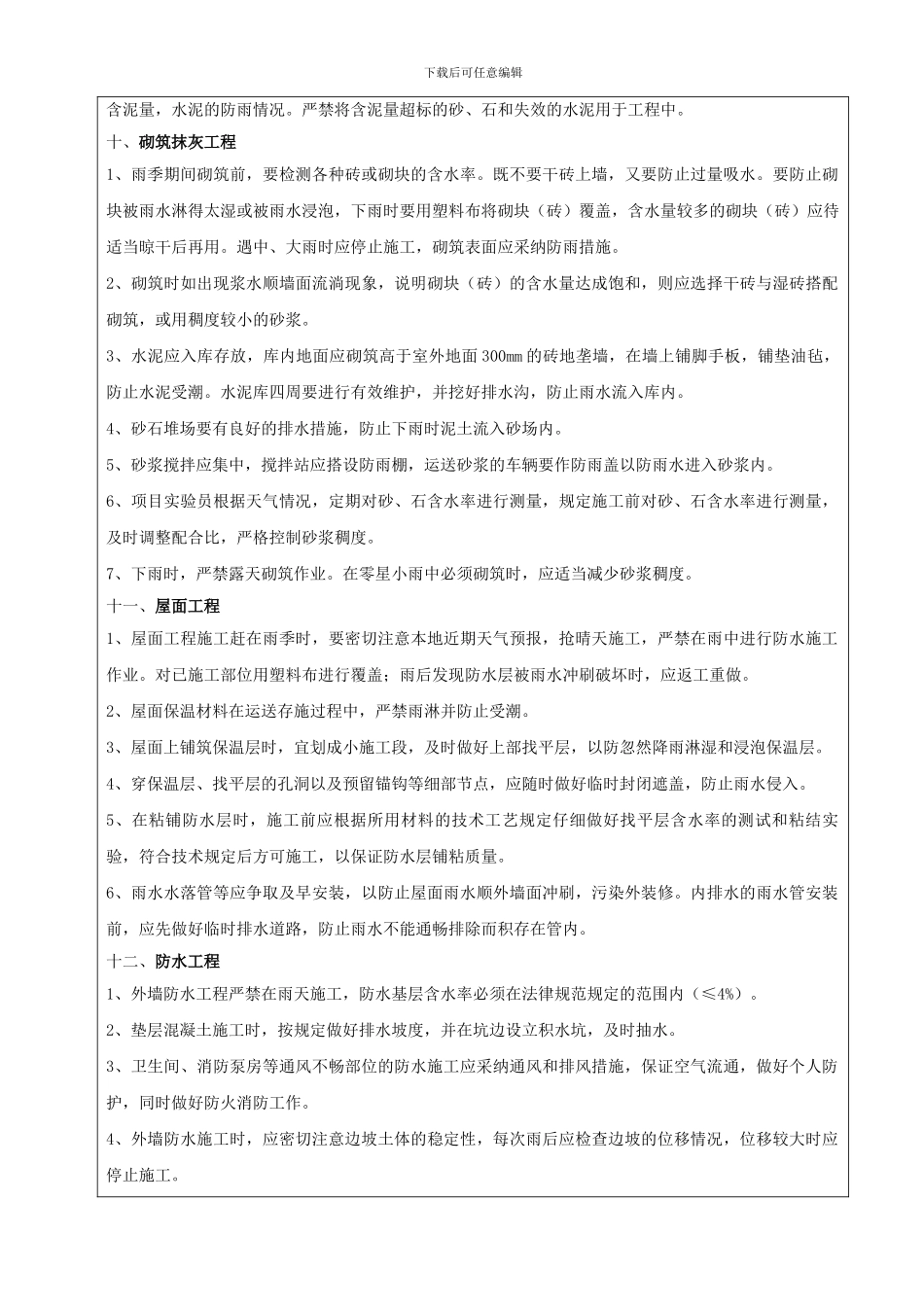

下载后可任意编辑五
