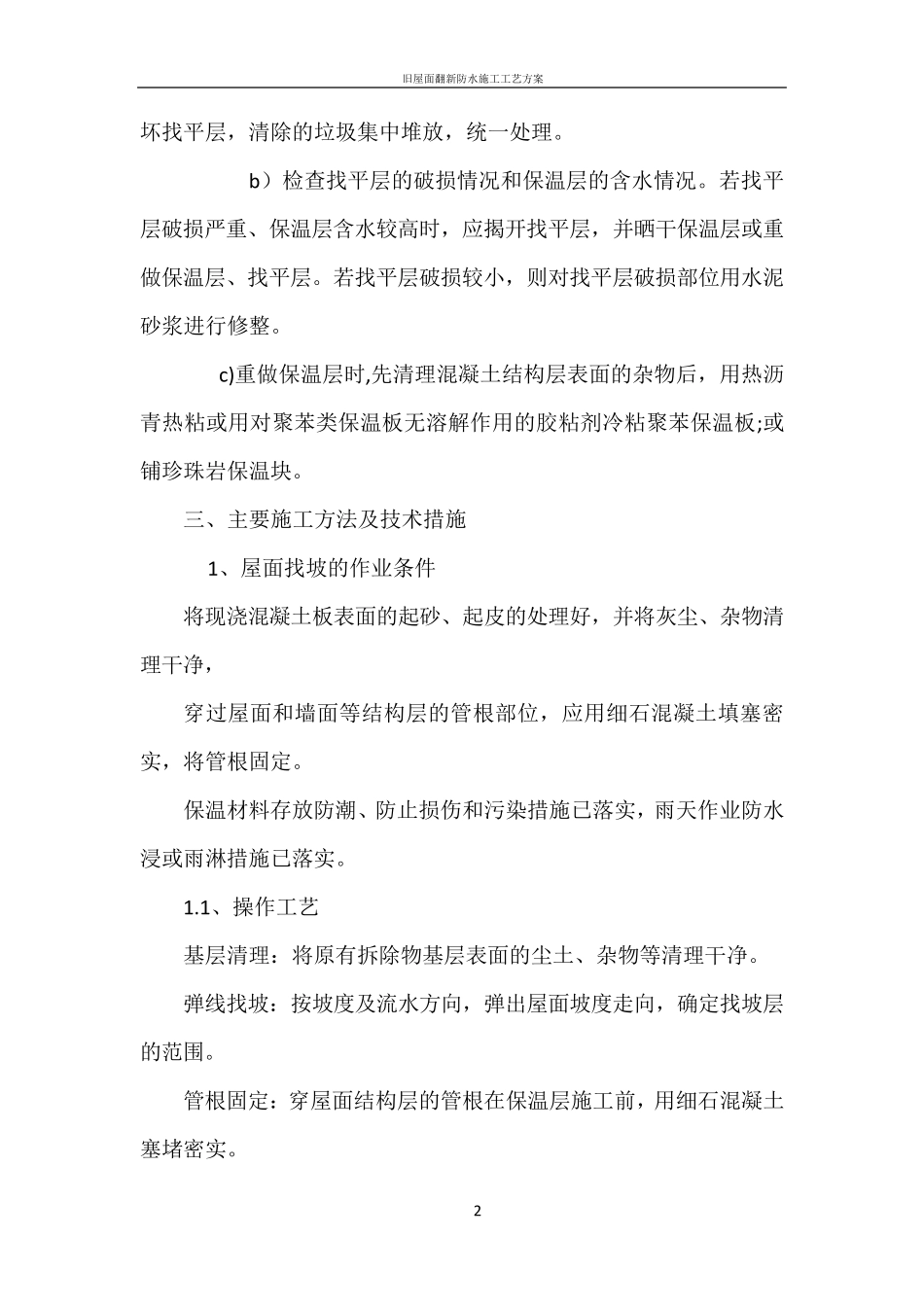

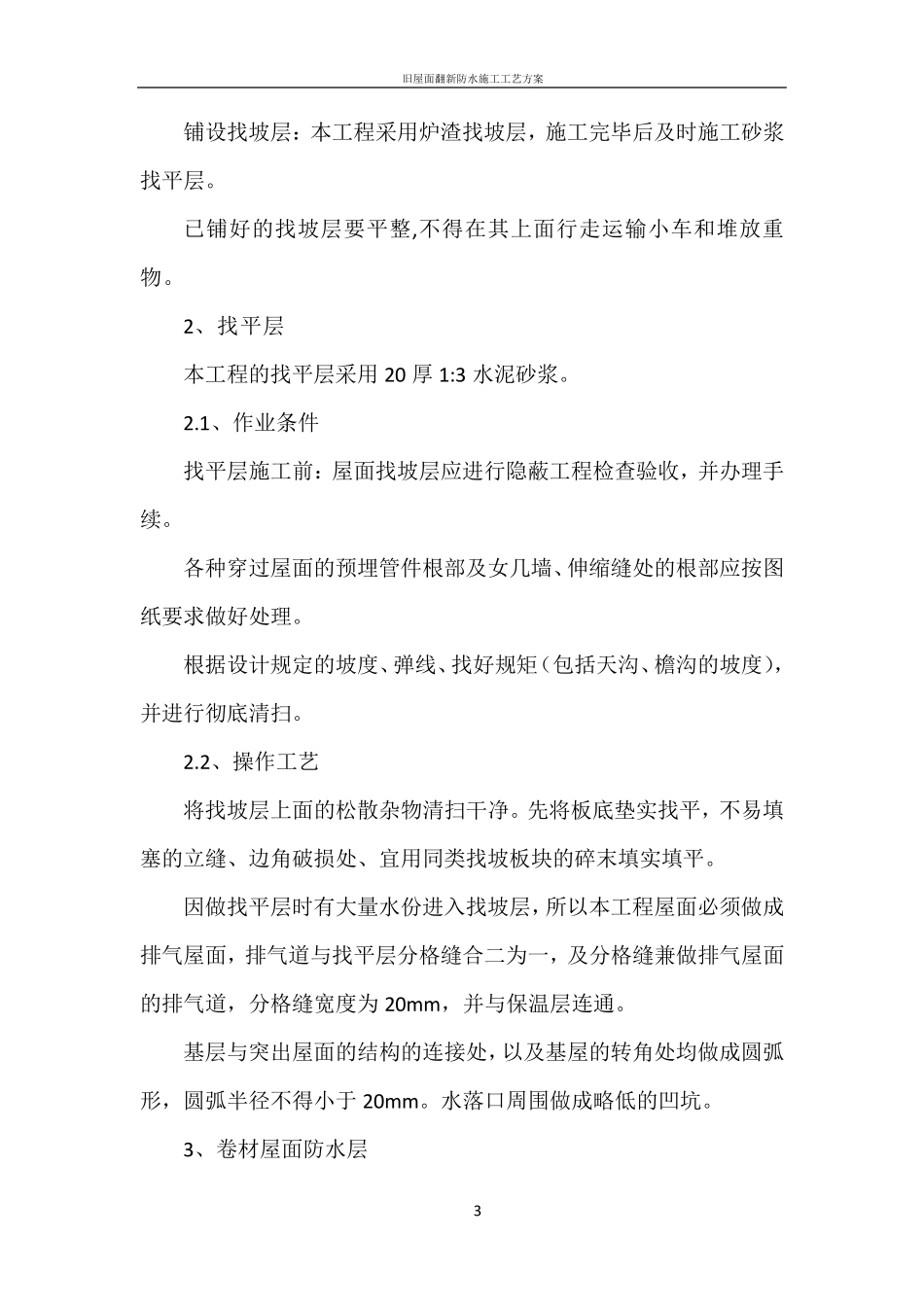

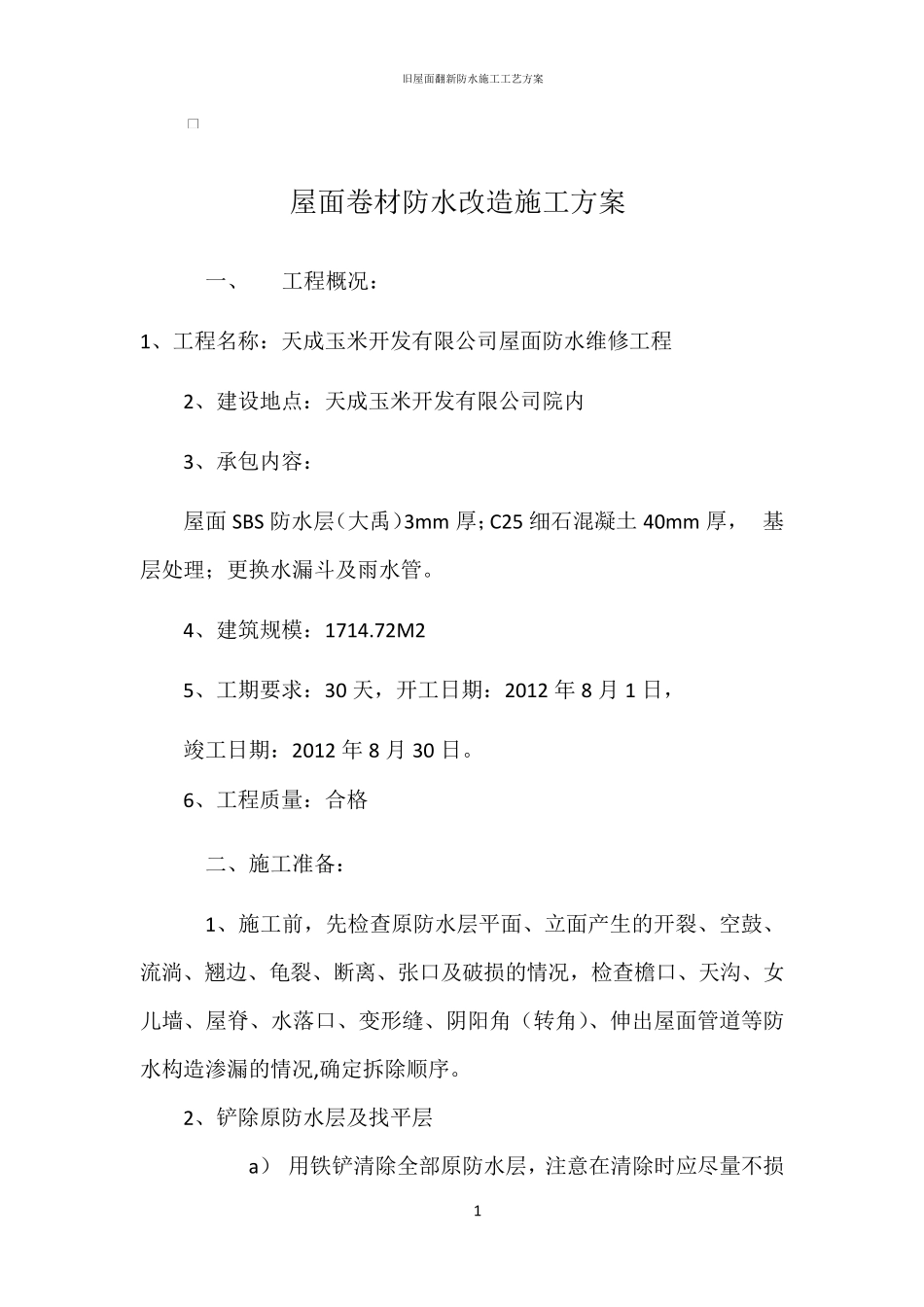

旧屋面翻新防水施工工艺方案 1 屋面卷材防水改造施工方案 一、 工程概况: 1、工程名称:天成玉米开发有限公司屋面防水维修工程 2、建设地点:天成玉米开发有限公司院内 3、承包内容: 屋面SBS 防水层(大禹)3m m 厚;C25 细石混凝土 40m m 厚, 基层处理;更换水漏斗及雨水管。 4、建筑规模:1714.72M2 5、工期要求:30 天,开工日期:2012 年 8 月 1 日, 竣工日期:2012 年 8 月 30 日。 6、工程质量:合格 二、施工准备: 1、施工前,先检查原防水层平面、立面产生的开裂、空鼓、流淌、翘边、龟裂、断离、张口及破损的情况,检查檐口、天沟、女儿墙、屋脊、水落口、变形缝、阴阳角(转角)、伸出屋面管道等防水构造渗漏的情况,确定拆除顺序。 2、铲除原防水层及找平层 a) 用铁铲清除全部原防水层,注意在清除时应尽量不损旧屋面翻新防水施工工艺方案 2 坏找平层,清除的垃圾集中堆放,统一处理。 b)检查找平层的破损情况和保温层的含水情况。若找平层破损严重、保温层含水较高时,应揭开找平层,并晒干保温层或重做保温层、找平层。若找平层破损较小,则对找平层破损部位用水泥砂浆进行修整。 c)重做保温层时,先清理混凝土结构层表面的杂物后,用热沥青热粘或用对聚苯类保温板无溶解作用的胶粘剂冷粘聚苯保温板;或铺珍珠岩保温块。 三、主要施工方法及技术措施 1、屋面找坡的作业条件 将现浇混凝土板表面的起砂、起皮的处理好,并将灰尘、杂物清理干净, 穿过屋面和墙面等结构层的管根部位,应用细石混凝土填塞密实,将管根固定。 保温材料存放防潮、防止损伤和污染措施已落实,雨天作业防水浸或雨淋措施已落实。 1.1、操作工艺 基层清理:将原有拆除物基层表面的尘土、杂物等清理干净。 弹线找坡:按坡度及流水方向 ,弹出 屋面坡度走 向 ,确 定找坡层的范 围 。 管根固定:穿屋面结构层的管根在 保温层施工前 ,用细石混凝土塞堵 密实。 旧屋面翻新防水施工工艺方案 3 铺设找坡层:本工程采用炉渣找坡层,施工完毕后及时施工砂浆找平层。 已铺好的找坡层要平整,不得在其上面行走运输小车和堆放重物。 2、找平层 本工程的找平层采用20 厚 1:3 水泥砂浆。 2.1、作业条件 找平层施工前:屋面找坡层应进行隐蔽工程检查验收,并办理手续。 各种穿过屋面的预埋管件根部及女几墙、伸缩缝处的根部应按图纸要求做好处理。 根据设计规定的坡度、弹线、找好规矩(包括天沟...
