下载后可任意编辑预制梁场施工方案内有详细 CAD 图12024 年 4 月 19 日下载后可任意编辑预制梁场施工方案一、编制依据1、XX 至 XX 高速公路施工图;2、《公路路基施工技术法律规范》JTG F10- );3、《公路工程施工安全技术规程》JTJO76-95;4、《公路桥涵施工技术法律规范》JTG/T F50- ;5、《公路工程质量检验评定标准》JTG F80/1- ;6、《工程测量法律规范》GB 50026- ;此次桥梁预制场施工除参照以上施工标准执行外,尚要遵循其它相关国家及地方法律规范及标准
二、工程概况1、工程简介2、梁场选址3、进场便道进场施工便道从主便道就近引入,便道长度约 60m,宽5
0m,路面为 20cm 厚混凝土硬化,横向双侧排水,横坡 4%
便道两侧设排水沟

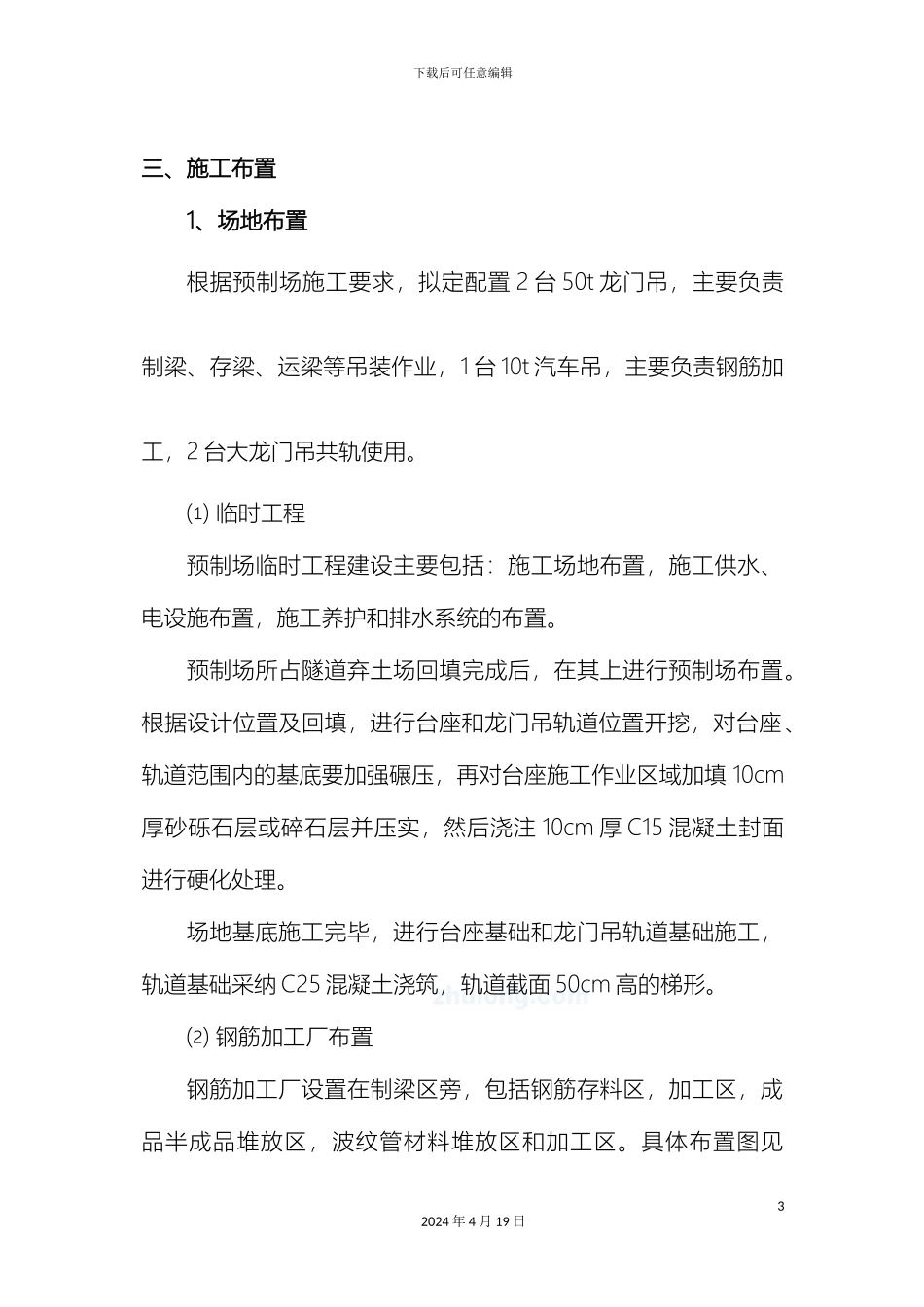

4、工程特点22024 年 4 月 19 日下载后可任意编辑三、施工布置1、场地布置根据预制场施工要求,拟定配置 2 台 50t 龙门吊,主要负责制梁、存梁、运梁等吊装作业,1 台 10t 汽车吊,主要负责钢筋加工,2 台大龙门吊共轨使用
⑴ 临时工程预制场临时工程建设主要包括:施工场地布置,施工供水、电设施布置,施工养护和排水系统的布置
预制场所占隧道弃土场回填完成后,在其上进行预制场布置
根据设计位置及回填,进行台座和龙门吊轨道位置开挖,对台座、轨道范围内的基底要加强碾压,再对台座施工作业区域加填 10cm厚砂砾石层或碎石层并压实,然后浇注 10cm 厚 C15 混凝土封面进行硬化处理
场地基底施工完毕,进行台座基础和龙门吊轨道基础施工,轨道基础采纳 C25 混凝土浇筑,轨道截面 50cm 高的梯形
⑵ 钢筋加工厂布置钢筋加工厂设置在制梁区旁,包括钢筋存料区,加工区,成品半成品堆放区,波纹管材料堆放区和加工区
具体布置图见32024 年 4 月 19 日下载后可任意编辑《梁场平面布置
