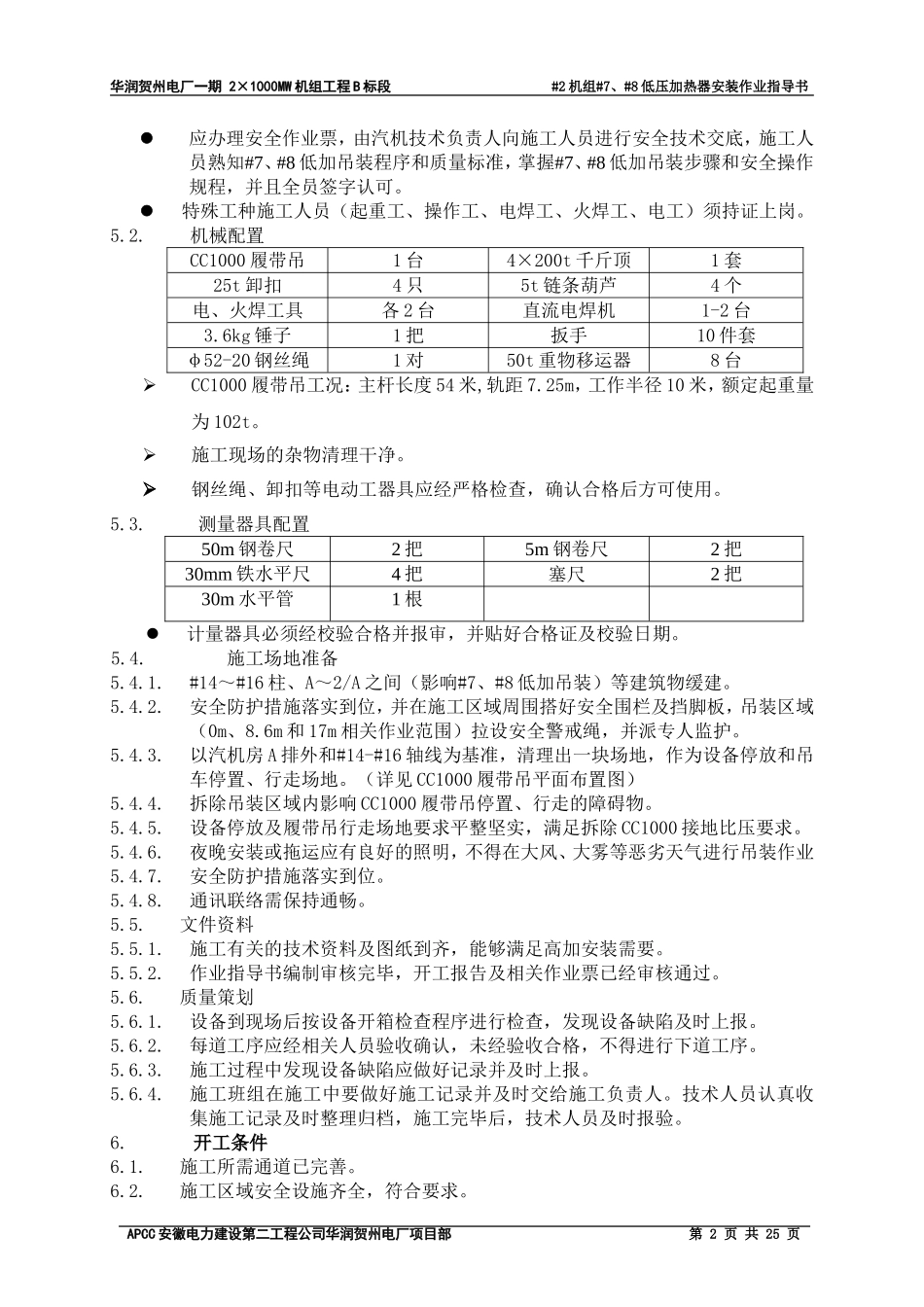

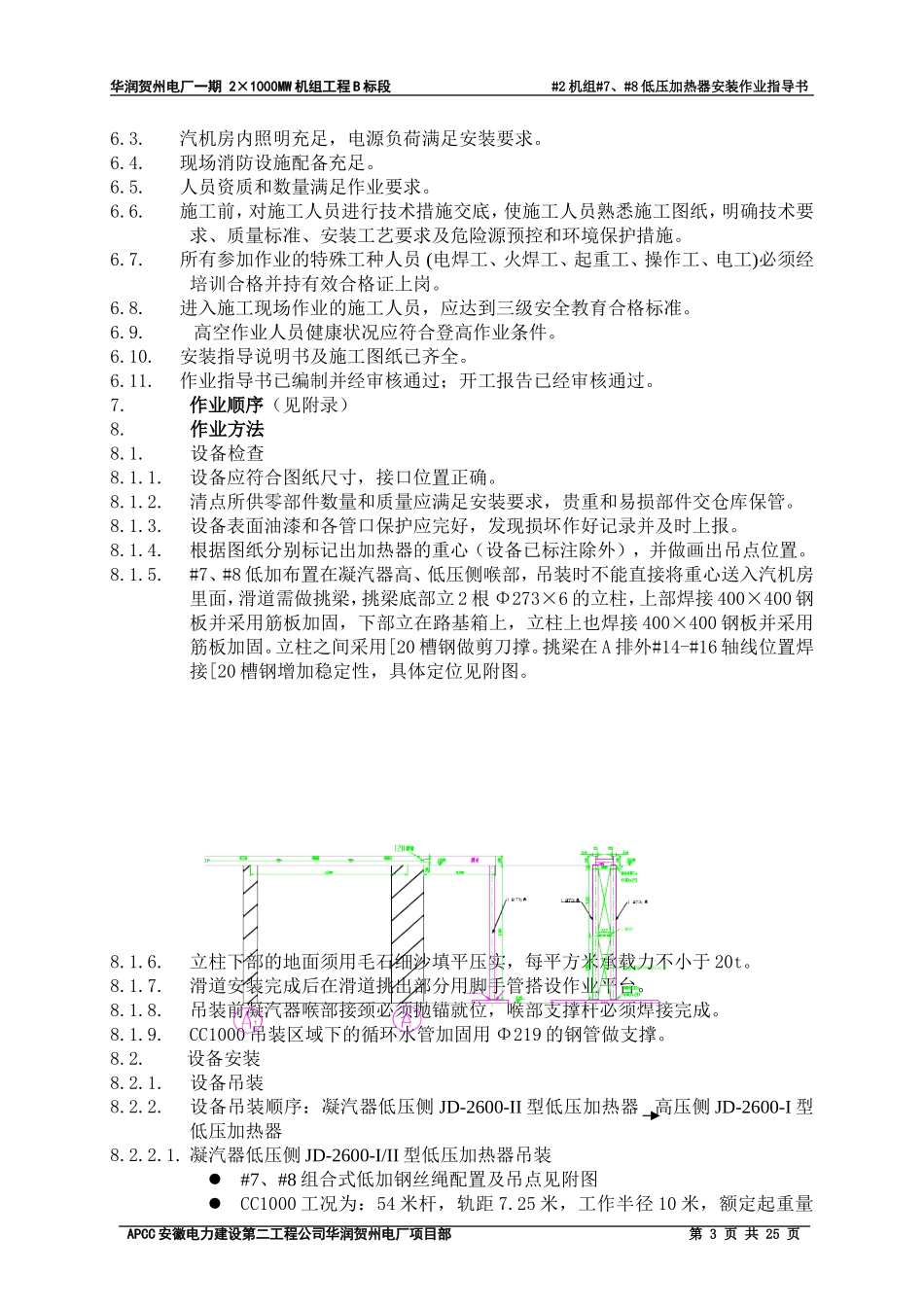

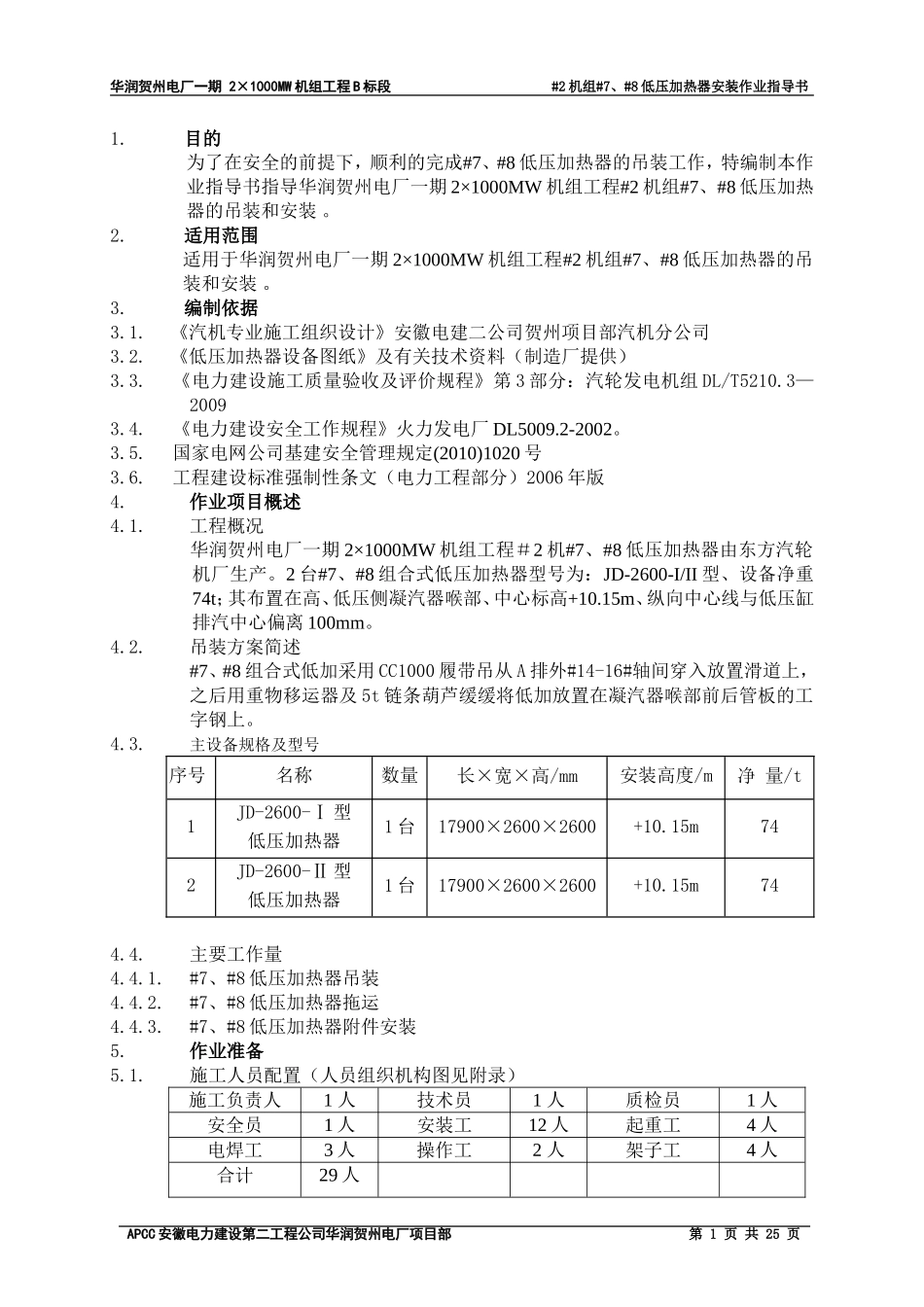

华润贺州电厂一期 2×1000MW 机组工程 B 标段 #2 机组#7、#8 低压加热器安装作业指导书1.目的为了在安全的前提下,顺利的完成#7、#8 低压加热器的吊装工作,特编制本作业指导书指导华润贺州电厂一期 2×1000MW 机组工程#2 机组#7、#8 低压加热器的吊装和安装 。2.适用范围适用于华润贺州电厂一期 2×1000MW 机组工程#2 机组#7、#8 低压加热器的吊装和安装 。3.编制依据3.1.《汽机专业施工组织设计》安徽电建二公司贺州项目部汽机分公司3.2.《低压加热器设备图纸》及有关技术资料(制造厂提供)3.3.《电力建设施工质量验收及评价规程》第 3 部分:汽轮发电机组 DL/T5210.3—20093.4.《电力建设安全工作规程》火力发电厂 DL5009.2-2002。3.5.国家电网公司基建安全管理规定(2010)1020 号3.6.工程建设标准强制性条文(电力工程部分)2006 年版4.作业项目概述4.1.工程概况华润贺州电厂一期 2×1000MW 机组工程#2 机#7、#8 低压加热器由东方汽轮机厂生产。2 台#7、#8 组合式低压加热器型号为:JD-2600-I/II 型、设备净重74t;其布置在高、低压侧凝汽器喉部、中心标高+10.15m、纵向中心线与低压缸排汽中心偏离 100mm。4.2.吊装方案简述#7、#8 组合式低加采用 CC1000 履带吊从 A 排外#14-16#轴间穿入放置滑道上,之后用重物移运器及 5t 链条葫芦缓缓将低加放置在凝汽器喉部前后管板的工字钢上。4.3.主设备规格及型号序号名称数量长×宽×高/mm安装高度/m净 量/t1JD-2600-Ⅰ 型低压加热器1 台17900×2600×2600+10.15m742JD-2600-Ⅱ 型低压加热器1 台17900×2600×2600+10.15m744.4.主要工作量4.4.1.#7、#8 低压加热器吊装4.4.2.#7、#8 低压加热器拖运4.4.3.#7、#8 低压加热器附件安装5.作业准备5.1.施工人员配置(人员组织机构图见附录)施工负责人1 人技术员1 人质检员1 人安全员1 人安装工12 人起重工4 人电焊工3 人操作工2 人架子工4 人合计29 人 APCC 安徽电力建设第二工程公司华润贺州电厂项目部 第 1 页 共 25 页华润贺州电厂一期 2×1000MW 机组工程 B 标段 #2 机组#7、#8 低压加热器安装作业指导书应办理安全作业票,由汽机技术负责人向施工人员进行安全技术交底,施工人员熟知#7、#8 低加吊装程序和质量标准,掌握#7、#8 低加吊装步骤和安全操作规程,并且全员签字认可。特殊工种施工人员(起重工、操作工、电焊工、火焊工、电工)须持证上岗。5.2. 机械配置CC1...
