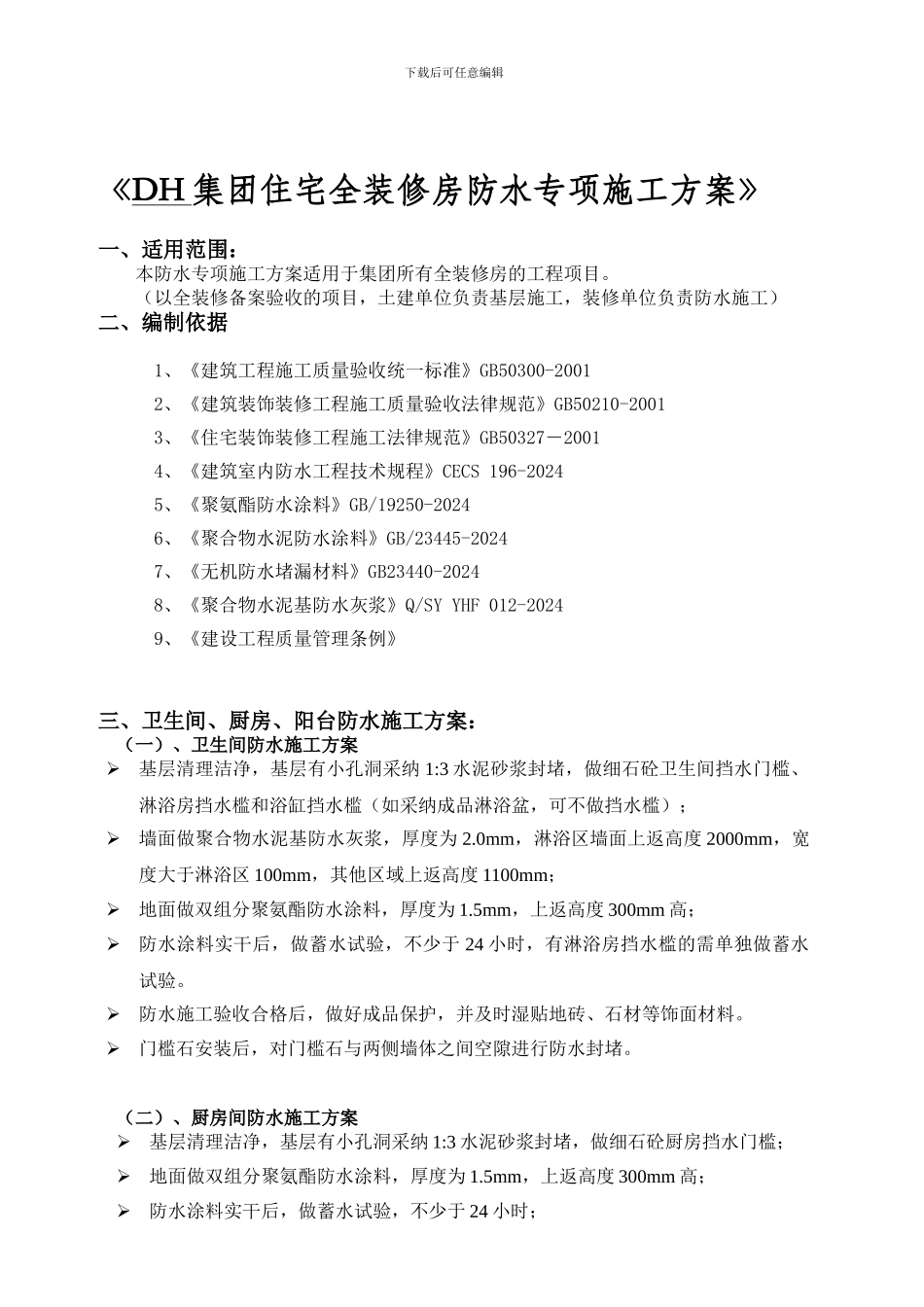

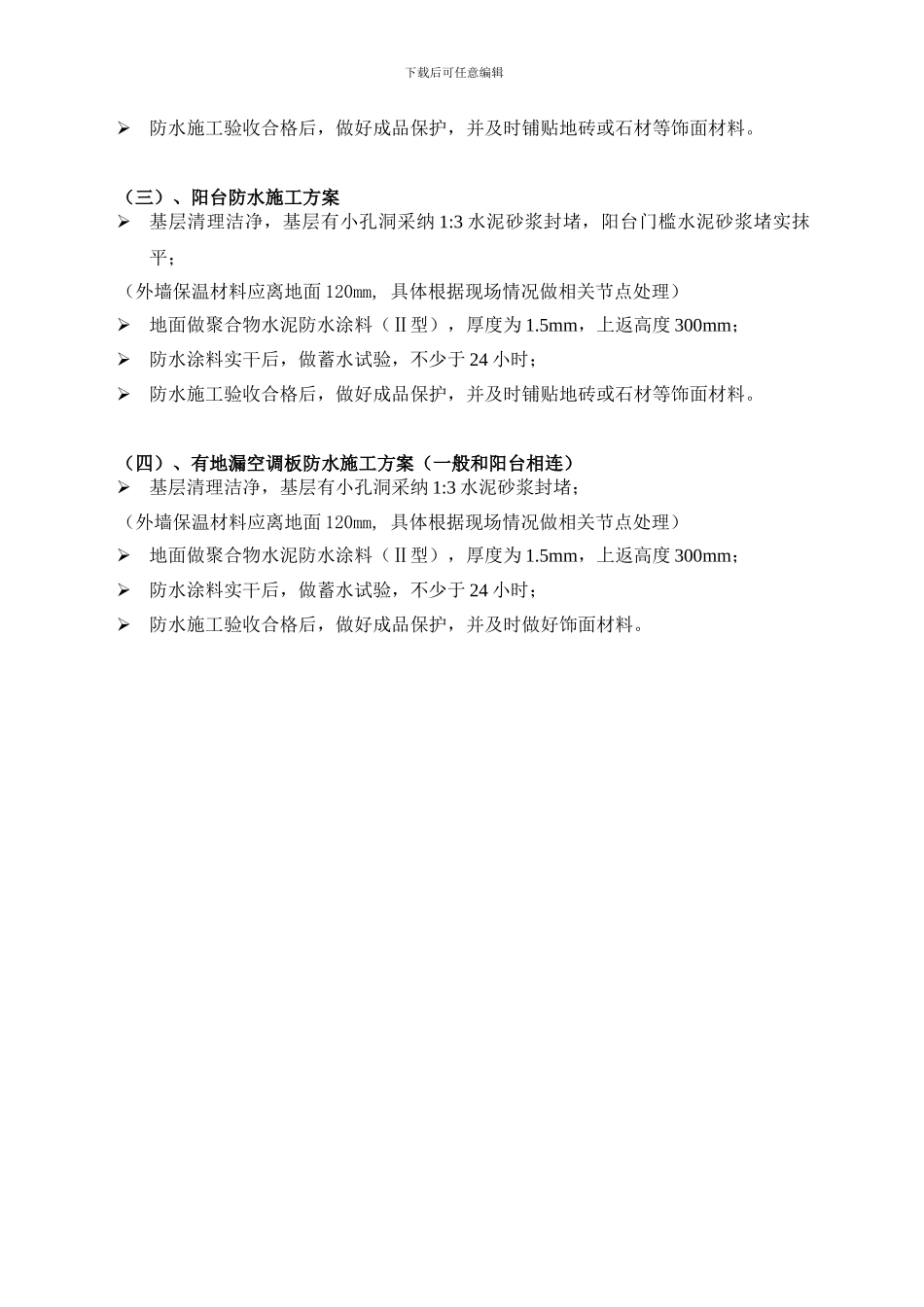

下载后可任意编辑《DH 集团住宅全装修房防水专项施工方案》一、适用范围:本防水专项施工方案适用于集团所有全装修房的工程项目。(以全装修备案验收的项目,土建单位负责基层施工,装修单位负责防水施工)二、编制依据1、《建筑工程施工质量验收统一标准》GB50300-20012、《建筑装饰装修工程施工质量验收法律规范》GB50210-20013、《住宅装饰装修工程施工法律规范》GB50327-20014、《建筑室内防水工程技术规程》CECS 196-20245、《聚氨酯防水涂料》GB/19250-20246、《聚合物水泥防水涂料》GB/23445-20247、《无机防水堵漏材料》GB23440-20248、《聚合物水泥基防水灰浆》Q/SY YHF 012-20249、《建设工程质量管理条例》三、卫生间、厨房、阳台防水施工方案:(一)、卫生间防水施工方案基层清理洁净,基层有小孔洞采纳 1:3 水泥砂浆封堵,做细石砼卫生间挡水门槛、淋浴房挡水槛和浴缸挡水槛(如采纳成品淋浴盆,可不做挡水槛);墙面做聚合物水泥基防水灰浆,厚度为 2.0mm,淋浴区墙面上返高度 2000mm,宽度大于淋浴区 100mm,其他区域上返高度 1100mm; 地面做双组分聚氨酯防水涂料,厚度为 1.5mm,上返高度 300mm 高;防水涂料实干后,做蓄水试验,不少于 24 小时,有淋浴房挡水槛的需单独做蓄水试验。防水施工验收合格后,做好成品保护,并及时湿贴地砖、石材等饰面材料。门槛石安装后,对门槛石与两侧墙体之间空隙进行防水封堵。(二)、厨房间防水施工方案基层清理洁净,基层有小孔洞采纳 1:3 水泥砂浆封堵,做细石砼厨房挡水门槛;地面做双组分聚氨酯防水涂料,厚度为 1.5mm,上返高度 300mm 高;防水涂料实干后,做蓄水试验,不少于 24 小时;下载后可任意编辑防水施工验收合格后,做好成品保护,并及时铺贴地砖或石材等饰面材料。(三)、阳台防水施工方案基层清理洁净,基层有小孔洞采纳 1:3 水泥砂浆封堵,阳台门槛水泥砂浆堵实抹平;(外墙保温材料应离地面 120mm, 具体根据现场情况做相关节点处理)地面做聚合物水泥防水涂料(Ⅱ型),厚度为 1.5mm,上返高度 300mm;防水涂料实干后,做蓄水试验,不少于 24 小时;防水施工验收合格后,做好成品保护,并及时铺贴地砖或石材等饰面材料。(四)、有地漏空调板防水施工方案(一般和阳台相连)基层清理洁净,基层有小孔洞采纳 1:3 水泥砂浆封堵;(外墙保温材料应离地面 120mm, 具体根据现场情况做相关节点处理)地面...
