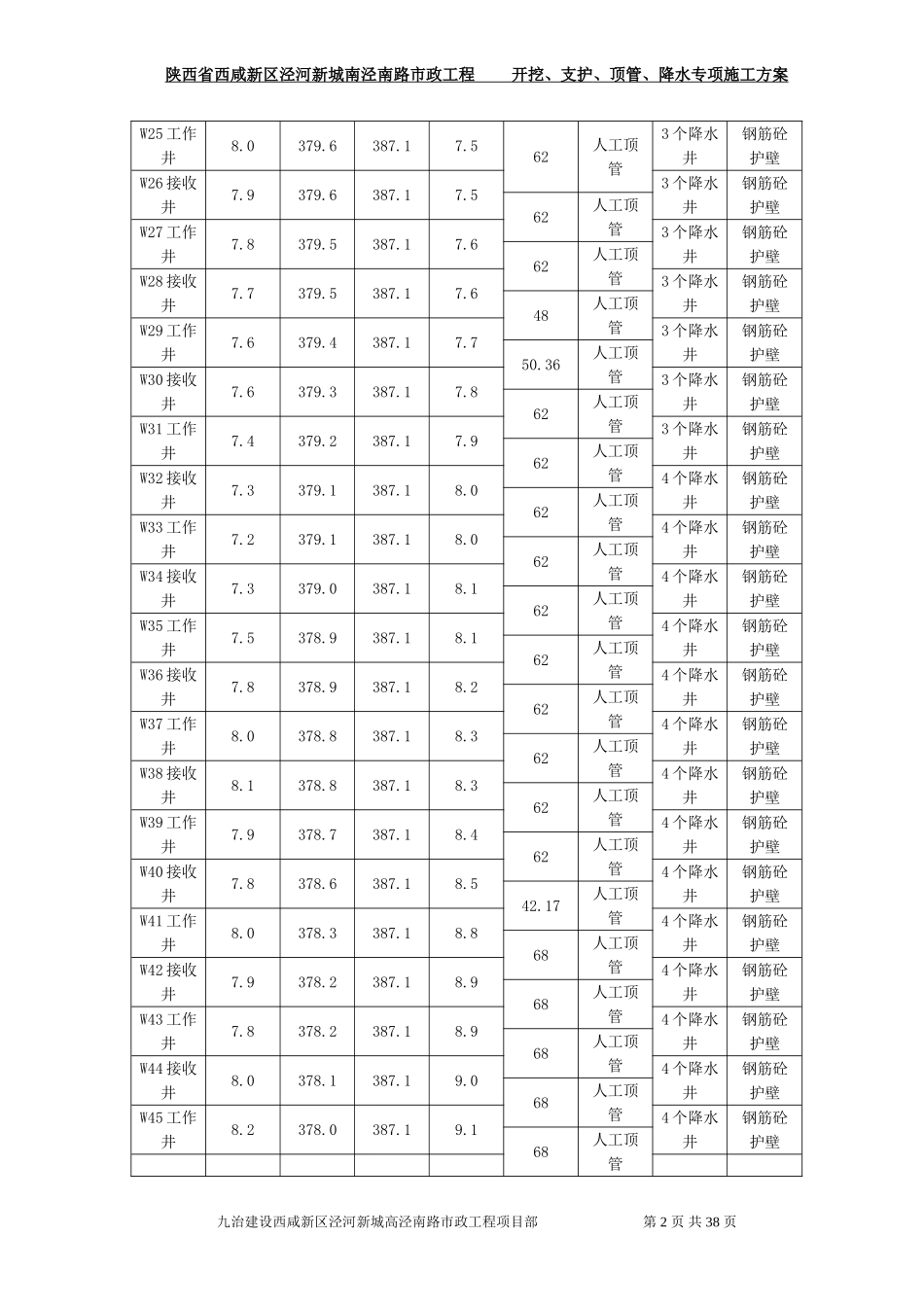

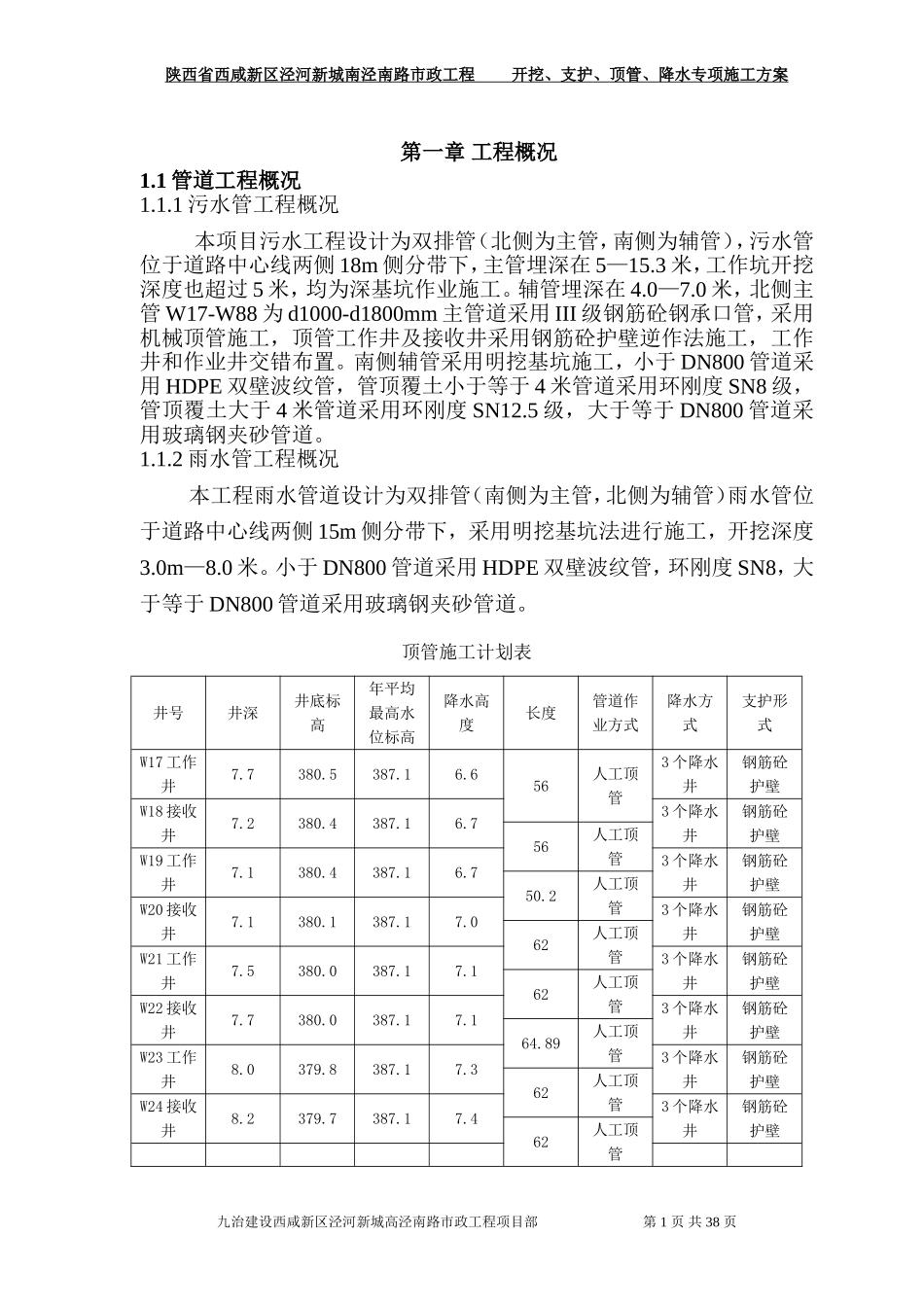

陕西省西咸新区泾河新城南泾南路市政工程 开挖、支护 、 顶管、降水专项施工方案 第一章 工程概况1.1 管道工程概况1.1.1 污水管工程概况本项目污水工程设计为双排管(北侧为主管,南侧为辅管),污水管位于道路中心线两侧 18m 侧分带下,主管埋深在 5—15.3 米,工作坑开挖深度也超过 5 米,均为深基坑作业施工。辅管埋深在 4.0—7.0 米,北侧主管 W17-W88 为 d1000-d1800mm 主管道采用 III 级钢筋砼钢承口管,采用机械顶管施工,顶管工作井及接收井采用钢筋砼护壁逆作法施工,工作井和作业井交错布置。南侧辅管采用明挖基坑施工,小于 DN800 管道采用 HDPE 双壁波纹管,管顶覆土小于等于 4 米管道采用环刚度 SN8 级,管顶覆土大于 4 米管道采用环刚度 SN12.5 级,大于等于 DN800 管道采用玻璃钢夹砂管道。1.1.2 雨水管工程概况 本工程雨水管道设计为双排管(南侧为主管,北侧为辅管)雨水管位于道路中心线两侧 15m 侧分带下,采用明挖基坑法进行施工,开挖深度3.0m—8.0 米。小于 DN800 管道采用 HDPE 双壁波纹管,环刚度 SN8,大于等于 DN800 管道采用玻璃钢夹砂管道。顶管施工计划表井号井深井底标高年平均最高水位标高降水高度长度管道作业方式降水方式支护形式W17 工作井7.7 380.5 387.1 6.6 56人工顶管3 个降水井钢筋砼护壁W18 接收井7.2 380.4 387.1 6.7 3 个降水井钢筋砼护壁56人工顶管W19 工作井7.1 380.4 387.1 6.7 3 个降水井钢筋砼护壁50.2人工顶管W20 接收井7.1 380.1 387.1 7.0 3 个降水井钢筋砼护壁62人工顶管W21 工作井7.5 380.0 387.1 7.1 3 个降水井钢筋砼护壁62人工顶管W22 接收井7.7 380.0 387.1 7.1 3 个降水井钢筋砼护壁64.89人工顶管W23 工作井8.0 379.8 387.1 7.3 3 个降水井钢筋砼护壁62人工顶管W24 接收井8.2 379.7 387.1 7.4 3 个降水井钢筋砼护壁62人工顶管九治建设西咸新区泾河新城高泾南路市政工程项目部 第 1 页 共 38 页陕西省西咸新区泾河新城南泾南路市政工程 开挖、支护 、 顶管、降水专项施工方案 W25 工作井8.0 379.6 387.1 7.5 3 个降水井钢筋砼护壁62人工顶管W26 接收井7.9 379.6 387.1 7.5 3 个降水井钢筋砼护壁62人工顶管W27 工作井7.8 379.5 387.1 7.6 3 个降水井钢筋砼护壁62人工顶管W28 接收井7.7 379.5 387.1 7.6 3 个降水井钢筋砼护壁48人工顶管W29 工作井7.6...
