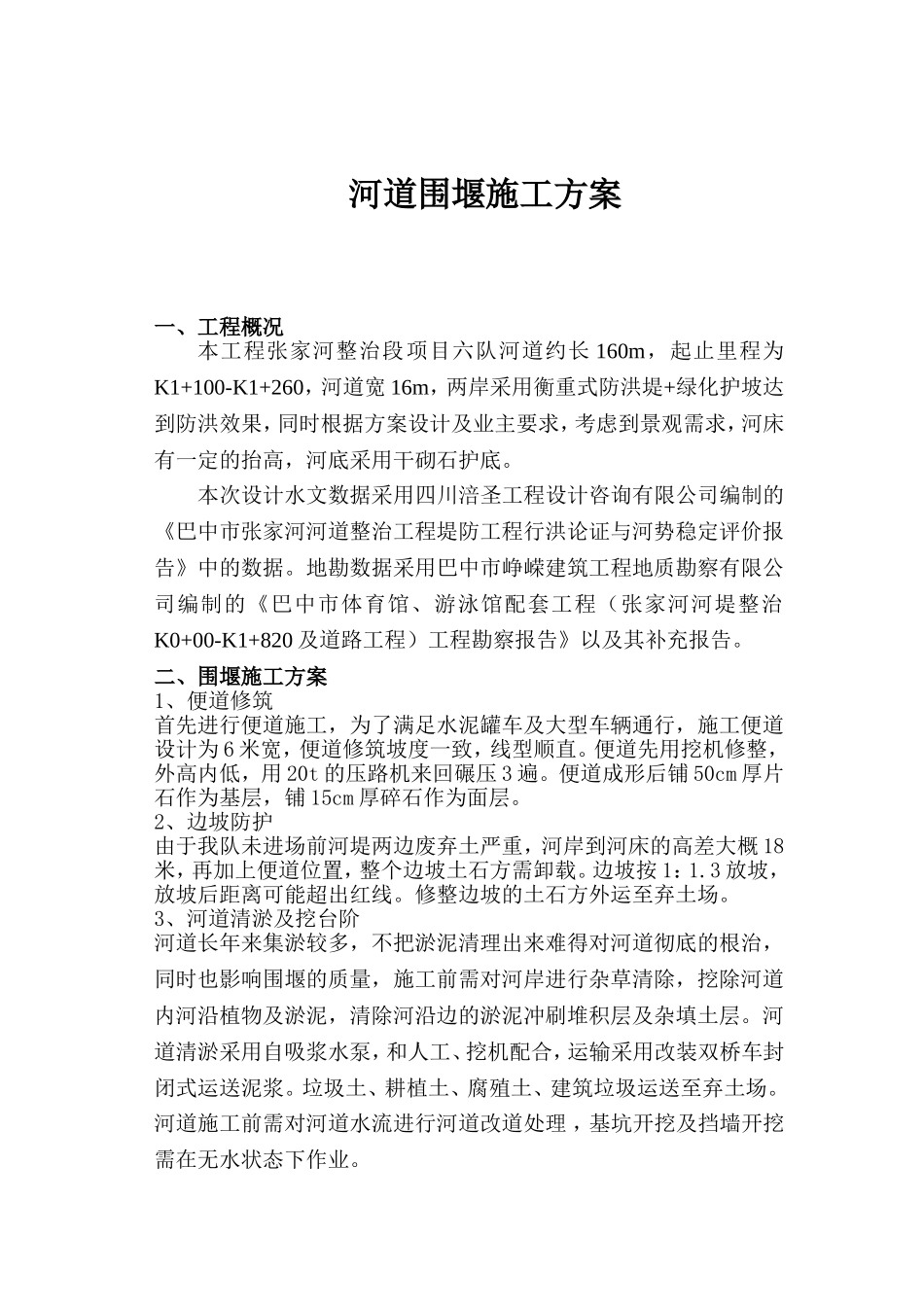

巴中市张家河河道整治工程暨巴中市体育馆、游泳馆附属工程(水工部分)(K1+100~K1+260)河堤围堰施工方案编制:审批:中国对外西北建设工程集团有限公司达州分公司张家河河道整治工程项目部项目六队河道围堰施工方案一、工程概况本工程张家河整治段项目六队河道约长160m,起止里程为K1+100-K1+260,河道宽16m,两岸采用衡重式防洪堤+绿化护坡达到防洪效果,同时根据方案设计及业主要求,考虑到景观需求,河床有一定的抬高,河底采用干砌石护底
本次设计水文数据采用四川涪圣工程设计咨询有限公司编制的《巴中市张家河河道整治工程堤防工程行洪论证与河势稳定评价报告》中的数据
地勘数据采用巴中市峥嵘建筑工程地质勘察有限公司编制的《巴中市体育馆、游泳馆配套工程(张家河河堤整治K0+00-K1+820及道路工程)工程勘察报告》以及其补充报告
二、围堰施工方案1、便道修筑首先进行便道施工,为了满足水泥罐车及大型车辆通行,施工便道设计为6米宽,便道修筑坡度一致,线型顺直
便道先用挖机修整,外高内低,用20t的压路机来回碾压3遍
便道成形后铺50cm厚片石作为基层,铺15cm厚碎石作为面层
2、边坡防护由于我队未进场前河堤两边废弃土严重,河岸到河床的高差大概18米,再加上便道位置,整个边坡土石方需卸载
边坡按1:1
3放坡,放坡后距离可能超出红线
修整边坡的土石方外运至弃土场
3、河道清淤及挖台阶河道长年来集淤较多,不把淤泥清理出来难得对河道彻底的根治,同时也影响围堰的质量,施工前需对河岸进行杂草清除,挖除河道内河沿植物及淤泥,清除河沿边的淤泥冲刷堆积层及杂填土层
河道清淤采用自吸浆水泵,和人工、挖机配合,运输采用改装双桥车封闭式运送泥浆
垃圾土、耕植土、腐殖土、建筑垃圾运送至弃土场

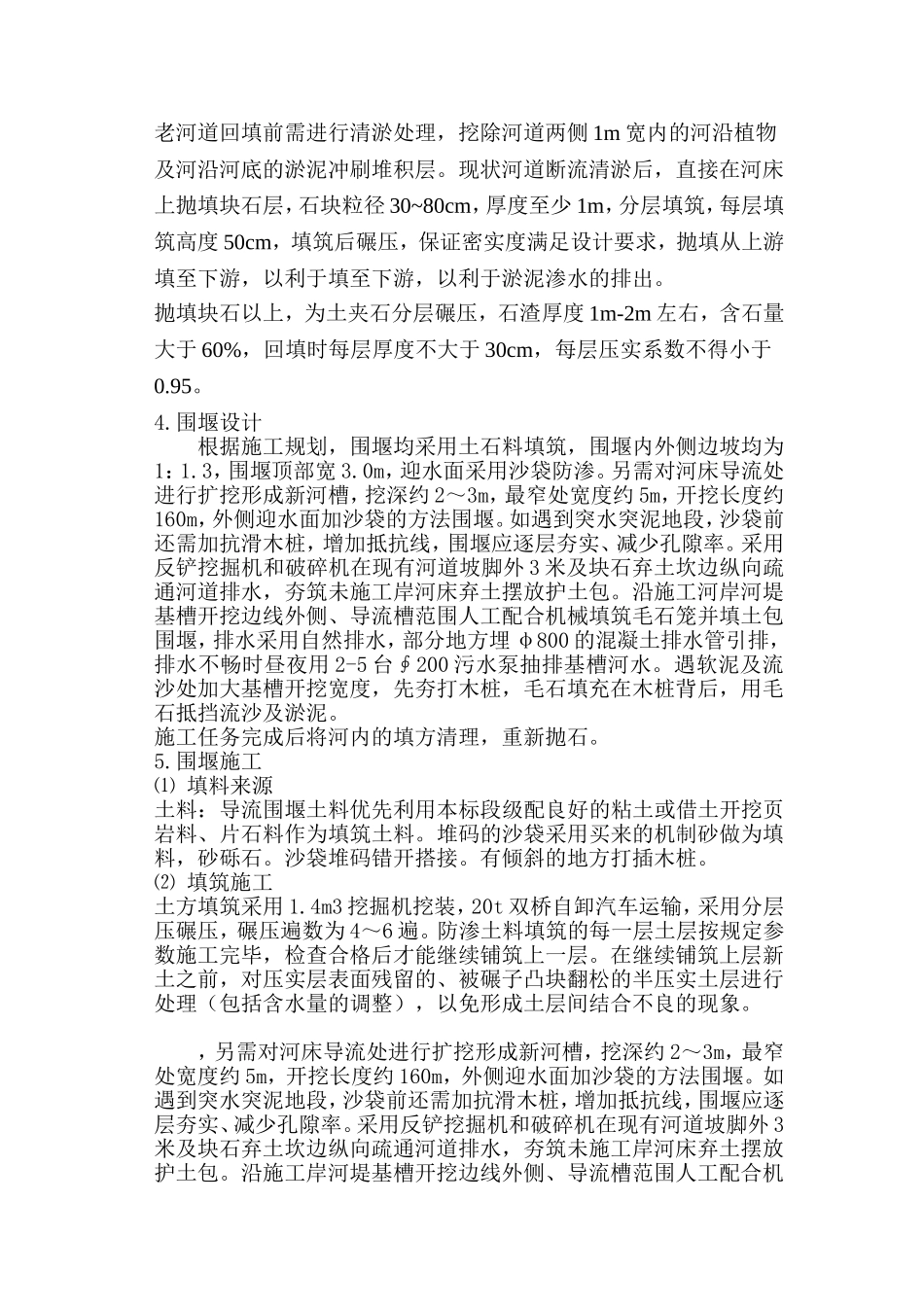

河道施工前需对河道水流进行河道改道处理,基坑开挖及挡墙开挖需在无水状态下作业
老河道回填前需进行清淤处理,挖除
