南片区)一期三标段表土清除外运施工方案编制:审核:审批:二 O 一^年九月目录一、概况 1二、清表土计算 1三、弃土场规划 32
1弃土场渣土倾倒顺序 32
2渣场排水 32
3渣场维护 32
4渣场防护 42
5渣场扬尘治理 4三、便道道路布置 43
1方案一 43
2方案二 43
3 方案三 53
4 方案比选 53
5便道划分 5四、便道道路设计及主要工程量 54
1 便道道路设计 64
2 主要工程量 6五、便道施工方案 65
1 路基工程施工工序 75
2施工前准备 75
3清表 75
4开挖路堑施工 75
5填筑路基施工 85
6道路混凝土施工 95
7便道排水 95
8便道维护 105
9便道拆除 10六、总体进度计划 10七、资源配置 107
1 主要施工机具配置 107

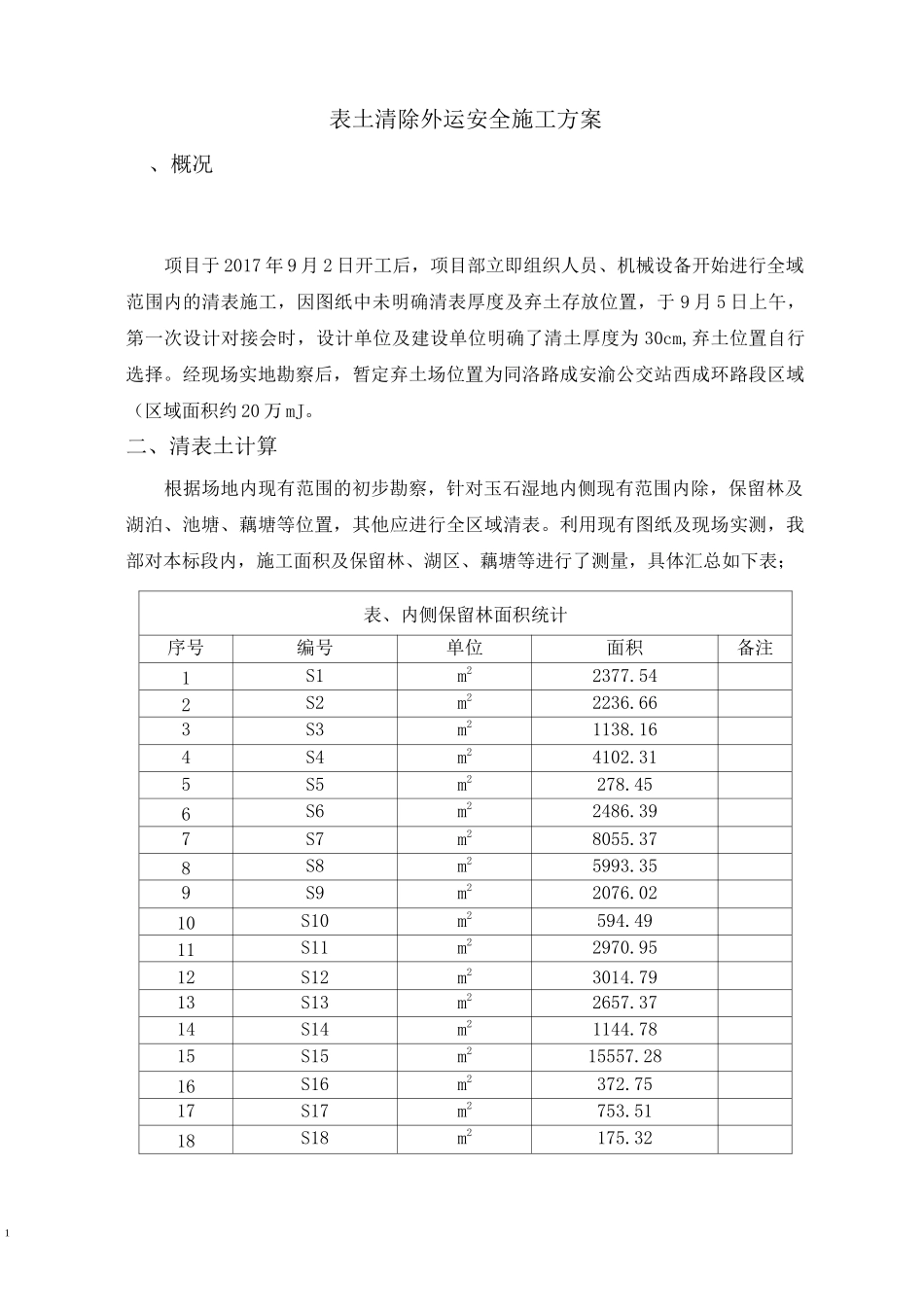

2 主要劳动力配置 11九、质量保证措施 11十、安全保证措施 11十一、环境保护及文明施工 121表土清除外运安全施工方案、概况项目于 2017 年 9 月 2 日开工后,项目部立即组织人员、机械设备开始进行全域范围内的清表施工,因图纸中未明确清表厚度及弃土存放位置,于 9 月 5 日上午,第一次设计对接会时,设计单位及建设单位明确了清土厚度为 30cm,弃土位置自行选择
经现场实地勘察后,暂定弃土场位置为同洛路成安渝公交站西成环路段区域(区域面积约 20 万 mJ
二、清表土计算根据场地内现有范围的初步勘察,针对玉石湿地内侧现有范围内除,保留林及湖泊、池塘、藕塘等位置,其他应进行全区域清表
利用现有图纸及现场实测,我部对本标段内,施工面积及保留林、湖区、藕塘等进行了测量,具体汇总如下表;表、内侧保留林面积统计序号编号单位面积备注1S1m22377
542S2m22236
663S3m21138
164S4m24102
315S5m2278
456S6m22486
397S7m28055
