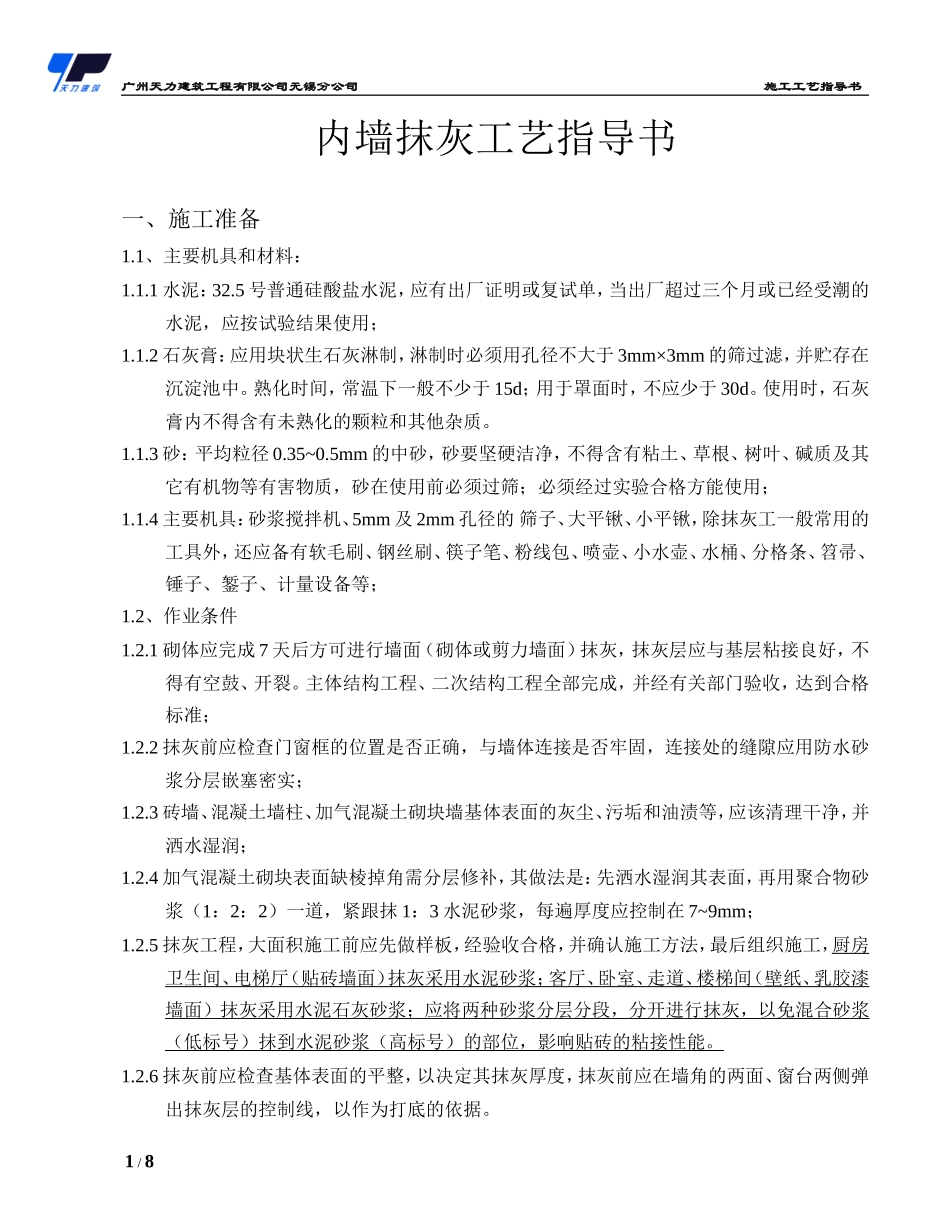

广州天力建筑工程有限公司无锡分公司施工工艺指导书内墙抹灰工艺指导书一、施工准备1
1、主要机具和材料:1
1水泥:32
5号普通硅酸盐水泥,应有出厂证明或复试单,当出厂超过三个月或已经受潮的水泥,应按试验结果使用;1
2石灰膏:应用块状生石灰淋制,淋制时必须用孔径不大于3mm×3mm的筛过滤,并贮存在沉淀池中
熟化时间,常温下一般不少于15d;用于罩面时,不应少于30d
使用时,石灰膏内不得含有未熟化的颗粒和其他杂质
3砂:平均粒径0
5mm的中砂,砂要坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质,砂在使用前必须过筛;必须经过实验合格方能使用;1
4主要机具:砂浆搅拌机、5mm及2mm孔径的筛子、大平锹、小平锹,除抹灰工一般常用的工具外,还应备有软毛刷、钢丝刷、筷子笔、粉线包、喷壶、小水壶、水桶、分格条、笤帚、锤子、錾子、计量设备等;1
2、作业条件1
1砌体应完成7天后方可进行墙面(砌体或剪力墙面)抹灰,抹灰层应与基层粘接良好,不得有空鼓、开裂
主体结构工程、二次结构工程全部完成,并经有关部门验收,达到合格标准;1
2抹灰前应检查门窗框的位置是否正确,与墙体连接是否牢固,连接处的缝隙应用防水砂浆分层嵌塞密实;1
3砖墙、混凝土墙柱、加气混凝土砌块墙基体表面的灰尘、污垢和油渍等,应该清理干净,并洒水湿润;1
4加气混凝土砌块表面缺棱掉角需分层修补,其做法是:先洒水湿润其表面,再用聚合物砂浆(1:2:2)一道,紧跟抹1:3水泥砂浆,每遍厚度应控制在7~9mm;1
5抹灰工程,大面积施工前应先做样板,经验收合格,并确认施工方法,最后组织施工,厨房卫生间、电梯厅(贴砖墙面)抹灰采用水泥砂浆;客厅、卧室、走道、楼梯间(壁纸、乳胶漆墙面)抹灰采用水泥石灰砂浆;应将两种砂浆分层分段,分开进行抹灰,以免混合砂浆(低标号)
