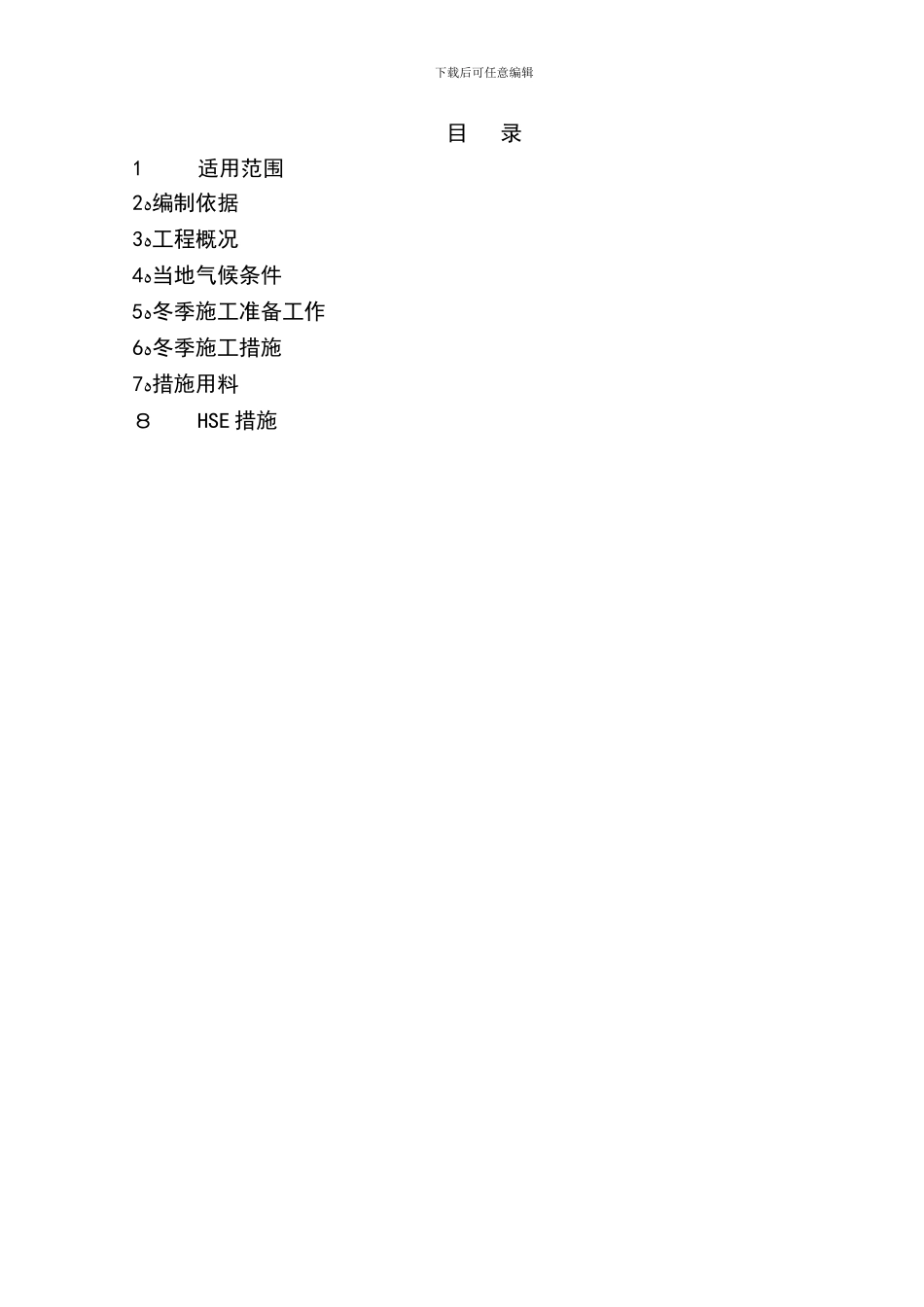

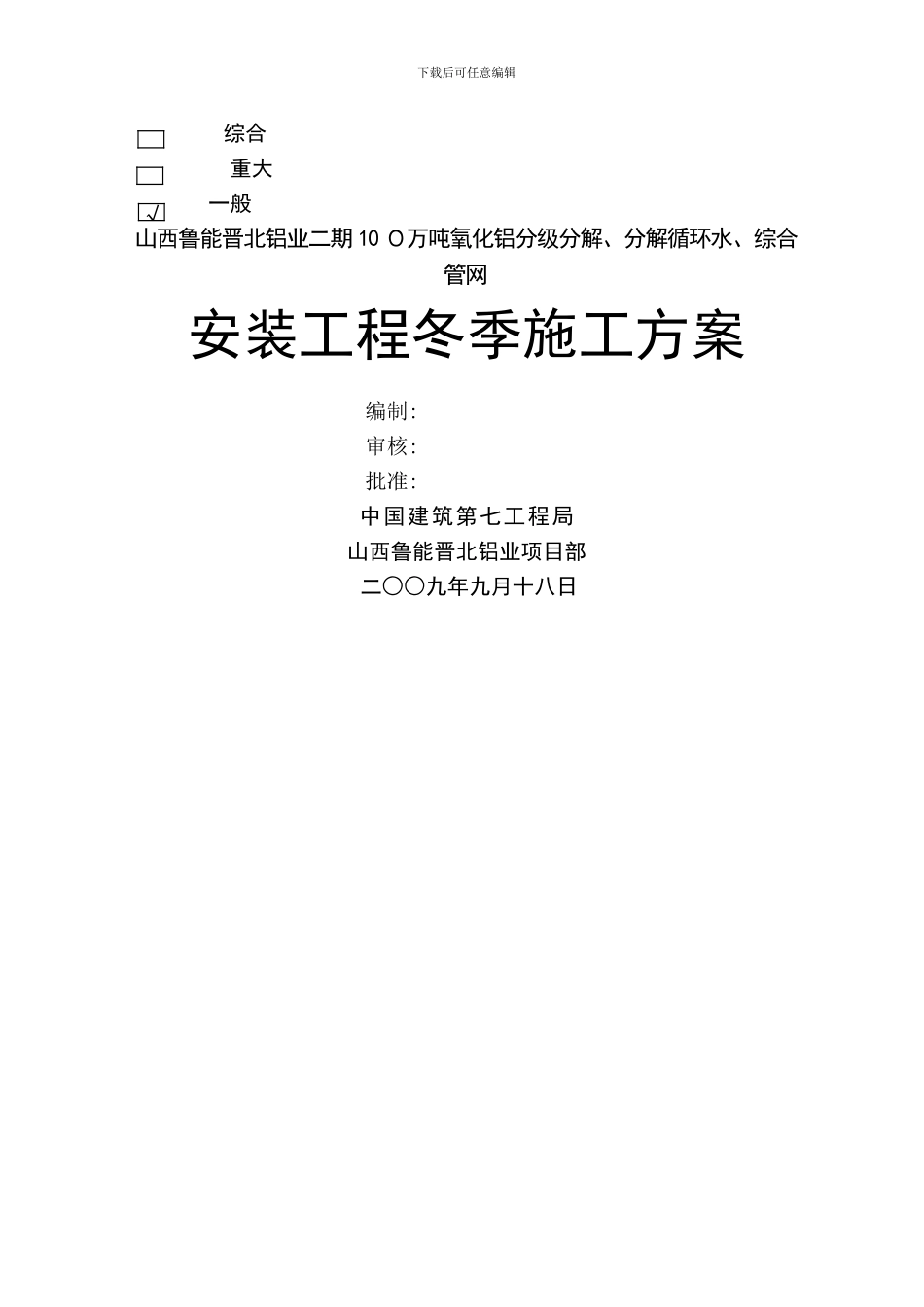

下载后可任意编辑综合 重大一般山西鲁能晋北铝业二期 10 0万吨氧化铝分级分解、分解循环水、综合管网安装工程冬季施工方案编制: 审核: 批准:中国建筑第七工程局山西鲁能晋北铝业项目部二○○九年九月十八日√下载后可任意编辑目 录1适用范围2ﻩ编制依据3ﻩ工程概况4ﻩ当地气候条件5ﻩ冬季施工准备工作6ﻩ冬季施工措施7ﻩ措施用料8HSE 措施1适用范围本方案仅适用于山西鲁能晋北铝业二期 100 万吨氧化铝分级分解系统4 8 台分解槽安装冬季施工

2编制依据东北大学设计院提供的施工图及设计说明《钢制焊接常压容器》 J B/T4 73 5-97《钢制压力容器无损检测》 JB4 730—2024《现场设备、工业管道焊接工程施工及验收法律规范》 G B 5 0236—98《立式圆槽形钢制焊接油罐施工及验收法律规范》 G B 501 2 8-2024《建筑冬期施工规程》ﻩﻩﻩ JGJ1 0 4—97《工业设备及管道绝热工程施工及验收法律规范》ﻩ GBJ1 26-89《钢结构工程施工及验收法律规范》ﻩﻩﻩG B 5 02 05—2 0013工程概述3.1 二期氧化铝分级分解系统位于山西鲁能晋北铝业有限公司院内,一期工程的南侧,铝厂大道的东侧
由东北大学设计院设计,北京毕派克工程建设监理公司监理,中国建筑第七工程局负责施工.冬季施工主要包括以下工程内容:1、分解槽接管、阀门安装焊接,分解槽的充水试验
2、分解槽附属钢结构,包括管道支架、电葫芦支架、溜槽平台、2 4米平台、清扫孔平台等.目前1、2 系列已基本完成,正在进行 3、4 系列的施工
3、分解槽工艺管道、溜槽安装
目前 1、2 系列已基本完成,正在进行3、4系列的施工
由于阀门大部分未到货,管道试压全部未进行
4、设备安装调试
包括搅拌装置(含减速机)、分级机、板式换热器、污水泵、循环泵等各种泵类
目前 9 0%以上均未安装
