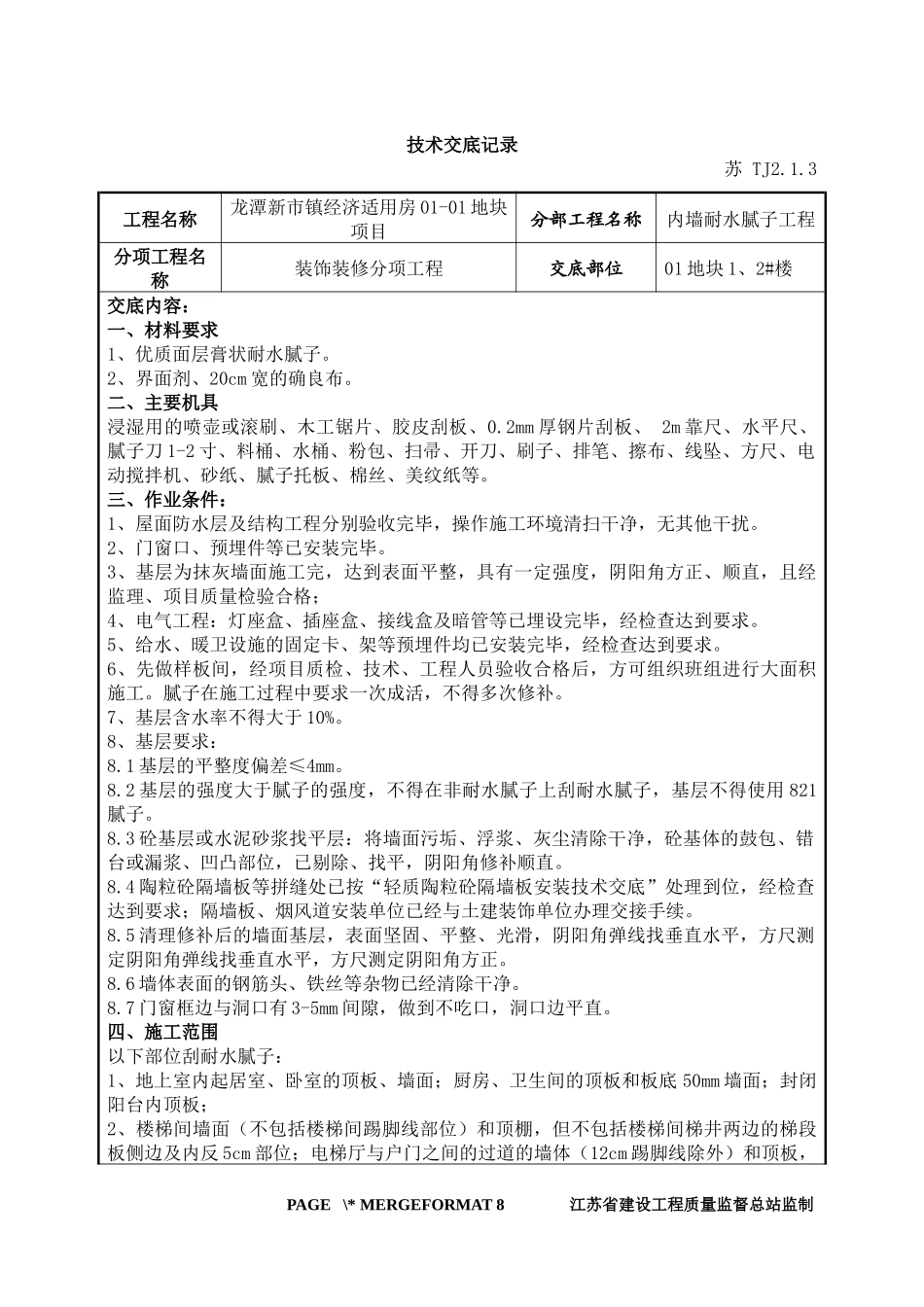

技术交底记录苏TJ2
3工程名称龙潭新市镇经济适用房01-01地块项目分部工程名称内墙耐水腻子工程分项工程名称装饰装修分项工程交底部位01地块1、2#楼交底内容:一、材料要求1、优质面层膏状耐水腻子
2、界面剂、20cm宽的确良布
二、主要机具浸湿用的喷壶或滚刷、木工锯片、胶皮刮板、0
2mm厚钢片刮板、2m靠尺、水平尺、腻子刀1-2寸、料桶、水桶、粉包、扫帚、开刀、刷子、排笔、擦布、线坠、方尺、电动搅拌机、砂纸、腻子托板、棉丝、美纹纸等
三、作业条件:1、屋面防水层及结构工程分别验收完毕,操作施工环境清扫干净,无其他干扰
2、门窗口、预埋件等已安装完毕
3、基层为抹灰墙面施工完,达到表面平整,具有一定强度,阴阳角方正、顺直,且经监理、项目质量检验合格;4、电气工程:灯座盒、插座盒、接线盒及暗管等已埋设完毕,经检查达到要求
5、给水、暖卫设施的固定卡、架等预埋件均已安装完毕,经检查达到要求
6、先做样板间,经项目质检、技术、工程人员验收合格后,方可组织班组进行大面积施工
腻子在施工过程中要求一次成活,不得多次修补
7、基层含水率不得大于10%
8、基层要求:8
1基层的平整度偏差≤4mm
2基层的强度大于腻子的强度,不得在非耐水腻子上刮耐水腻子,基层不得使用821腻子
3砼基层或水泥砂浆找平层:将墙面污垢、浮浆、灰尘清除干净,砼基体的鼓包、错台或漏浆、凹凸部位,已剔除、找平,阴阳角修补顺直
4陶粒砼隔墙板等拼缝处已按“轻质陶粒砼隔墙板安装技术交底”处理到位,经检查达到要求;隔墙板、烟风道安装单位已经与土建装饰单位办理交接手续
5清理修补后的墙面基层,表面坚固、平整、光滑,阴阳角弹线找垂直水平,方尺测定阴阳角弹线找垂直水平,方尺测定阴阳角方正
6墙体表面的钢筋头、铁丝等杂物已经清除干净
7门窗框边与洞口有3-5mm间隙,做到不吃口,洞口边平直
