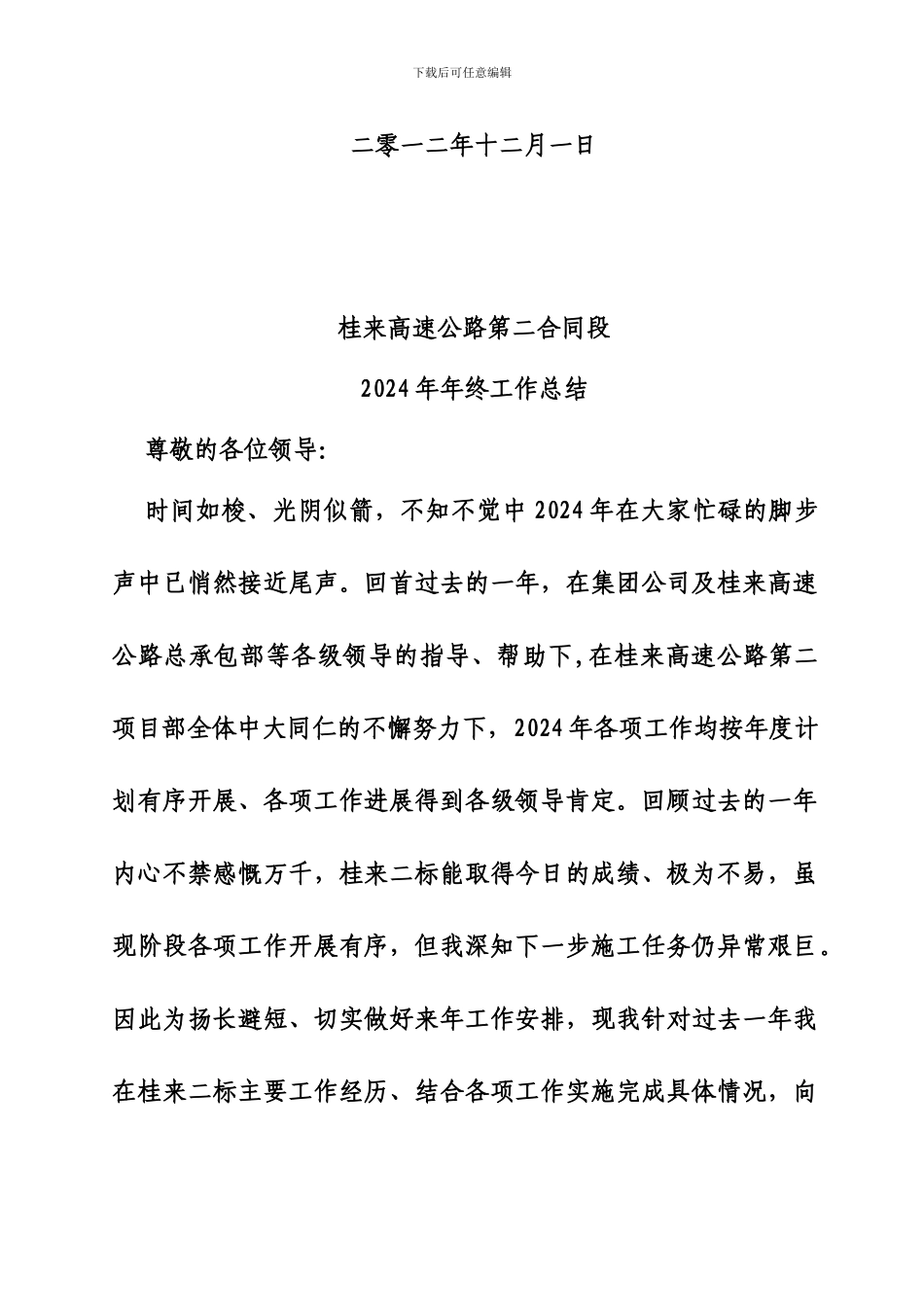

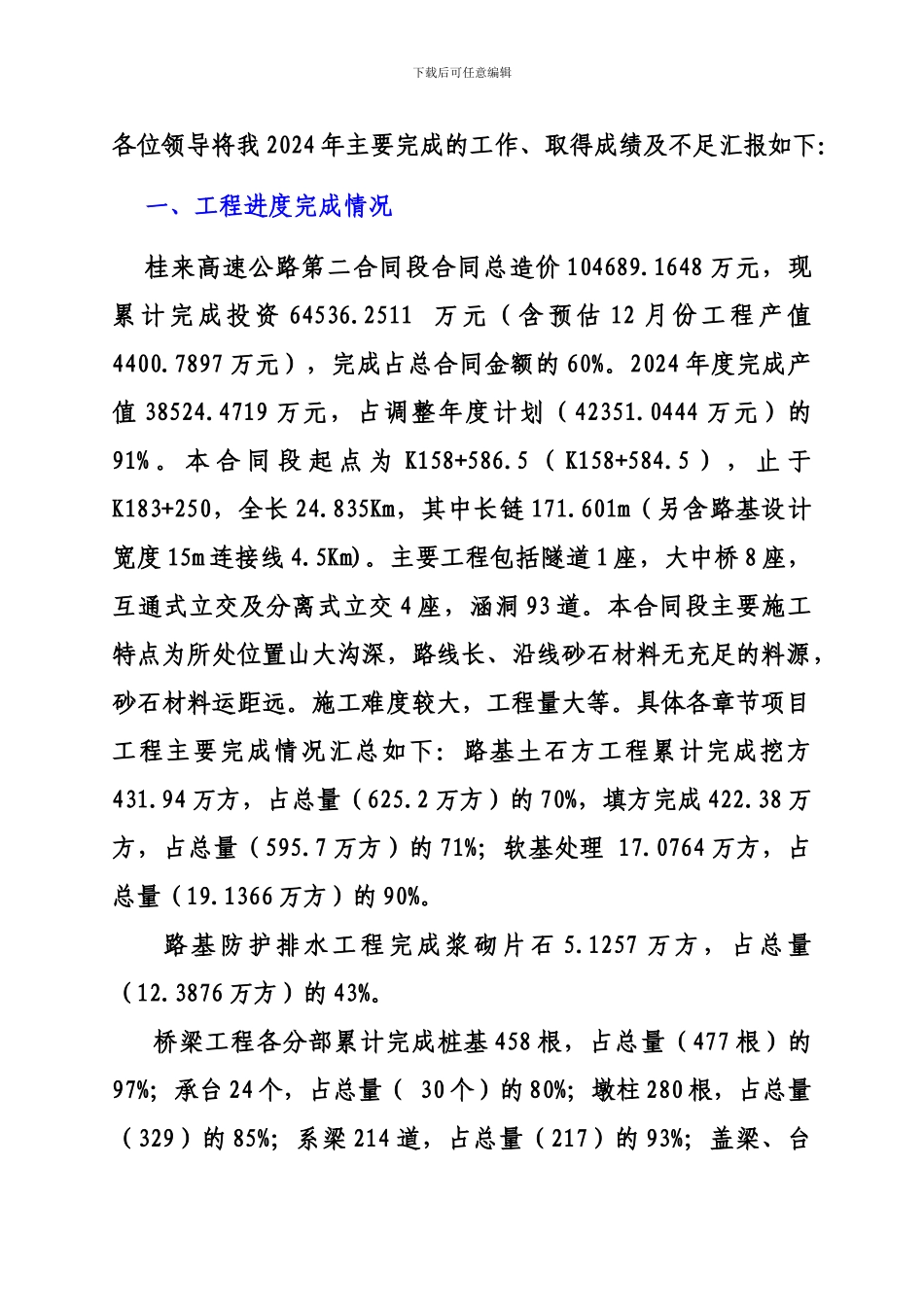

桂来高速公路第二合同段2024 年年度工作总结桂来高速公路二标项目经理部下载后可任意编辑二零一二年十二月一日桂来高速公路第二合同段2024 年年终工作总结尊敬的各位领导:时间如梭、光阴似箭,不知不觉中 2024 年在大家忙碌的脚步声中已悄然接近尾声。回首过去的一年,在集团公司及桂来高速公路总承包部等各级领导的指导、帮助下,在桂来高速公路第二项目部全体中大同仁的不懈努力下,2024 年各项工作均按年度计划有序开展、各项工作进展得到各级领导肯定。回顾过去的一年内心不禁感慨万千,桂来二标能取得今日的成绩、极为不易,虽现阶段各项工作开展有序,但我深知下一步施工任务仍异常艰巨。因此为扬长避短、切实做好来年工作安排,现我针对过去一年我在桂来二标主要工作经历、结合各项工作实施完成具体情况,向下载后可任意编辑各位领导将我 2024 年主要完成的工作、取得成绩及不足汇报如下:一、工程进度完成情况桂来高速公路第二合同段合同总造价 104689.1648 万元,现累 计 完 成 投 资 64536.2511 万 元 ( 含 预 估 12 月 份 工 程 产 值4400.7897 万元),完成占总合同金额的 60%。2024 年度完成产值 38524.4719 万元,占调整年度计划(42351.0444 万元)的91% 。 本 合 同 段 起 点 为 K158+586.5 ( K158+584.5 ) , 止 于K183+250,全长 24.835Km,其中长链 171.601m(另含路基设计宽度 15m 连接线 4.5Km)。主要工程包括隧道 1 座,大中桥 8 座,互通式立交及分离式立交 4 座,涵洞 93 道。本合同段主要施工特点为所处位置山大沟深,路线长、沿线砂石材料无充足的料源,砂石材料运距远。施工难度较大,工程量大等。具体各章节项目工程主要完成情况汇总如下:路基土石方工程累计完成挖方431.94 万方,占总量(625.2 万方)的 70%,填方完成 422.38 万方,占总量(595.7 万方)的 71%;软基处理 17.0764 万方,占总量(19.1366 万方)的 90%。 路基防护排水工程完成浆砌片石 5.1257 万方,占总量(12.3876 万方)的 43%。 桥梁工程各分部累计完成桩基 458 根,占总量(477 根)的97%;承台 24 个,占总量( 30 个)的 80%;墩柱 280 根,占总量(329)的 85%;系梁 214 道,占总量(217)的 93%;盖梁、台下载后可任意编辑帽 109 个,占总量(164 个)的 68%;梁板预制 406 片,占总量(918 片)的 44%。涵洞工程完成 80 道...
