绿化养护工人配置标准(方法和数据统计模板 )1 目的:1
1 便于绿化工作在各季节和各绿化阶段的人员配置
2 便于固定员工和临时用工的搭配;1
3 为绿化工作费用定额预算提供依据
2 设置依据和原则2
1 受季节和气候影响较大,工作时间上有差异且难以控制
不同季节,工作强度不同,同一季节,在不同的天气状况下,工作强度不同
2 绿化养护工作的具体内容,如修剪、除草、施肥等,在不同季节或气候所从事的同一项目所需的工时相差不大且可以控制
3 参照绿化养护的等级标准要求,和近两年绿化工作效率的统计
4 设置的原则:2
1 要达到的绿化养护标准要求;确保绿化工的安排尽量充足;2
2 确保事事有人做,又不窝工,避免人浮于事,人员浪费

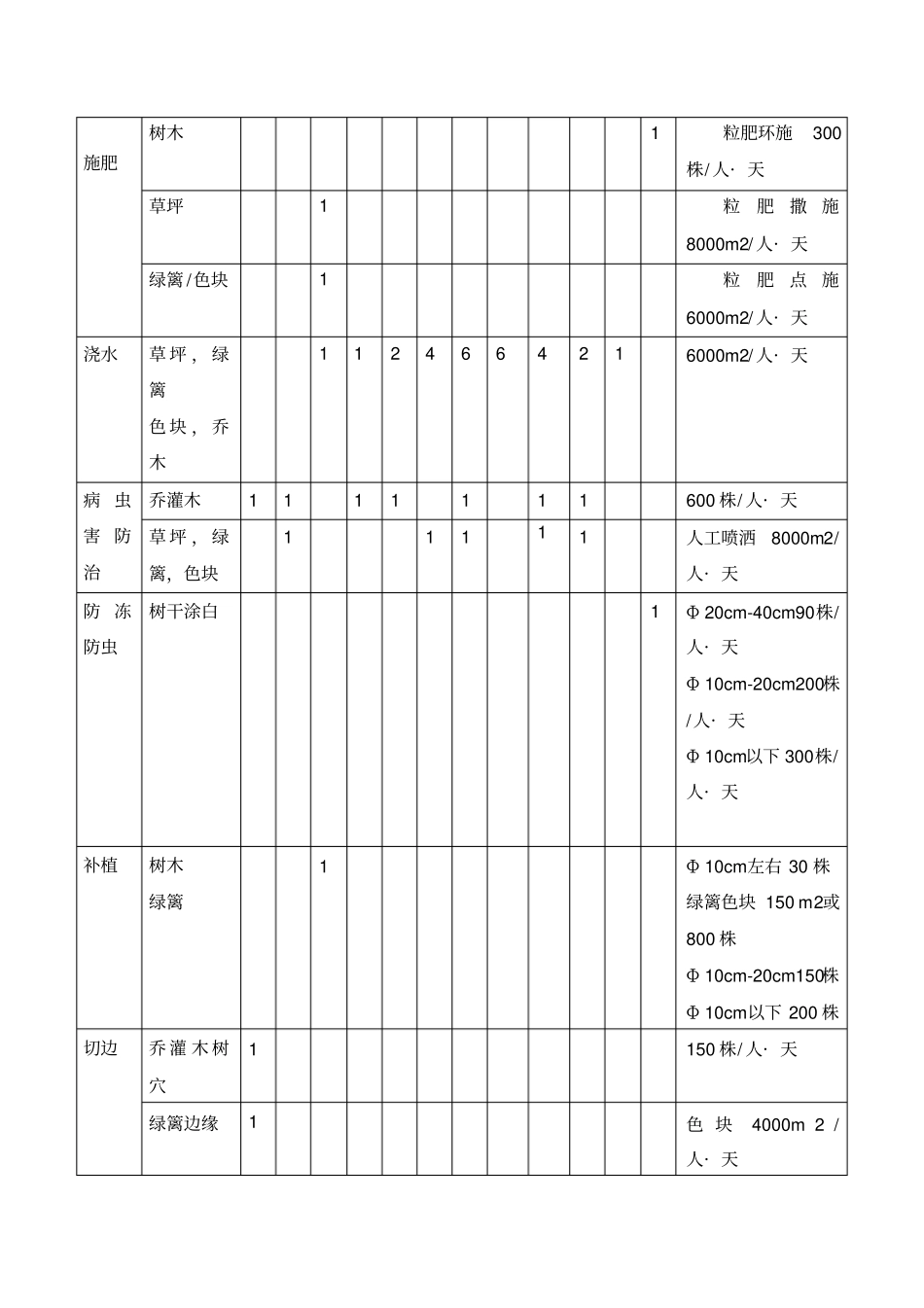

3 绿化工作量化标准(模板)月份工作内容工作频率(每月次数)人均日完成工作量1月2月3月4月5月6月7月8月9月10月11月12月修剪草坪1111111500m2/ 人· 天绿篱 /色块11111111200m2/ 人· 天植物造型1111111120 株/ 人· 天乔灌木1120 株/ 人· 天除草草坪111111111人工拔除800m2/人· 天绿篱 /色块111111111人工拔除2000m2/人· 天施肥树木1粒肥环施300株/ 人· 天草坪1粒肥撒施8000m2/ 人· 天绿篱 /色块1粒肥点施6000m2/ 人· 天浇水草 坪 , 绿篱色 块 , 乔木1124664216000m2/ 人· 天病 虫害 防治乔灌木1111111600 株/ 人· 天草 坪 , 绿篱,色块11111人工喷洒8000m2/人· 天防 冻防虫树干涂白1Φ 20cm-40cm90株/人· 天Φ 10cm-20cm200株/人· 天Φ 10cm以下 300株/人· 天补植树木绿篱1Φ 10cm左右 30 株绿篱色块 150 m2或800 株Φ 1
