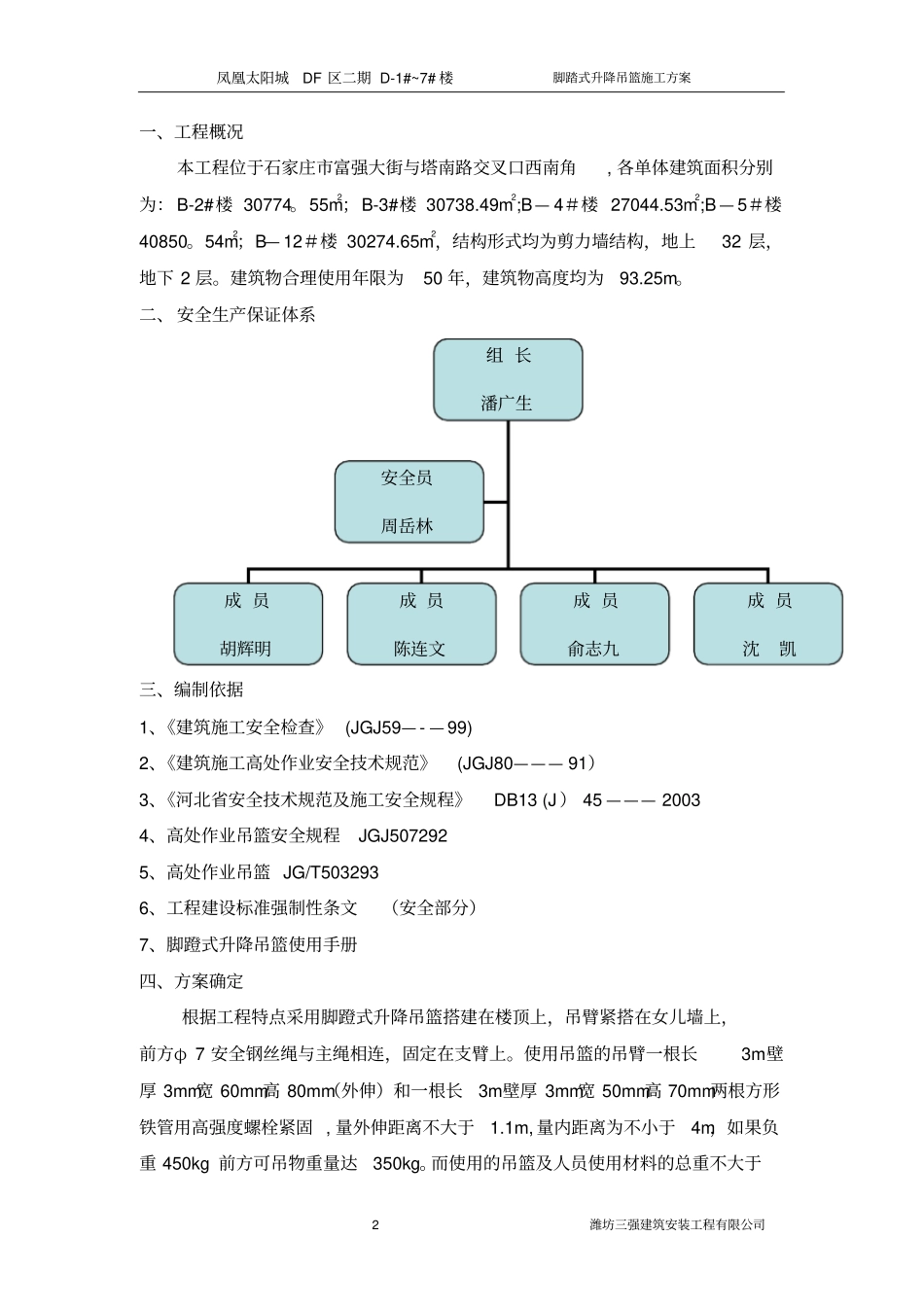

凤凰太阳城DF 区二期 D-1#~7# 楼脚踏式升降吊篮施工方案1 潍坊三强建筑安装工程有限公司凤凰太阳城 DF 区二期D— 1#~ 7# 楼脚踏式升降吊篮施工方案编 制 人:审 核 人:审 批 人:编制单位:编制时间 : 凤凰太阳城DF 区二期 D-1#~7# 楼脚踏式升降吊篮施工方案2 潍坊三强建筑安装工程有限公司一、工程概况本工程位于石家庄市富强大街与塔南路交叉口西南角, 各单体建筑面积分别为: B-2#楼 30774。55m2;B-3#楼 30738.49m2;B— 4#楼 27044.53m2;B — 5#楼40850。54m2;B— 12#楼 30274.65m2,结构形式均为剪力墙结构,地上32 层,地下 2 层。建筑物合理使用年限为50 年,建筑物高度均为93.25m。二、 安全生产保证体系三、编制依据1、《建筑施工安全检查》 (JGJ59— - — 99) 2、《建筑施工高处作业安全技术规范》(JGJ80——— 91)3、《河北省安全技术规范及施工安全规程》DB13 (J ) 45 ——— 2003 4、高处作业吊篮安全规程JGJ507292 5、高处作业吊篮 JG/T503293 6、工程建设标准强制性条文(安全部分)7、脚蹬式升降吊篮使用手册四、方案确定根据工程特点采用脚蹬式升降吊篮搭建在楼顶上,吊臂紧搭在女儿墙上,前方φ 7 安全钢丝绳与主绳相连,固定在支臂上。使用吊篮的吊臂一根长3m壁厚 3mm宽 60mm高 80mm(外伸)和一根长3m壁厚 3mm宽 50mm高 70mm两根方形铁管用高强度螺栓紧固 , 量外伸距离不大于1.1m, 量内距离为不小于4m,如果负重 450kg 前方可吊物重量达350kg。而使用的吊篮及人员使用材料的总重不大于组 长潘广生成 员胡辉明成 员陈连文成 员俞志九安全员周岳林成 员沈凯凤凰太阳城DF 区二期 D-1#~7# 楼脚踏式升降吊篮施工方案3 潍坊三强建筑安装工程有限公司300kg. 悬挑结构 : 悬挑吊臂采用60×80×3 型钢方管和50×70×3 型钢方管插接 ,插接长度为 250 毫米,插接部分用直径18 毫米的高强螺栓固定,吊臂净长5.5米,本工程女儿墙高 0.8 米。悬挑梁倾斜角度较大, 悬挑梁根部用砼块组成的配重牢固压实,并用安全绳与吊臂固定。如果移动吊篮 ,则该区域外墙施工完毕后,降吊篮至地面,钢丝绳处于松弛状态,在屋顶卸掉钢丝绳 ,挪动悬挂吊臂至新工作位置,重新安装,连接钢丝绳,升降吊篮开始下步施工。1、篮体各参数按工程实际最不利情况进行计算: (最大篮体 6 米)L2(配重物中心到支点的距离) :4m L1(载重绳到支点的距离 ):1.1m 6m...
