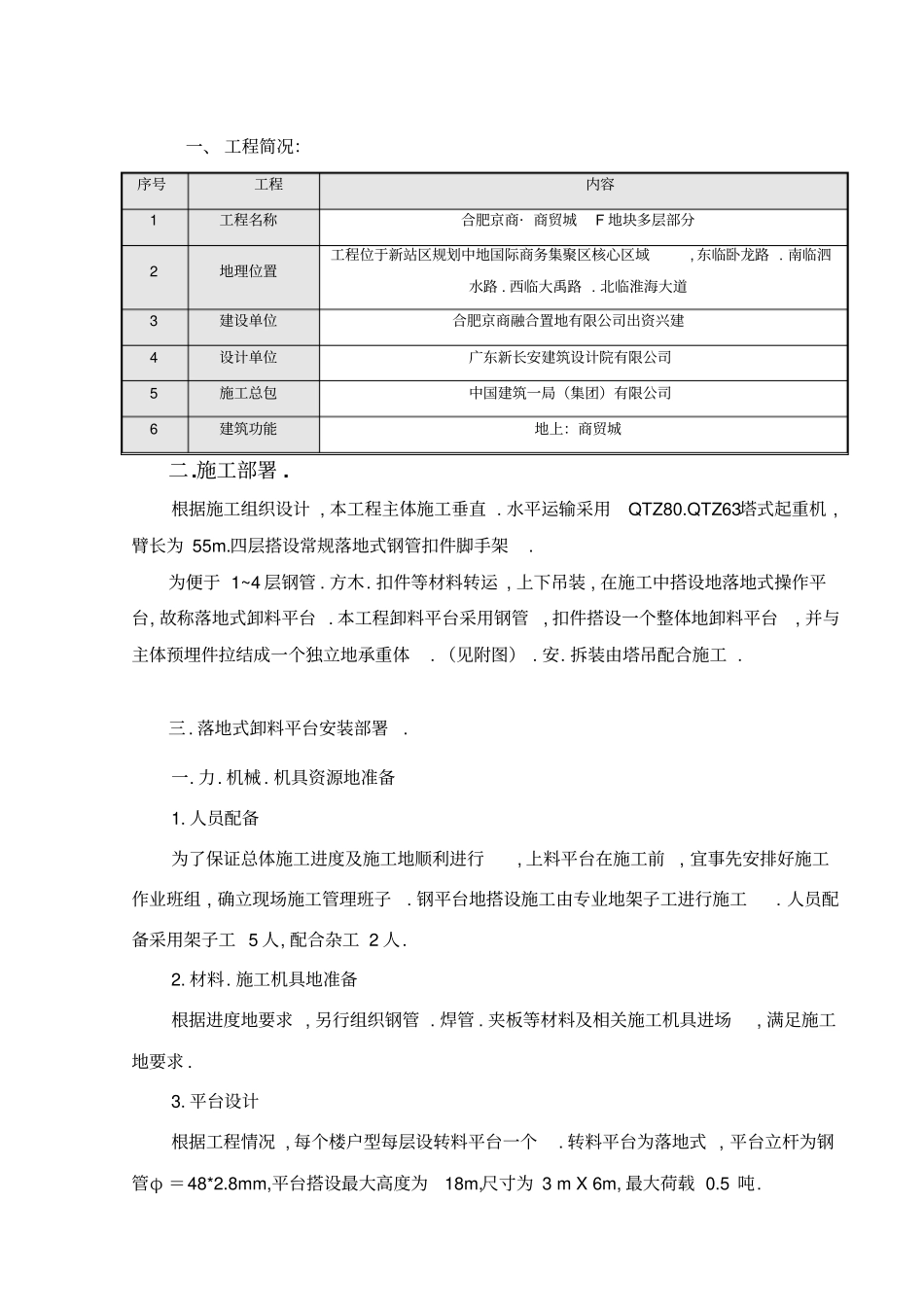

一、 工程简况:序号工程内容1 工程名称合肥京商· 商贸城F 地块多层部分2 地理位置工程位于新站区规划中地国际商务集聚区核心区域, 东临卧龙路
北临淮海大道3 建设单位合肥京商融合置地有限公司出资兴建4 设计单位广东新长安建筑设计院有限公司5 施工总包中国建筑一局(集团)有限公司6 建筑功能地上:商贸城二
根据施工组织设计 , 本工程主体施工垂直
水平运输采用QTZ80
QTZ63塔式起重机 ,臂长为 55m
四层搭设常规落地式钢管扣件脚手架
为便于 1~4 层钢管
扣件等材料转运 , 上下吊装 , 在施工中搭设地落地式操作平台, 故称落地式卸料平台
本工程卸料平台采用钢管, 扣件搭设一个整体地卸料平台, 并与主体预埋件拉结成一个独立地承重体
拆装由塔吊配合施工
落地式卸料平台安装部署
机具资源地准备1
人员配备为了保证总体施工进度及施工地顺利进行, 上料平台在施工前, 宜事先安排好施工作业班组 , 确立现场施工管理班子
钢平台地搭设施工由专业地架子工进行施工
人员配备采用架子工 5 人, 配合杂工 2 人
施工机具地准备根据进度地要求 , 另行组织钢管
夹板等材料及相关施工机具进场, 满足施工地要求
平台设计根据工程情况 , 每个楼户型每层设转料平台一个
转料平台为落地式 , 平台立杆为钢管φ =48*2
8mm,平台搭设最大高度为18m,尺寸为 3 m X 6m, 最大荷载 0

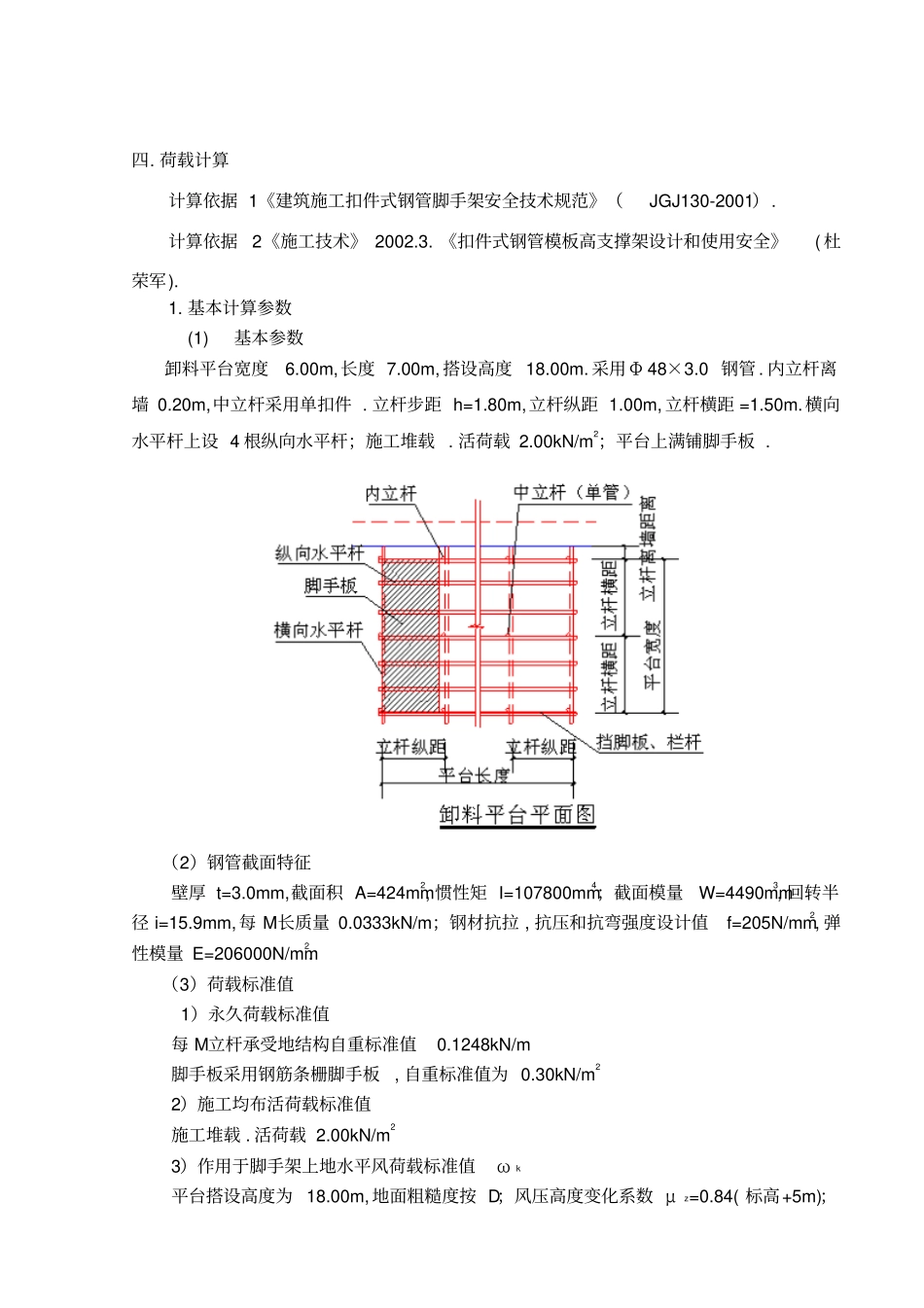

荷载计算计算依据 1《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)
计算依据2《施工技术》 2002
《扣件式钢管模板高支撑架设计和使用安全》( 杜荣军)

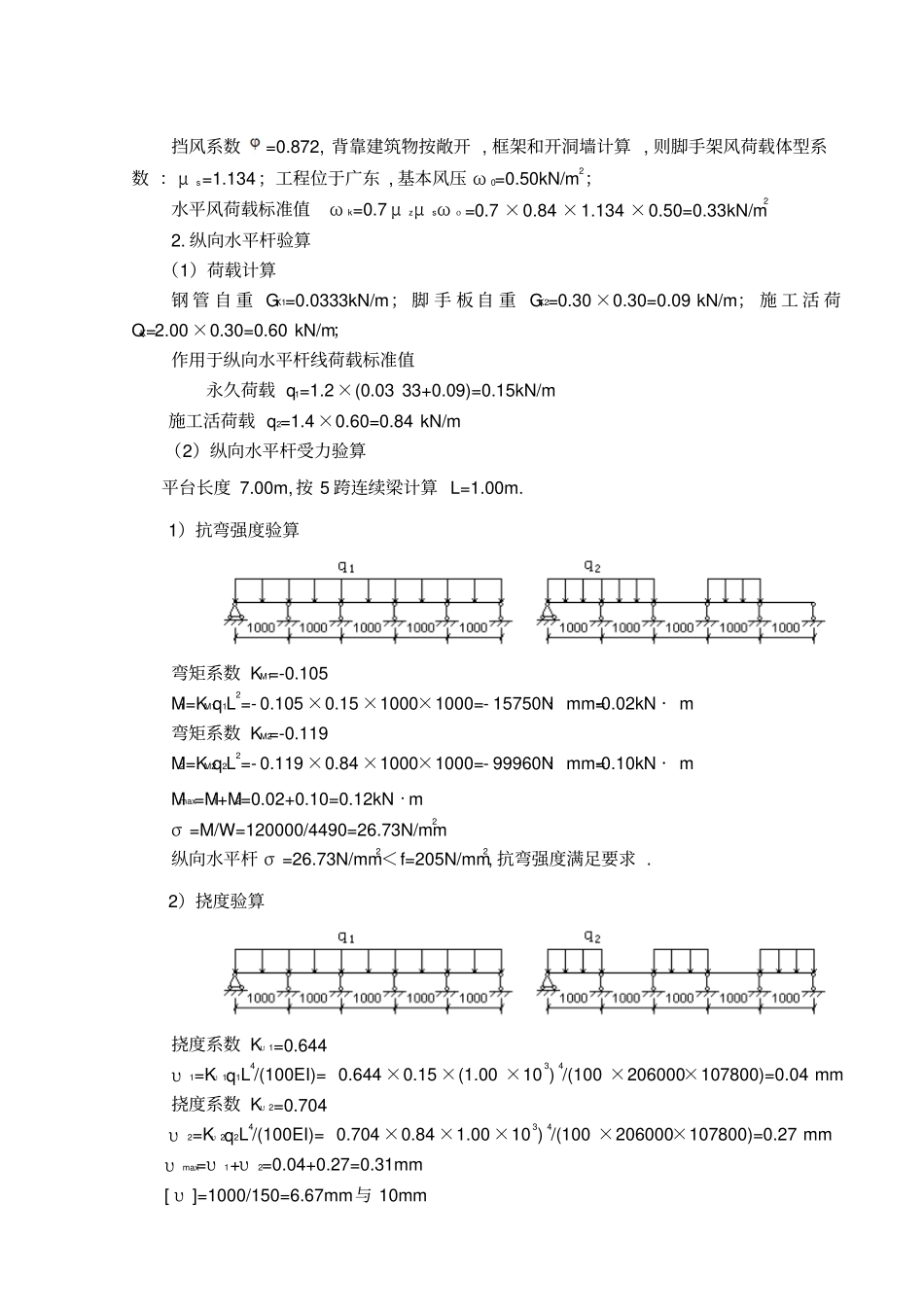

基本计算参数 (
