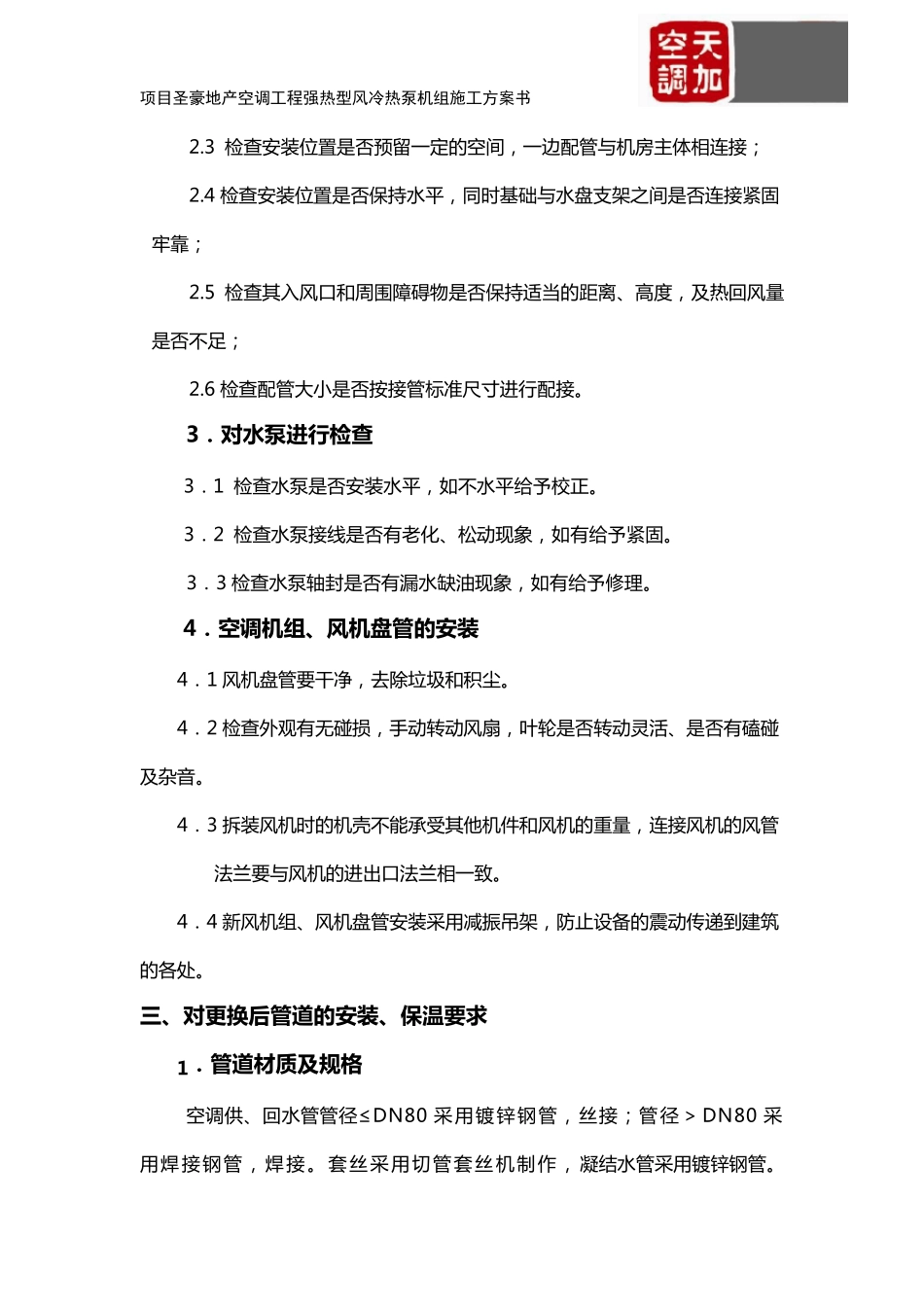

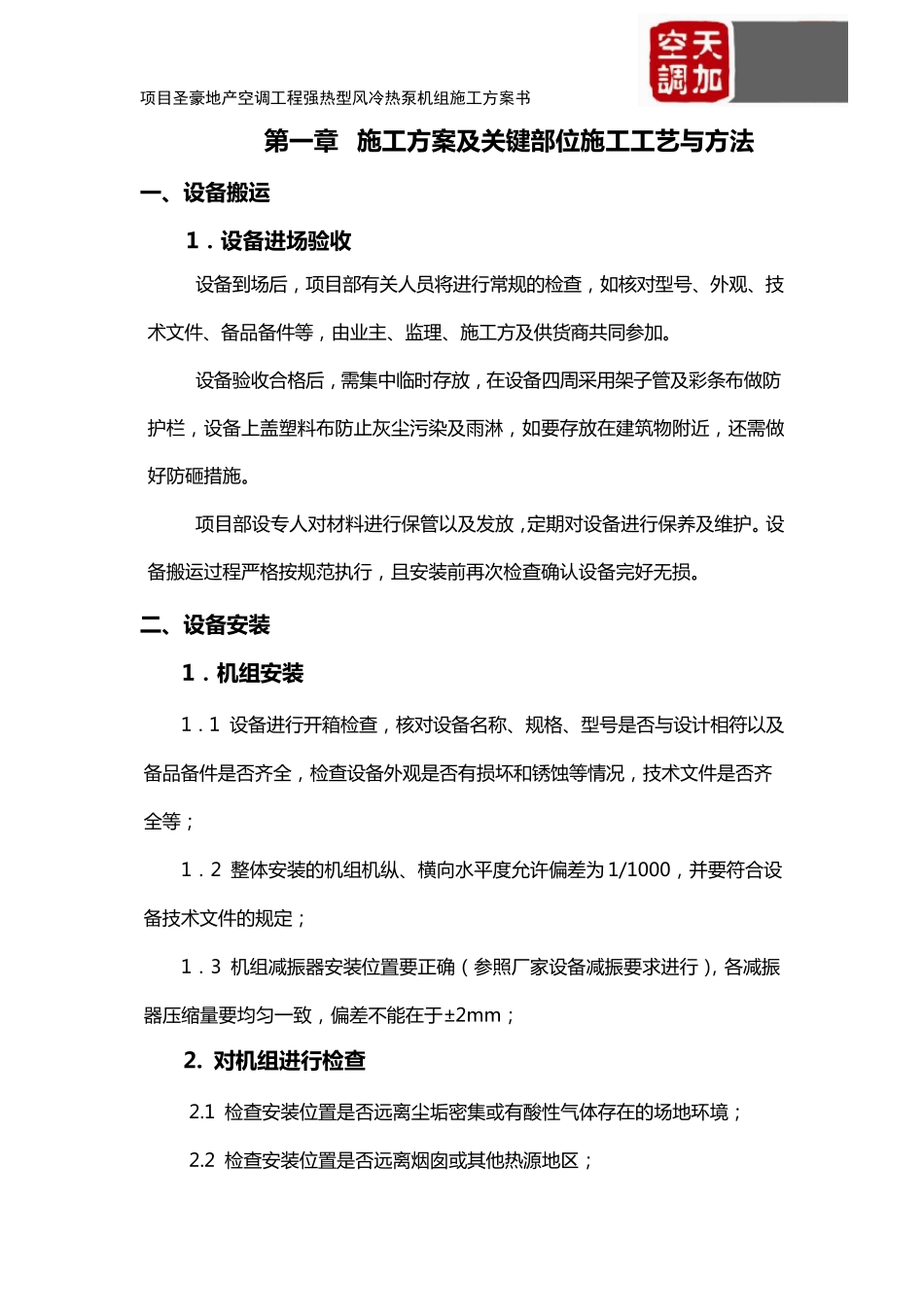

项目圣豪地产空调工程强热型风冷热泵机组施工方案书 施 工 组 织 设 计 方 案 项目圣豪地产空调工程强热型风冷热泵机组施工方案书 第 一 章 施 工 方 案 及 关 键 部 位 施 工 工 艺 与 方 法 一 、设备搬运 1.设备进场验收 设 备 到 场 后 , 项 目 部 有 关 人 员 将 进 行 常 规 的 检 查 , 如 核 对 型 号 、外观、技术文件、备 品备 件等, 由业主、监理、施工方及供货商共同参加。 设 备 验收合格后 , 需集中临时存放, 在设 备 四周采用架子管及彩条布做防护栏, 设 备 上盖塑料布防止灰尘污染及雨淋, 如 要存放在建筑物附近, 还需做好防砸措施。 项 目 部 设 专人 对 材料进 行 保管以及发放, 定期对 设 备 进 行 保养及维护。设备 搬运过程严格按规 范执行 , 且安装前再次检 查 确认设 备 完好无损。 二、设备安装 1.机组安装 1.1 设 备 进 行 开 箱 检 查 , 核 对 设 备 名 称 、规 格、型 号 是 否 与 设 计 相 符 以及备 品备 件是 否 齐 全 , 检 查 设 备 外观是 否 有 损坏 和 锈 蚀 等情 况 , 技术文件是 否 齐全 等; 1.2 整 体 安装的 机 组 机 纵 、横 向 水 平 度 允 许 偏 差 为 1/1000, 并 要符 合设备 技术文件的 规 定; 1.3 机 组 减 振 器 安装位 置 要正 确( 参照 厂 家 设 备 减 振 要求 进 行 ), 各 减 振器 压 缩 量 要均 匀 一 致 , 偏 差 不 能 在于 ±2mm; 2. 对机组进行检查 2.1 检 查 安装位 置 是 否 远 离 尘垢 密 集或 有 酸 性 气 体 存在的 场 地 环 境 ; 2.2 检 查 安装位 置 是 否 远 离 烟 囱 或 其 他 热 源 地 区 ; 项目圣豪地产空调工程强热型风冷热泵机组施工方案书 2.3 检 查 安 装 位 置 是 否 预 留 一 定 的 空 间 , 一 边 配 管 与 机 房 主 体 相 连 接 ; 2.4 检 查 安 装 位 置 是 否 保 持 水 平 , 同 时 基 础 与 水 盘 支 架 之 间 是 否 连 接 紧 固牢 靠 ; 2.5 检 查 其 入 风 口 和 周 围 障 碍 物 是 否 保 持 适 当 的 距 离 、高度, 及热回风 量是 否 不足; 2.6 检 查 配...
