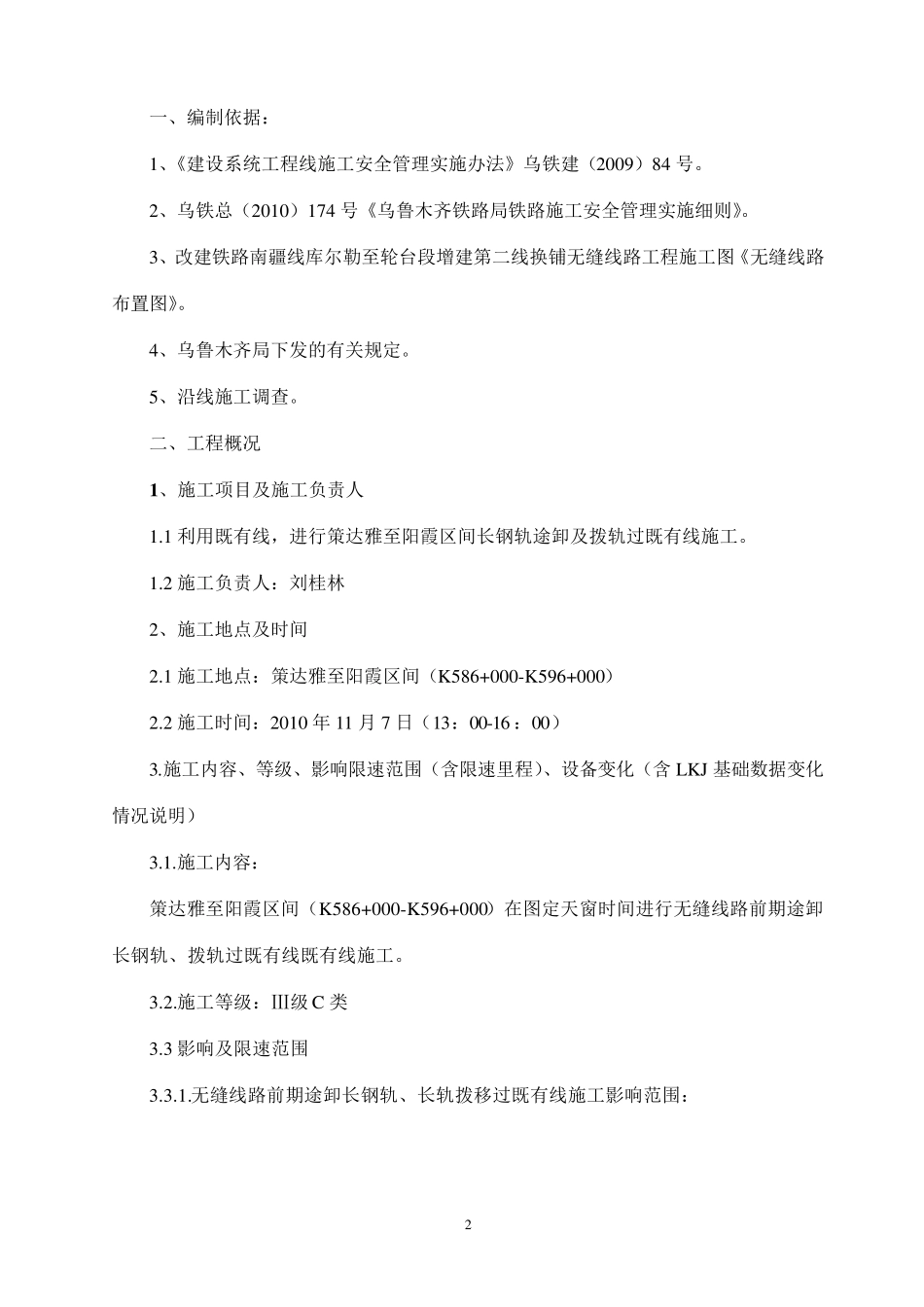

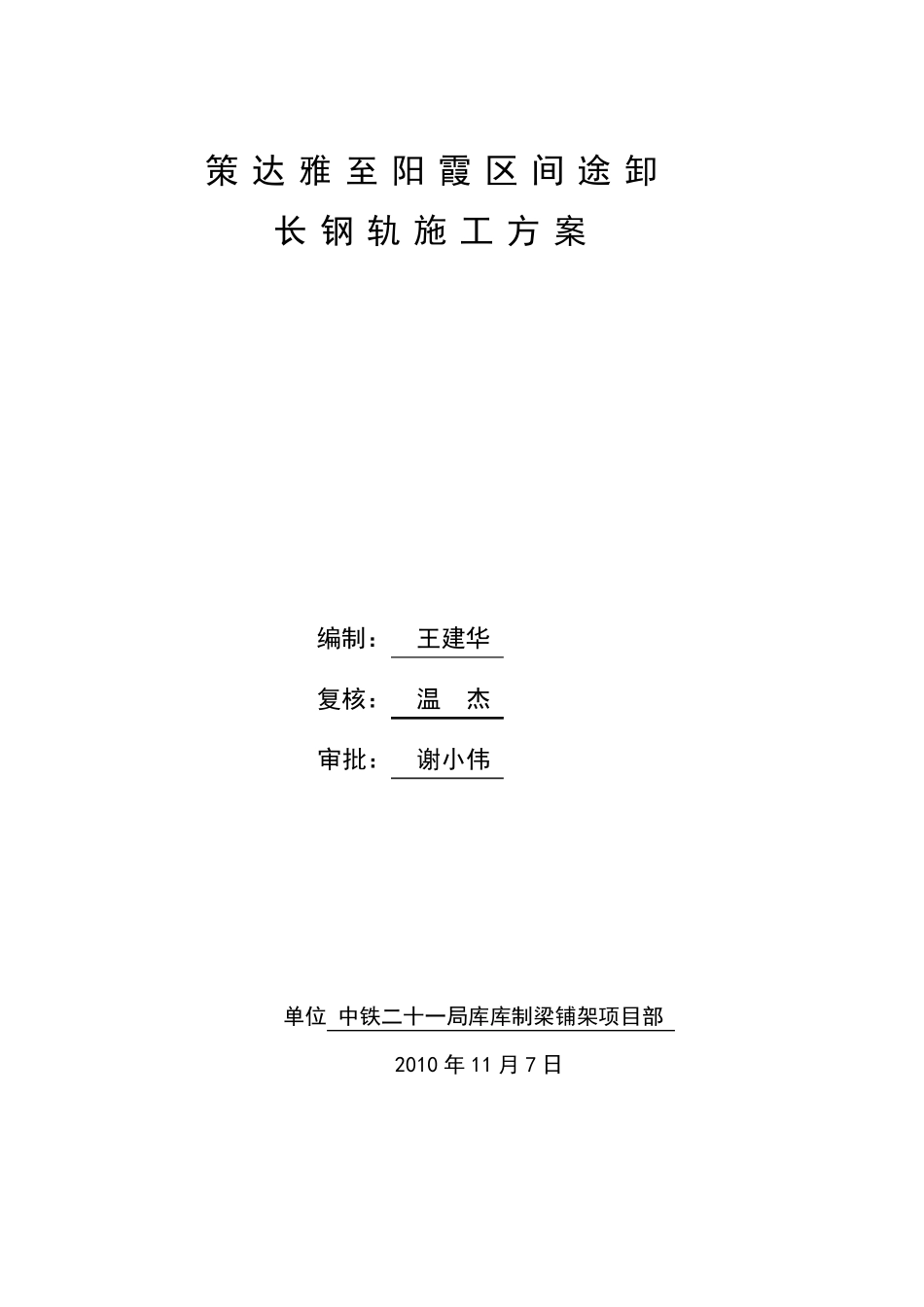

策达雅至阳霞区间途卸 长钢轨施工方案 编制: 王建华 复核: 温 杰 审批: 谢小伟 单位 中铁二十一局库库制梁铺架项目部 2010 年 11 月 7 日 2 一、编制依据: 1、《建设系统工程线施工安全管理实施办法》乌铁建(2009)84 号
2、乌铁总(2010)174 号《乌鲁木齐铁路局铁路施工安全管理实施细则》
3、改建铁路南疆线库尔勒至轮台段增建第二线换铺无缝线路工程施工图《无缝线路布置图》
4、乌鲁木齐局下发的有关规定
5、沿线施工调查
二、工程概况 1 、施工项目及施工负责人 1
1 利用既有线,进行策达雅至阳霞区间长钢轨途卸及拨轨过既有线施工
2 施工负责人:刘桂林 2、施工地点及时间 2

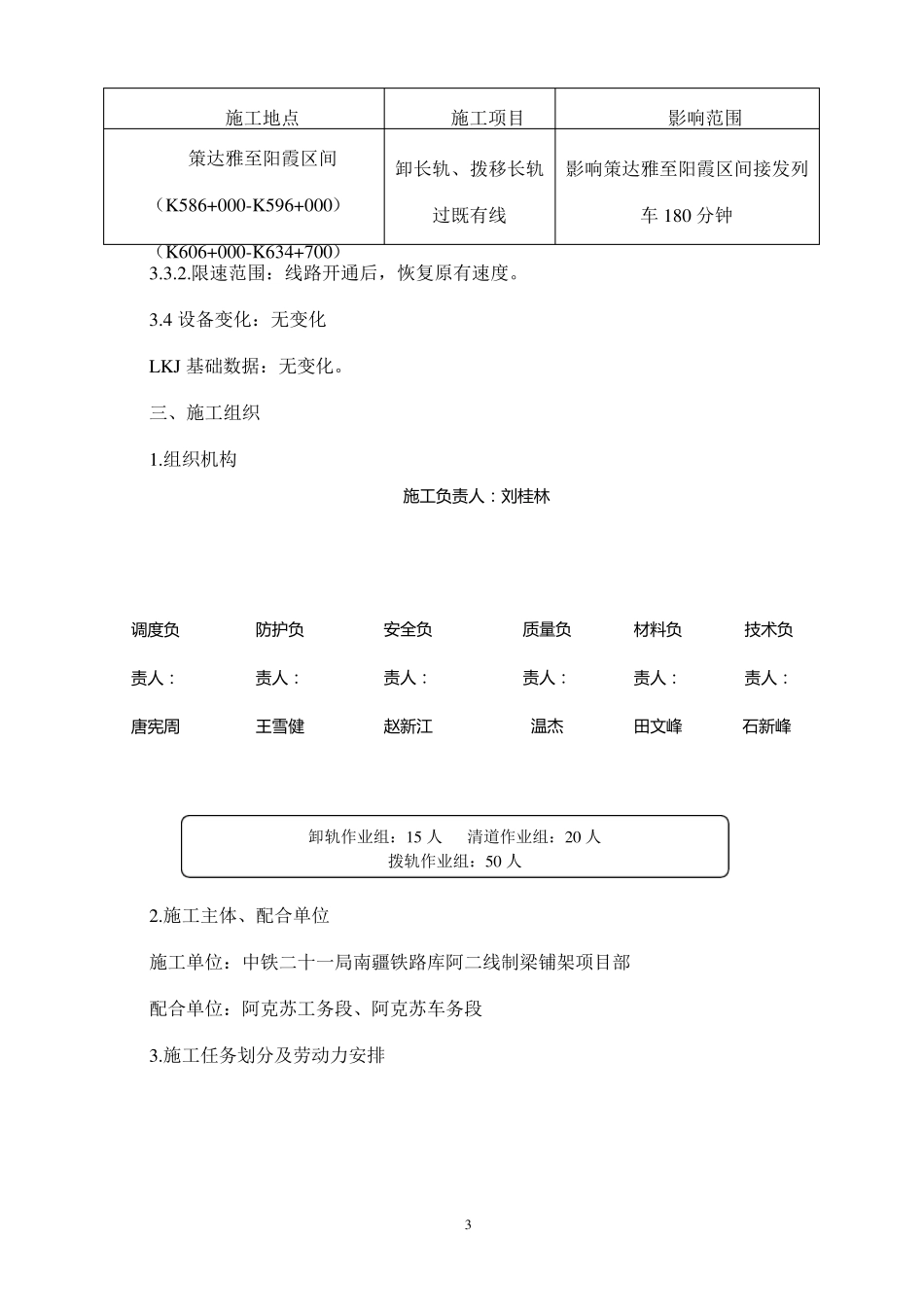

1 施工地点:策达雅至阳霞区间(K586+000-K596+000) 2
2 施工时间:2010 年 11 月 7 日(13:00-16 :00) 3
施工内容、等级、影响限速范围(含限速里程)、设备变化(含 LKJ 基础数据变化情况说明) 3
施工内容: 策达雅至阳霞区间(K586+000-K596+000)在图定天窗时间进行无缝线路前期途卸长钢轨、拨轨过既有线既有线施工
施工等级:Ⅲ级 C 类 3
3 影响及限速范围 3
无缝线路前期途卸长钢轨、长轨拨移过既有线施工影响范围: 3 施工地点 施工项目 影响范围 策达雅至阳霞区间(K586+000-K596+000)(K606+000-K634+700)卸长轨、拨移长轨过既有线 影响策达雅至阳霞区间接发列车 180 分钟 3
限速范围:线路开通后,恢复原有速度
4 设备变化:无变化 LKJ 基础数据:无变化
三、施工组织 1
组织机构 2
施工主体、配合单位 施工单位:中铁二十一局南疆铁路库阿二线制梁铺架项目部 配合单位:阿克苏工务段、阿克苏车务段 3
施工任务划分及
