电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

旧房拆除施工方案11

旧房拆除施工方案11_第1页
旧房拆除施工方案11_第2页
旧房拆除施工方案11_第3页

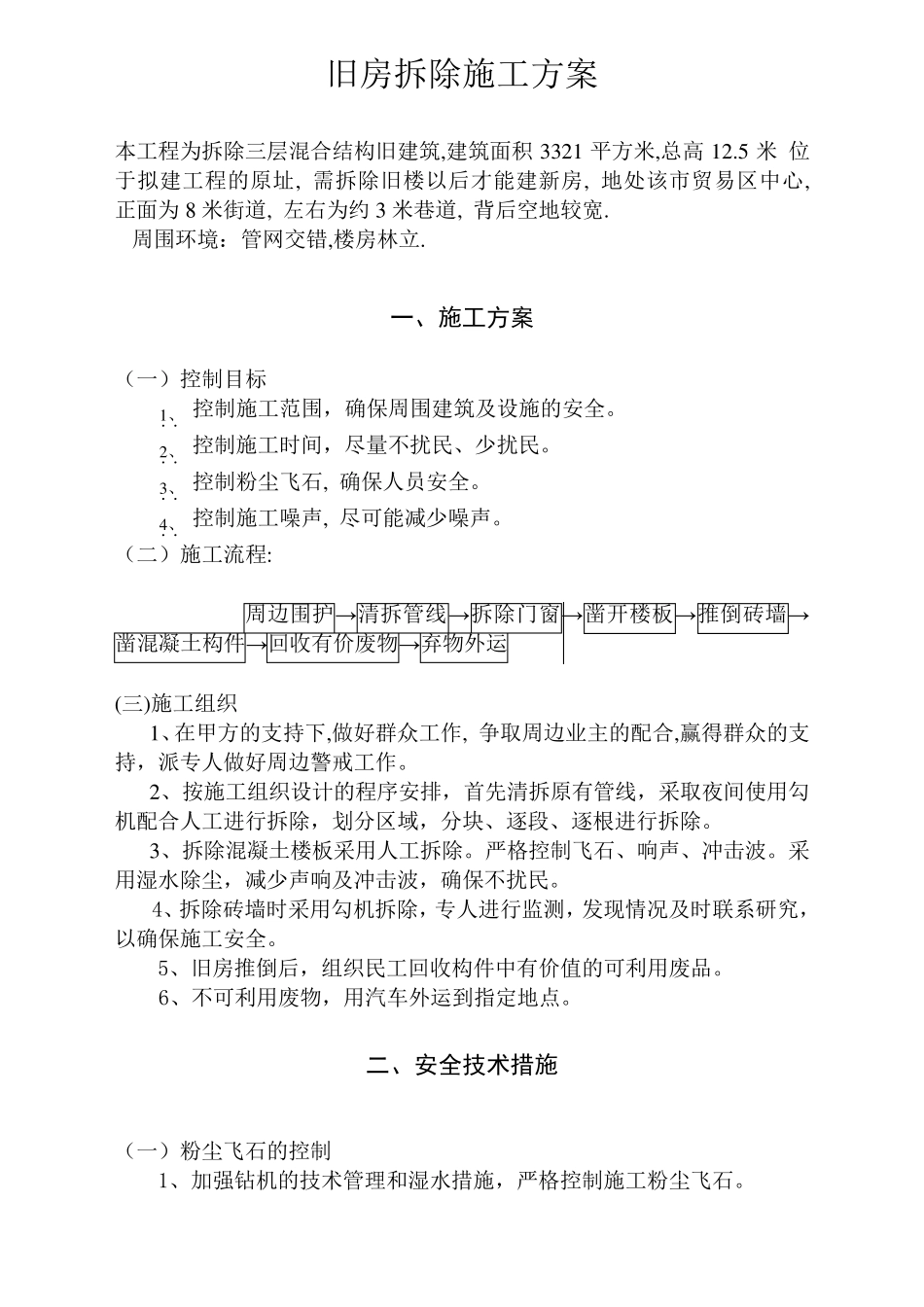

旧房拆除施工方案 本工程为拆除三层混合结构旧建筑,建筑面积3321 平方米,总高12.5 米 位于拟建工程的原址, 需拆除旧楼以后才能建新房, 地处该市贸易区中心, 正面为8 米街道, 左右为约3 米巷道, 背后空地较宽. 周围环境:管网交错,楼房林立. 一、施工方案 (一)控制目标 1.、. 控制施工范围,确保周围建筑及设施的安全。 2.、. 控制施工时间,尽量不扰民、少扰民。 3.、. 控制粉尘飞石, 确保人员安全。 4.、. 控制施工噪声, 尽可能减少噪声。 (二)施工流程: 周边围护→清拆管线→拆除门窗→凿开楼板→推倒砖墙→凿混凝土构件→回收有价废物→弃物外运 (三)施工组织 1、在甲方的支持下,做好群众工作, 争取周边业主的配合,赢得群众的支持,派专人做好周边警戒工作。 2、按施工组织设计的程序安排,首先 清拆原有管线,采 取夜 间使 用 勾机 配合人工进 行 拆除,划 分 区域 ,分 块 、逐 段 、逐 根 进 行 拆除。 3、拆除混凝土楼板采 用 人工拆除。严 格 控制飞石、响 声、冲 击 波 。采用 湿 水 除尘,减少声响 及冲 击 波 ,确保不扰民。 4、拆除砖墙时采 用 勾 机 拆除,专人进 行 监 测 ,发 现 情 况 及时联 系 研 究 ,以确保施工安全。 5、旧房推倒后,组织民工回收构件中有价值 的可利 用 废品 。 6、不可利 用 废物,用 汽 车 外运到 指 定 地点 。 二、安全技术措施 (一)粉尘飞石的控制 1、加 强 钻 机 的技 术 管理 和 湿 水 措 施,严 格 控制施工粉尘飞石。 2、对于特别的位置,由富有经验的技术人员进行监控,确保施工安全。 3、严格执行防护方案,双重全封闭防护网棚,并由指定的人员检查防护质量,决不放过任何一个漏洞。 (二)噪声的控制 由于本工程的特殊环境,拆除施工工作必须控制噪声,以避免引起不必要的惊慌和执行市政府的减少扰民的指示。控制具体措施为: 1、尽可能减少清凿工作量,减少空压机噪声。 2、一方面我们采用加强覆盖、严密防护的方法,使影响因素控制在最小的范围内。另一方面,施工前与各有关方面进行协调,通知所有周围邻近工作和生活的人员,以免引起惊慌发生不测事故。 (三)安全措施 1、严格按照施工组织设计执行。 2、切实加强对施工的管理制度,严格按照拆除施工的有关规定,进入施工现 场 时 必须派 专 职 安全人员看 管,工地 上 有专 职 保管...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
