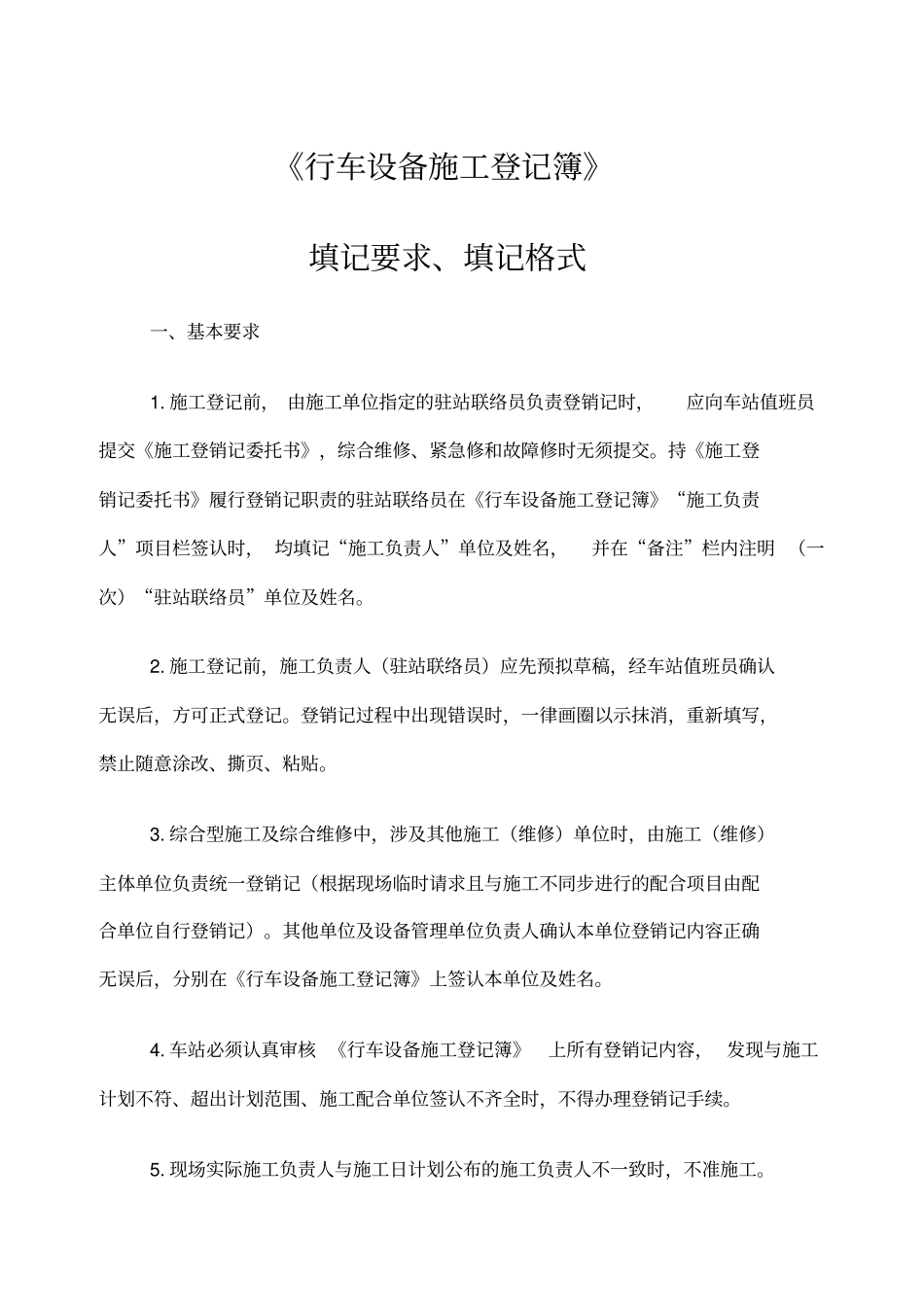

《行车设备施工登记簿》填记要求、填记格式一、基本要求1
施工登记前, 由施工单位指定的驻站联络员负责登销记时,应向车站值班员提交《施工登销记委托书》,综合维修、紧急修和故障修时无须提交
持《施工登销记委托书》履行登销记职责的驻站联络员在《行车设备施工登记簿》“施工负责人”项目栏签认时, 均填记“施工负责人”单位及姓名,并在“备注”栏内注明 (一次)“驻站联络员”单位及姓名
施工登记前,施工负责人(驻站联络员)应先预拟草稿,经车站值班员确认无误后,方可正式登记
登销记过程中出现错误时,一律画圈以示抹消,重新填写,禁止随意涂改、撕页、粘贴
综合型施工及综合维修中,涉及其他施工(维修)单位时,由施工(维修)主体单位负责统一登销记(根据现场临时请求且与施工不同步进行的配合项目由配合单位自行登销记)
其他单位及设备管理单位负责人确认本单位登销记内容正确无误后,分别在《行车设备施工登记簿》上签认本单位及姓名
车站必须认真审核 《行车设备施工登记簿》上所有登销记内容, 发现与施工计划不符、超出计划范围、施工配合单位签认不齐全时,不得办理登销记手续
现场实际施工负责人与施工日计划公布的施工负责人不一致时,不准施工

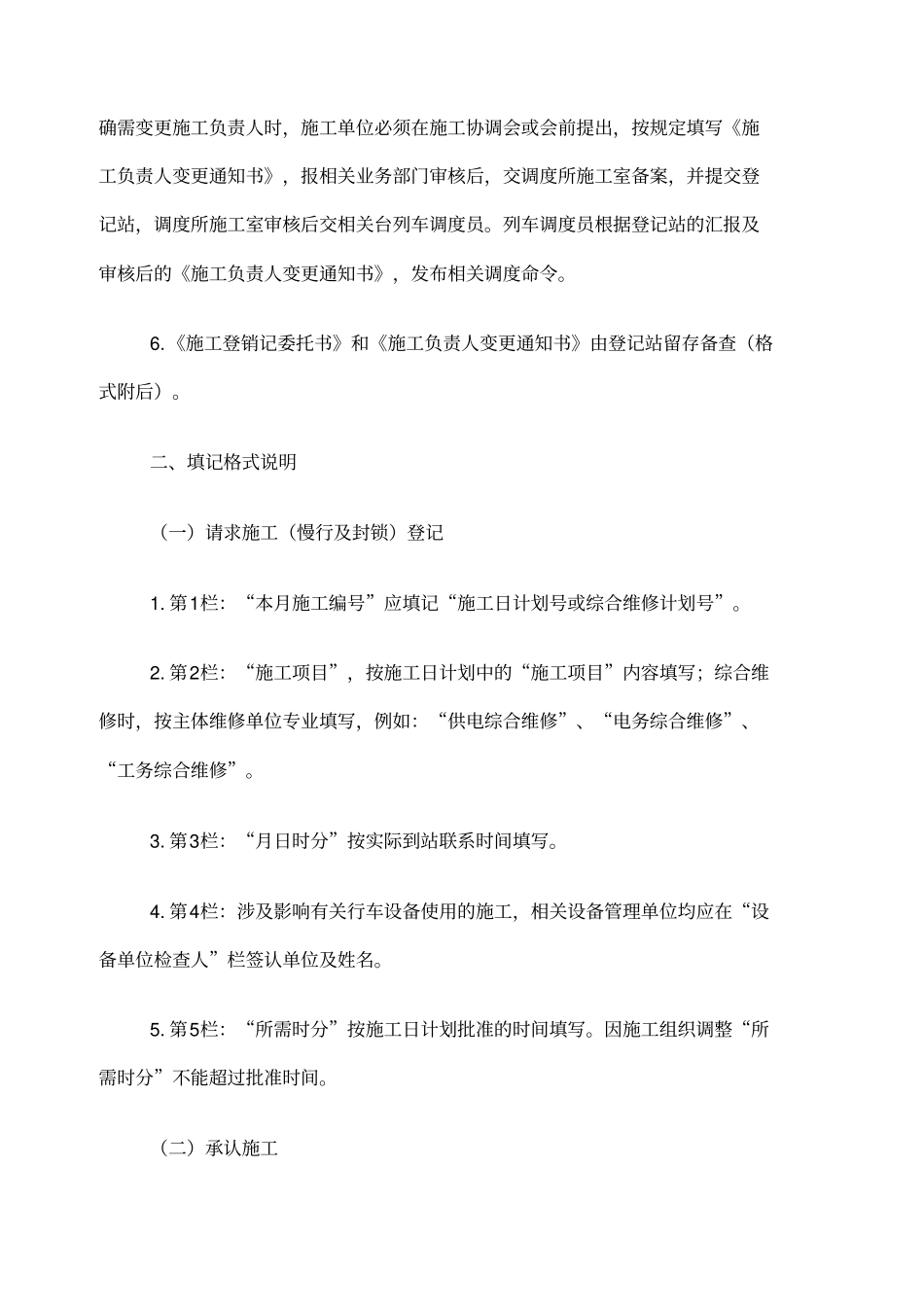

确需变更施工负责人时,施工单位必须在施工协调会或会前提出,按规定填写《施工负责人变更通知书》,报相关业务部门审核后,交调度所施工室备案,并提交登记站,调度所施工室审核后交相关台列车调度员
列车调度员根据登记站的汇报及审核后的《施工负责人变更通知书》,发布相关调度命令
《施工登销记委托书》和《施工负责人变更通知书》由登记站留存备查(格式附后)

二、填记格式说明(一)请求施工(慢行及封锁)登记1
第1栏:“本月施工编号”应填记“施工日计划号或综合维修计划号”
第2栏:“施工项目”,按施工日计划中的“施工项目”内容填写;综合维修时,按主体维修单位专
