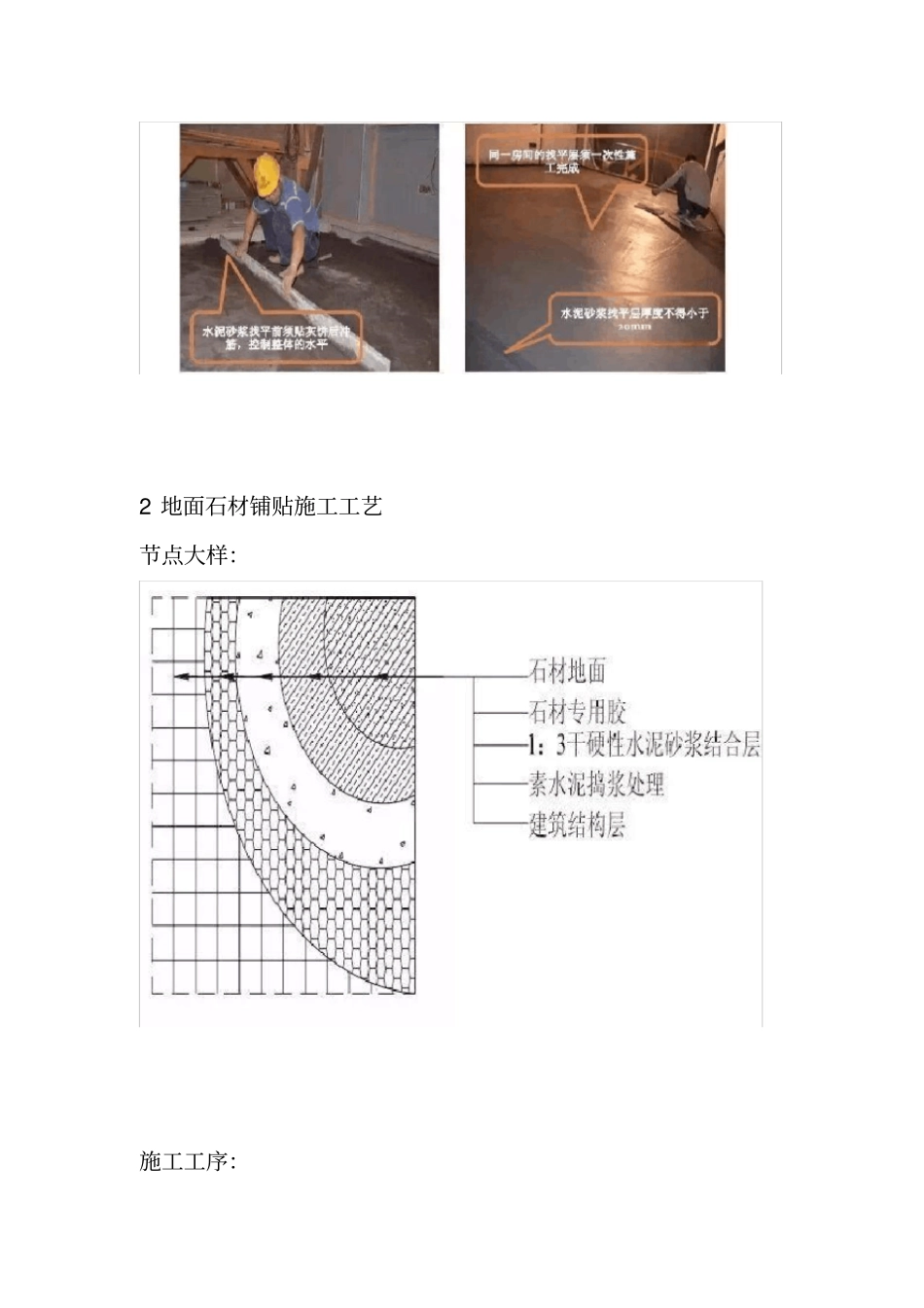

-- 一、地面工程1 地面水泥砂浆找平施工工艺节点大样:施工工序:基层清理→弹线→贴灰饼→刷素水泥浆→水泥砂浆找平→养护重点说明:。、配制水泥砂浆应用硅酸水泥、普通硅酸盐水泥, 其标号不小于32.5MPa1严禁混用不同品种、不同标号的水泥, 采用中砂搅拌; 找平层砂浆的体积配。,强度等级不应小于M15 :合比为 1 3 标高扣减饰面构造厚度来确定地面找平标高(设计有要求2、根据±0.000m ,并在四周墙脚弹线;水泥砂浆找平层的厚度不应小于的按设计要求确定) 。20mm 、同一房间的找平层应一次性施工完成,不得留置施工缝和接槎接头。3 施工图片:--- -- 2 地面石材铺贴施工工艺节点大样:施工工序:地面清理→试拼→水泥浆结合层→铺贴石材→养护→晶面处理重点说明:1、石材排版图深化前须核对现场尺寸,厂家与项目部共同完成图纸深化,经项目部核对无误后下单生产。2、厂家应预先对石材毛板的颜色、纹理等进行挑选,按照排版图的顺序和尺寸进行加工,根据颜色、 纹理一致的原则,对石材进行试拼、调整和编号--- -- (编号与排版图一致) 。3、石材须做六面防护,石材六面防护须纵、横各一遍,待第一遍防护干后再刷第二遍防护,干后进行下道工序。4、石材在铺贴前应进行试拼,出现颜色或纹理错乱时应进行挑选,必要时要求厂家更换。5、深色石材采用32.5MPa 普通硅酸盐水泥混合中砂或粗砂,(含泥量不大于3%) 1: 3 配比;浅色系列石材采用32.5MPa白水泥砂浆掺白石屑 1: 3 配比。6、大理石在铺贴前应铲除背后网格布,并补刷石材防护剂,晾干后进行铺贴;若质地较为松脆的石材,则须在工厂对石材背面去网后做背胶或背砂处理,到场后直接铺贴。7、表面平整度: 1mm ;缝格平直:1mm ;接缝高低:0.5mm ;踢脚线上口平直:1mm ;板块间隙宽度:1mm 。施工图片:--- -- 地面釉面瓷砖铺贴施工工艺3 节点大样:施工工序:地面清理→瓷砖浸水湿润→水泥砂浆结合层→安装标准块→铺贴地面砖→勾缝→清洁→养护重点说明:、铺贴釉面陶瓷地面砖前,应先将陶瓷地面砖浸泡阴干(浸泡至不起气泡1 。即可取出阴干) 、同一空间饰面砖色泽应一致、套割边缘应整齐, 大面无小块, 开孔位置 2 尺寸应正确,无裂痕和缺损;釉面瓷砖无掉角、爆边,结合处无三角洞及方 形洞。为宜,采用专用瓷砖粘7-10mm、墙面基层先处理平整,粘贴层厚度控制在3 5%) 15% (贴剂粘贴牢固单块空鼓小于,且每自然间不超过总数的。---...
