-1-支座垫石及挡块施工方案一、编制依据1)《公路桥涵施工技术规范》(JTG/TF50-2011)2)《公路工程质量检验评定标准》(JTGF80/1—2004)3)《公路桥涵地基与基础设计规范》(JTGD63-2004)3) 现行桥涵设计及施工规范、验收标准、公路规程、规则;4) 现有机械设备条件、现场施工条件及施工准备情况
二、工程概况晋蒙黄河特大桥全长 2
134km,桥面净宽 2X14
75m,设计汽车荷载:公路一 I 级
上部构造主桥采用(82
68+4X152+82
8)PC 连续刚构组合梁+(82
8+3X152+82
72)PC 连续刚构桥,小桩号方向采用 8X50mPC 装配式先简支后连续 T 梁,大桩号方向采用 11X30mPC 装配式先简支后连续 T 梁,下部构造主墩采用薄壁空心墩,引桥桥墩采用柱式墩、矩形墩、矩形空心墩,桥台采用柱式台、肋板台,桩基础采用钻孔灌注桩基础
施工部位:晋蒙黄河大桥支座垫石及挡块工程
三、施工组织安排为保证支座垫石及挡块施工质量,在施工前要求对人、机、料进行周密的安排布置,严格控制进场原材料质量,提高现场施工技术人员特别是一线操作工人的技术水平
1、人员组织首先对所有参与施工的人员进行严格技术交底,使其充分掌握具体施工工艺,树立质量第一的意识
使操作工人对支座垫石及挡块结构型式等熟悉掌握做到心中有数,使工人充分了解施工工艺,做到施工中忙而不乱,保证现场施工在受控、有序进行

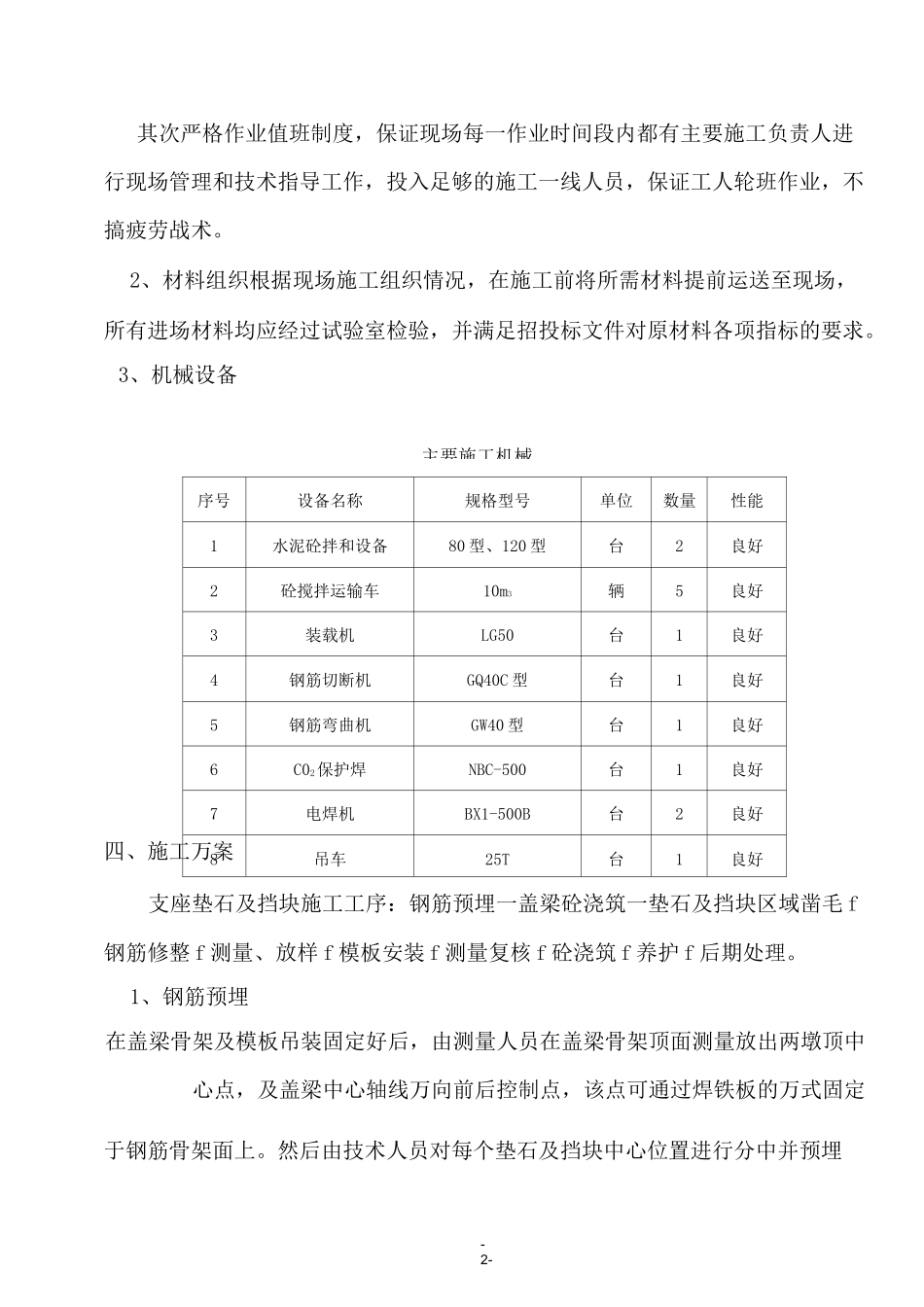

-2-序号设备名称规格型号单位数量性能1水泥砼拌和设备80 型、120 型台2良好2砼搅拌运输车10m3辆5良好3装载机LG50台1良好4钢筋切断机GQ40C 型台1良好5钢筋弯曲机GW40 型台1良好6C02保护焊NBC-500台1良好7电焊机BX1-500B台2良好8吊车25T台1良好其次严格作业值班制度,保证现场每一作业时间段内都有主要施工负责人进行现
