】XXX 精制厂房拆除施工方案1下载后可任意编辑1
工程概况及主要工程量1

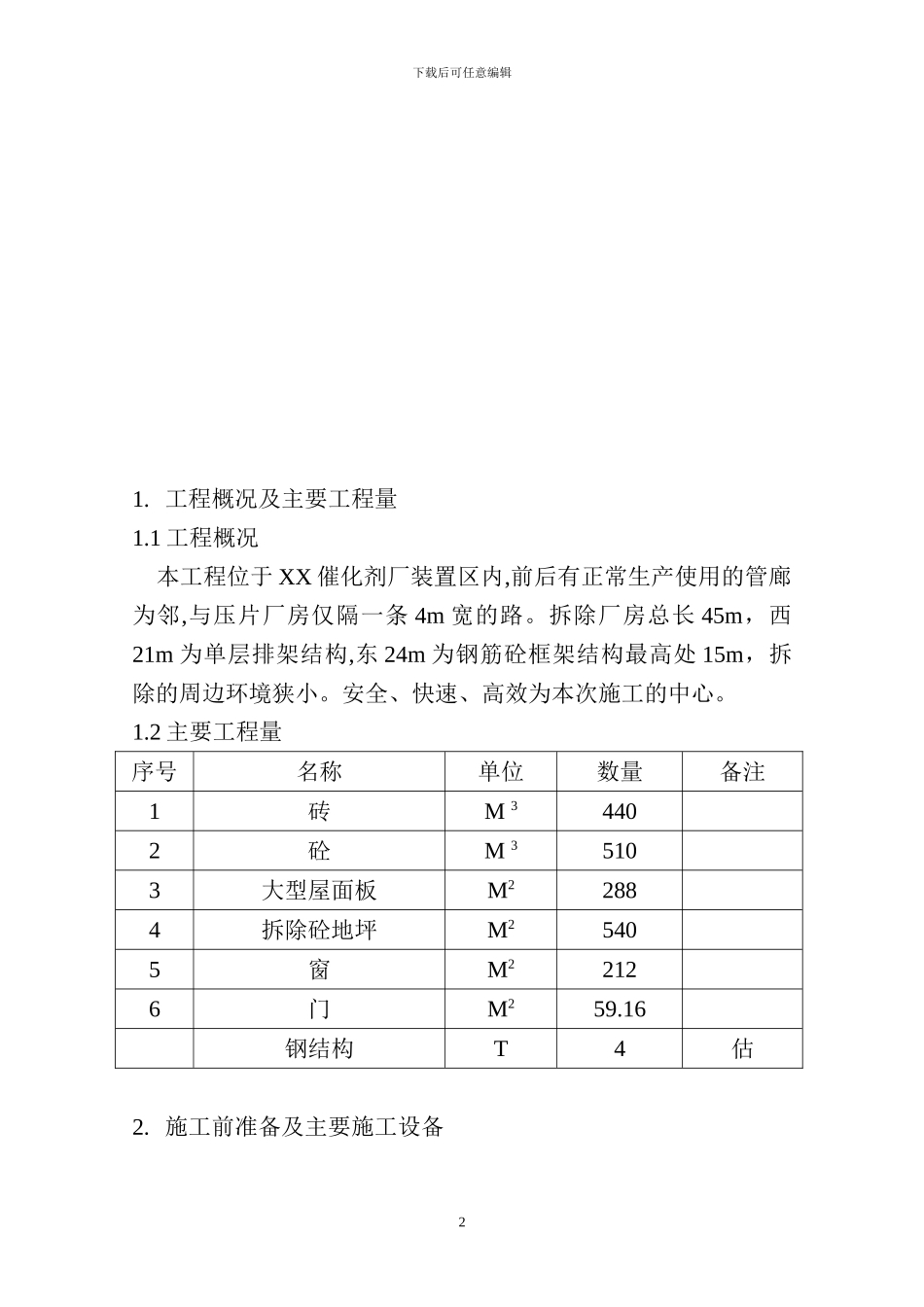

1 工程概况 本工程位于 XX 催化剂厂装置区内,前后有正常生产使用的管廊为邻,与压片厂房仅隔一条 4m 宽的路
拆除厂房总长 45m,西21m 为单层排架结构,东 24m 为钢筋砼框架结构最高处 15m,拆除的周边环境狭小
安全、快速、高效为本次施工的中心
2 主要工程量序号名称单位数量备注1砖M 34402砼M 35103大型屋面板M22884拆除砼地坪M25405窗M22126门M259
16钢结构T4估2
施工前准备及主要施工设备2下载后可任意编辑2

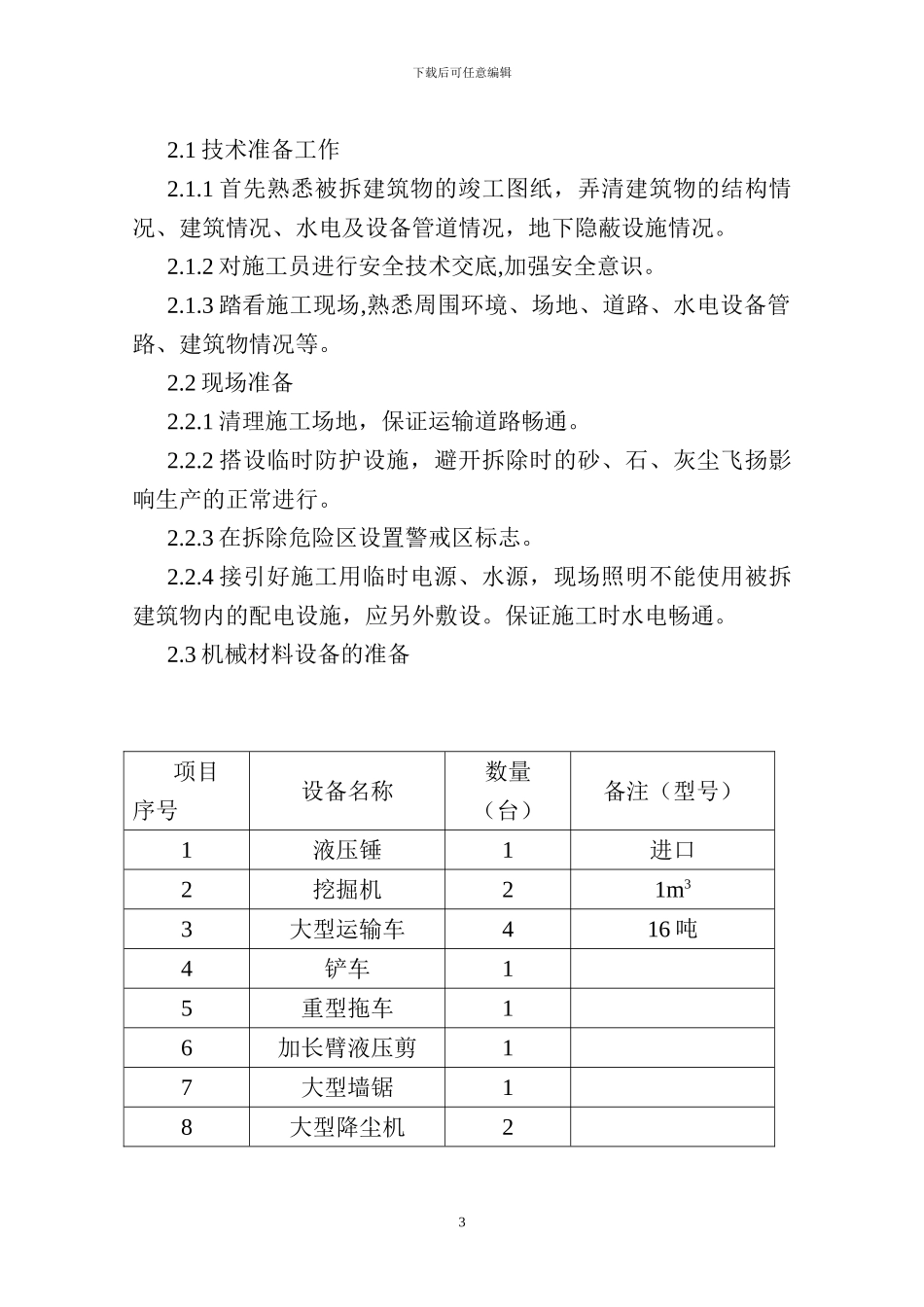

1 技术准备工作2
1 首先熟悉被拆建筑物的竣工图纸,弄清建筑物的结构情况、建筑情况、水电及设备管道情况,地下隐蔽设施情况
2 对施工员进行安全技术交底,加强安全意识
3 踏看施工现场,熟悉周围环境、场地、道路、水电设备管路、建筑物情况等
2 现场准备2
1 清理施工场地,保证运输道路畅通
2 搭设临时防护设施,避开拆除时的砂、石、灰尘飞扬影响生产的正常进行
3 在拆除危险区设置警戒区标志
4 接引好施工用临时电源、水源,现场照明不能使用被拆建筑物内的配电设施,应另外敷设
保证施工时水电畅通
3 机械材料设备的准备 项目序号设备名称数量(台)备注(型号)1液压锤1进口2挖掘机21m33大型运输车416 吨4铲车15重型拖车16加长臂液压剪17大型墙锯18大型降尘机23下载后可任意编辑9空压机210风镐42
5 组织和劳动力准备项目序号岗位数量备注1工程师1中级以上职称2工程技术人员1初级以上职称3管理人员2有施工上岗证4项目负责人1有施工上岗证5安全员1有施工上岗证6拆除施工操作员26有施工上岗
