本文极具参考价值,如若有用请打赏支持我们
误工索赔申请书范本【推荐下载】工程延误,可能会给不少人带来很严重的损失,如果对方不能按时交付,我们是可以申请误工索赔的
那么,误工索赔申请书是什么样的呢
有什么格式要求和注意事项呢
下面,小编会为大家带来一个误工索赔申请书范本,供大家参考
《条例》规定与最高法院《若干意见》有一定的差异
前者的计算标准已如上所述,而后者是这样规定的:受害人误工费赔偿费用的标准,可以按照受害人的工资标准或者实际收入的数额计算
受害人是承包经营户或者个体工商户的,其误工费的计算标准,可以参照受害人一定期限内的平均收入酌定
最高人民法院《若干意见》的赔偿标准高于《条例》规定
由于《条例》仅仅是国务院颁布的行政法规,因此,人民法院在确认该项赔偿额时有可能按照《民法通则》和最高人民法院《若干意见》进行审理
同时,医院还应注意部分省市高级人民法院对此项赔偿额的计算有专门的规定
误工索赔申请书 ( 关于塑钢窗安装滞后的误工损失) 自 2012 年 7 月 4 日主体结构验收之后,塑钢窗的安装自xxxx 年 xxxx 月 xxxx 日至现在, 45 天来进度缓慢,已安装的窗户多数也不规范,上下偏差较大,不符合要求,多次与合同单位联系,未见成效,这给工程进度造成了很大的影响,也给我施工队的抹灰工作造成了很大的困难和损失

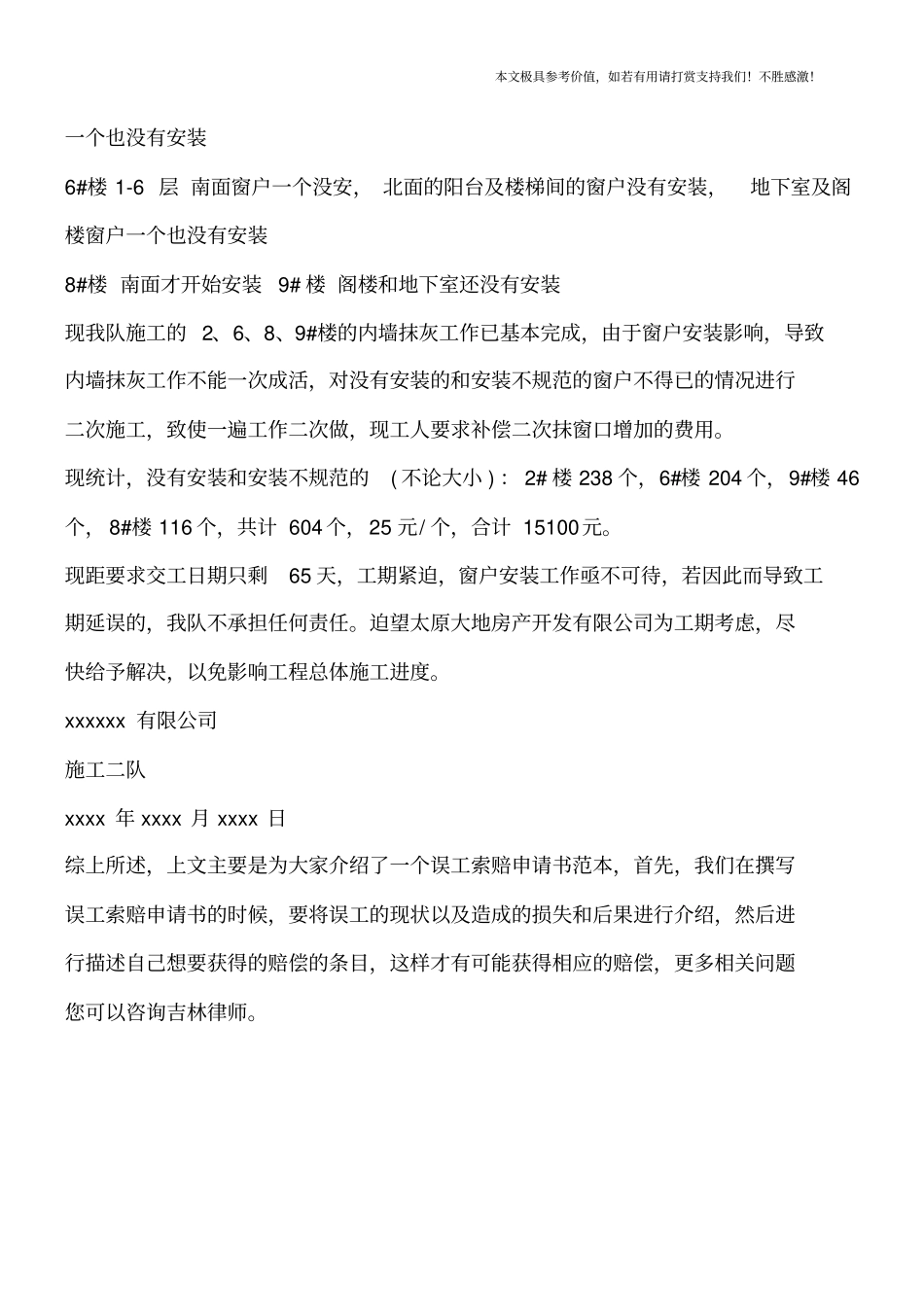

截止 xxxx 年 xxxx 月 xxxx 日,塑钢窗的安装情况如下:2#楼 1-6 层 南北面的阳台、 落地飘窗及楼梯间的窗户没有安装,地下室及阁楼窗户本文极具参考价值,如若有用请打赏支持我们
一个也没有安装6#楼 1-6 层 南面窗户一个没安, 北面的阳台及楼梯间的窗户没有安装,地下室及阁楼窗户一个也没有安装8#楼 南面才开始安装 9# 楼 阁楼和地下室还没有安装现我队施工的 2、6、8、9#楼的内墙抹灰工作已基本完成,由于窗户
