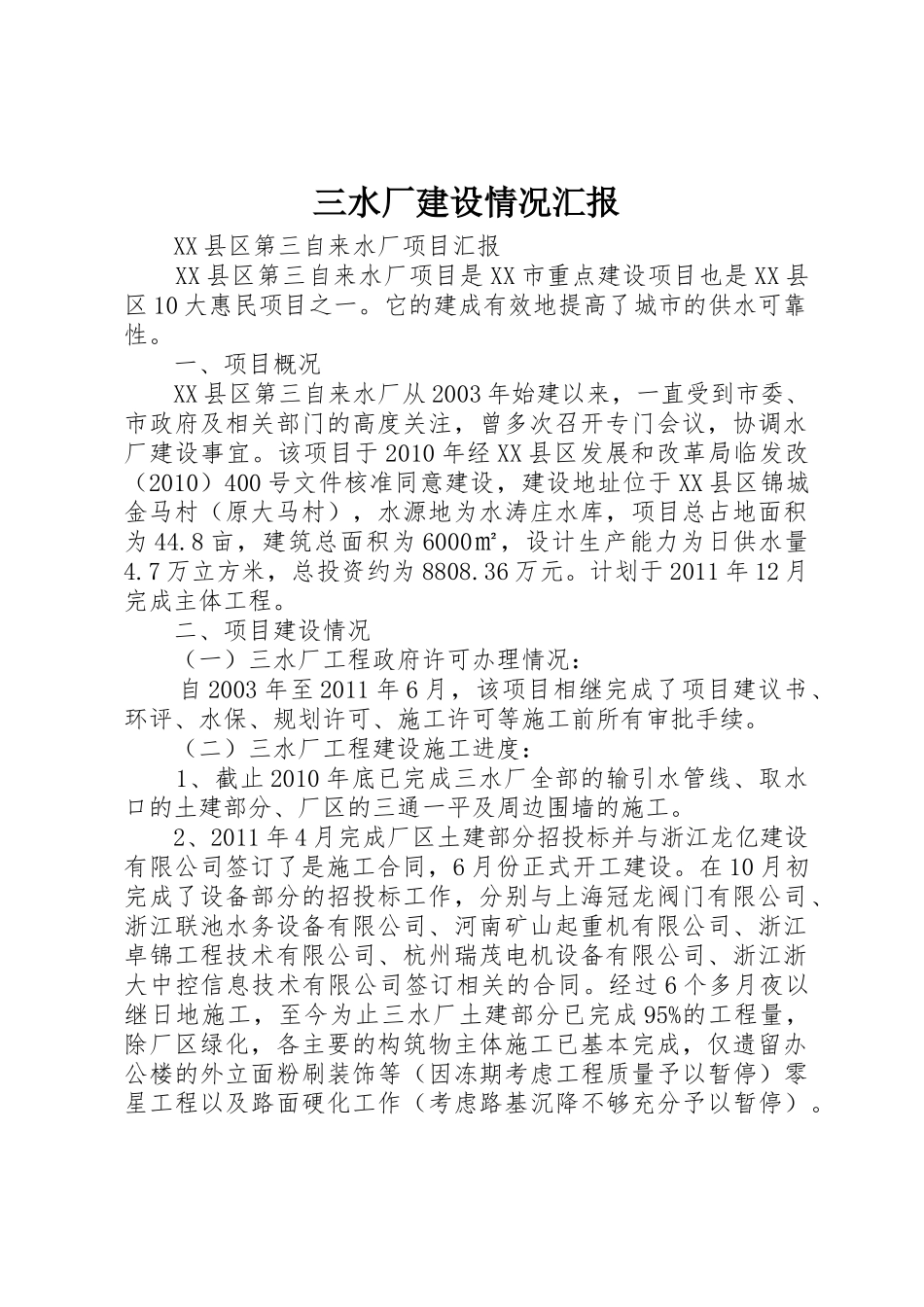

三水厂建设情况汇报 XX 县区第三自来水厂项目汇报 XX 县区第三自来水厂项目是 XX 市重点建设项目也是 XX 县区 10 大惠民项目之一
它的建成有效地提高了城市的供水可靠性
一、项目概况 XX 县区第三自来水厂从 2003 年始建以来,一直受到市委、市政府及相关部门的高度关注,曾多次召开专门会议,协调水厂建设事宜
该项目于 2010 年经 XX 县区发展和改革局临发改(2010)400 号文件核准同意建设,建设地址位于 XX 县区锦城金马村(原大马村),水源地为水涛庄水库,项目总占地面积为 44
8 亩,建筑总面积为 6000㎡,设计生产能力为日供水量4
7 万立方米,总投资约为 8808
计划于 2011 年 12 月完成主体工程
二、项目建设情况 (一)三水厂工程政府许可办理情况: 自 2003 年至 2011 年 6 月,该项目相继完成了项目建议书、环评、水保、规划许可、施工许可等施工前所有审批手续
(二)三水厂工程建设施工进度: 1、截止 2010 年底已完成三水厂全部的输引水管线、取水口的土建部分、厂区的三通一平及周边围墙的施工
2、2011 年 4 月完成厂区土建部分招投标并与浙江龙亿建设有限公司签订了是施工合同,6 月份正式开工建设
在 10 月初完成了设备部分的招投标工作,分别与上海冠龙阀门有限公司、浙江联池水务设备有限公司、河南矿山起重机有限公司、浙江卓锦工程技术有限公司、杭州瑞茂电机设备有限公司、浙江浙大中控信息技术有限公司签订相关的合同
经过 6 个多月夜以继日地施工,至今为止三水厂土建部分已完成 95%的工程量,除厂区绿化,各主要的构筑物主体施工已基本完成,仅遗留办公楼的外立面粉刷装饰等(因冻期考虑工程质量予以暂停)零星工程以及路面硬化工作(考虑路基沉降不够充分予以暂停)

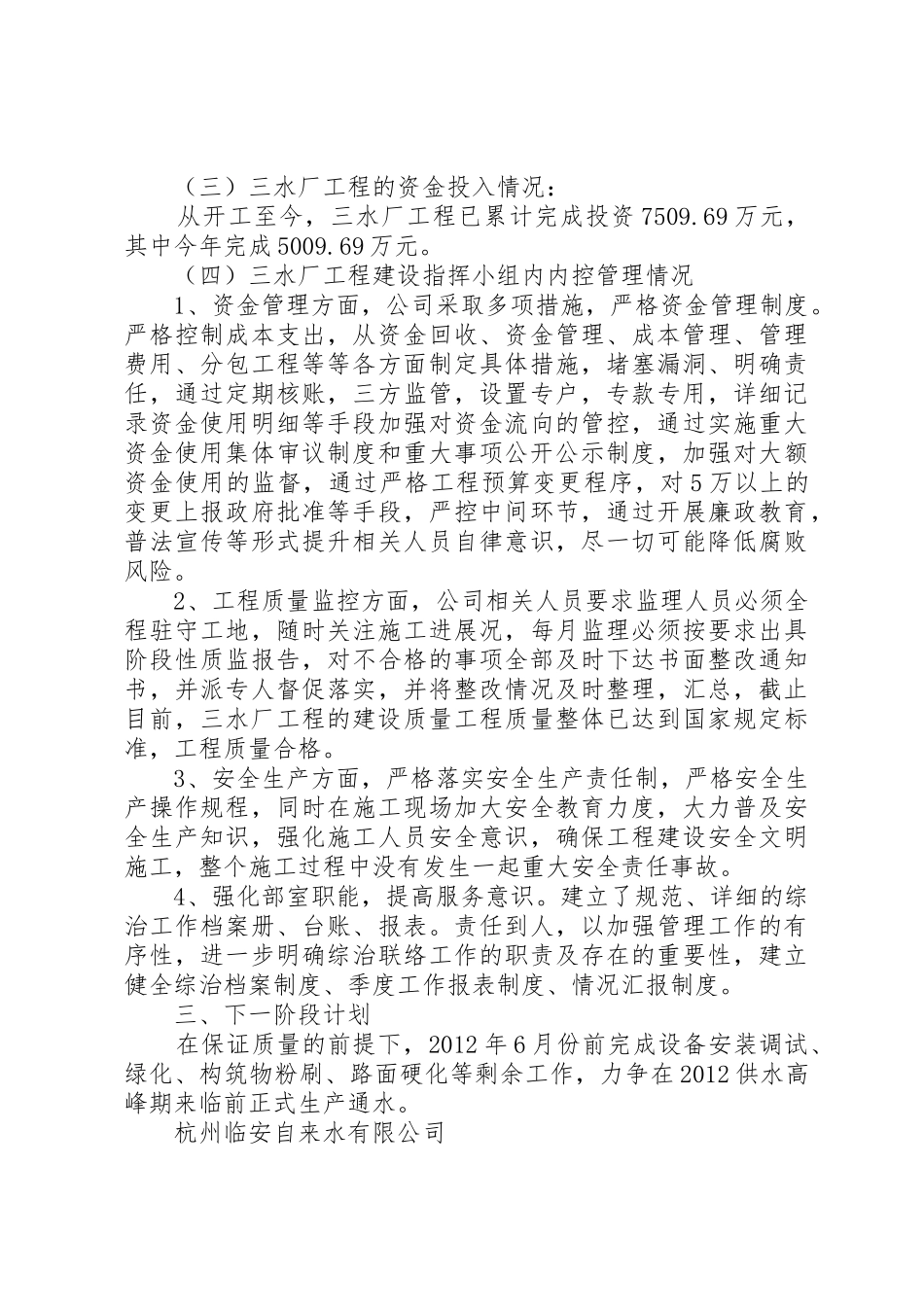

(三)三水厂工程的资金投入情况: 从开工至今,三水
