长沙市先导区洋湖建设投资有限公司路中水工程路中水工程监理实施细则

长沙市先导区洋湖建设投资有限公司路中水工程路中水工程监理实施细则_第1页
1/11
长沙市先导区洋湖建设投资有限公司路中水工程路中水工程监理实施细则_第2页
2/11
长沙市先导区洋湖建设投资有限公司路中水工程路中水工程监理实施细则_第3页
3/11

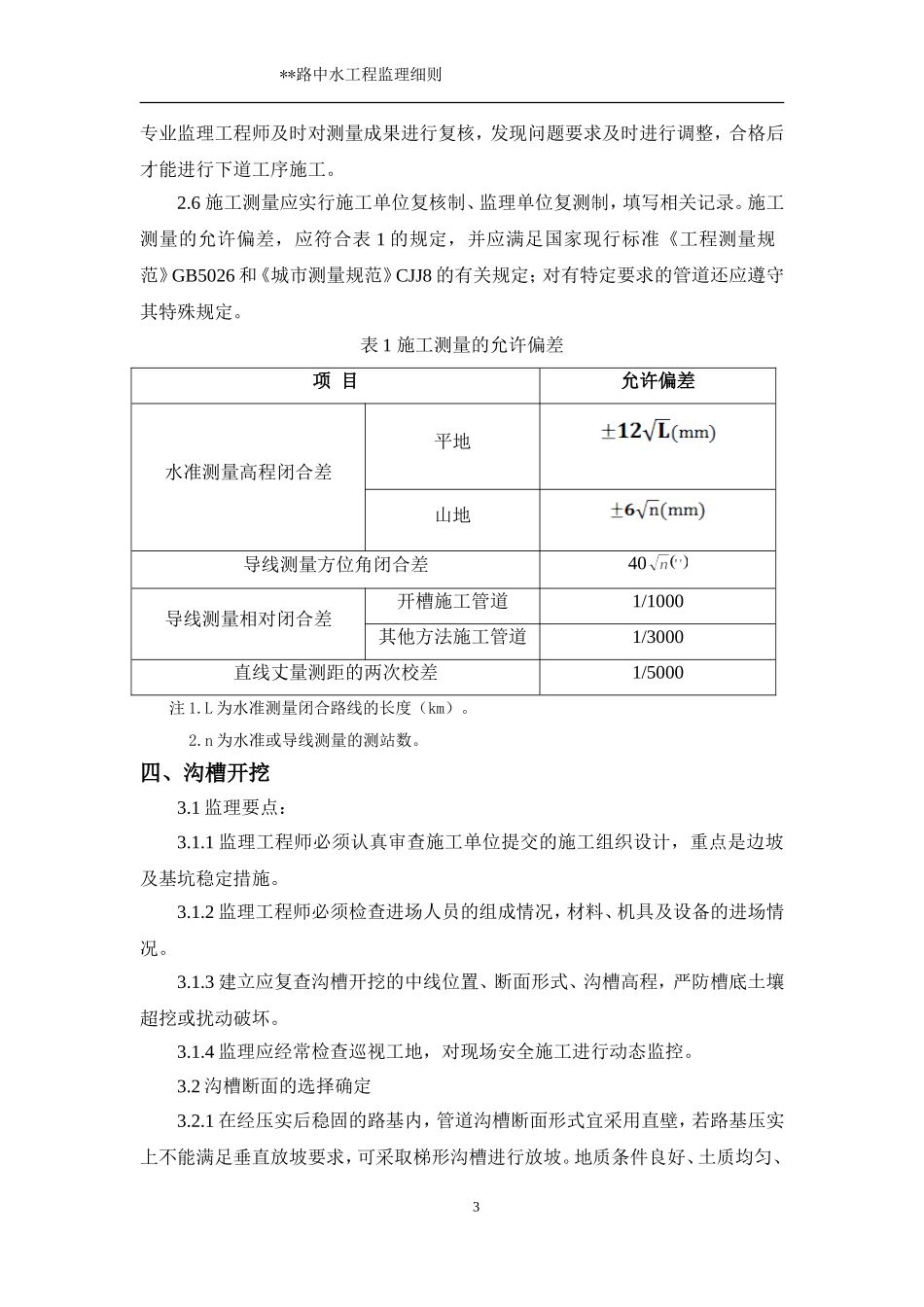

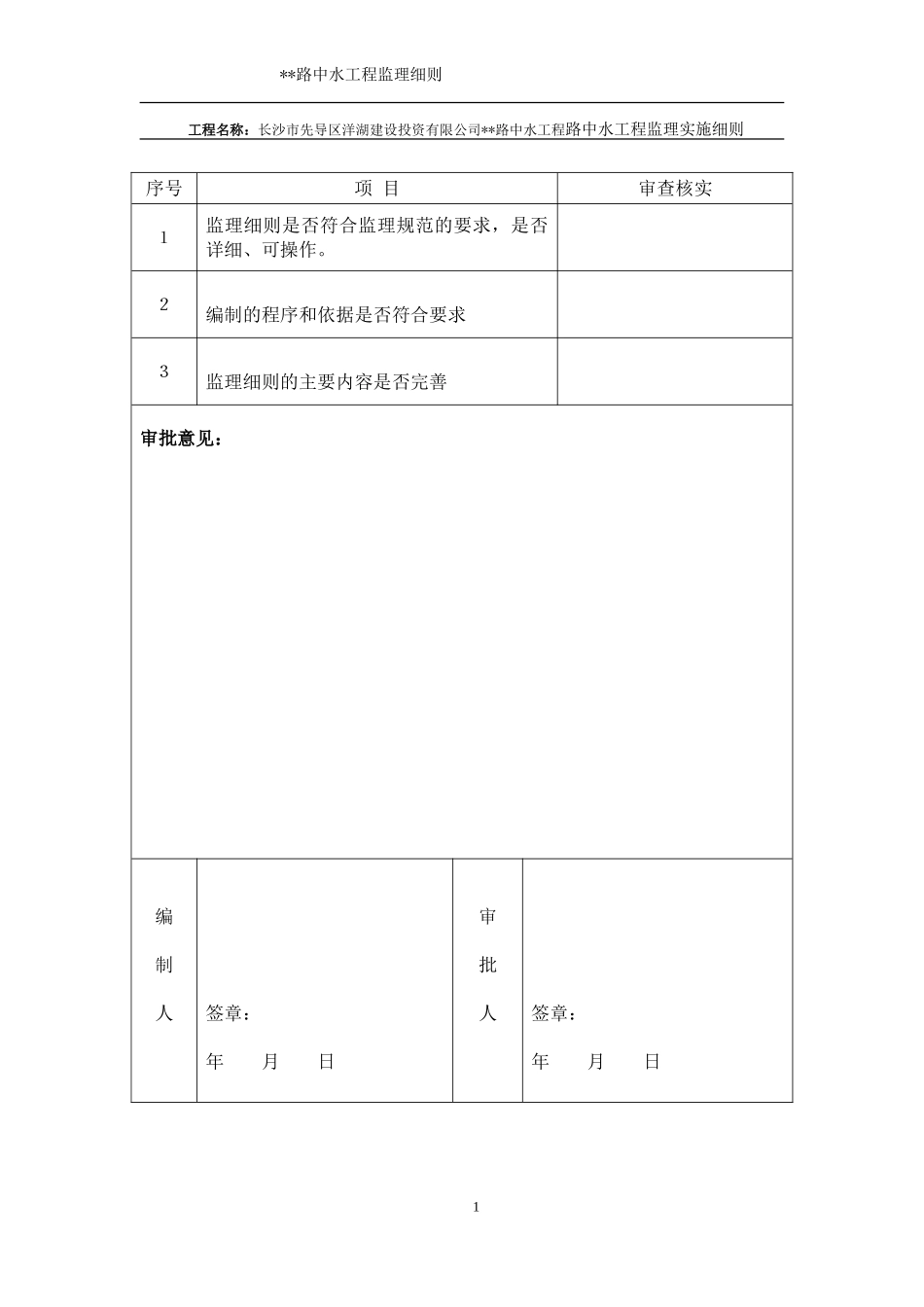

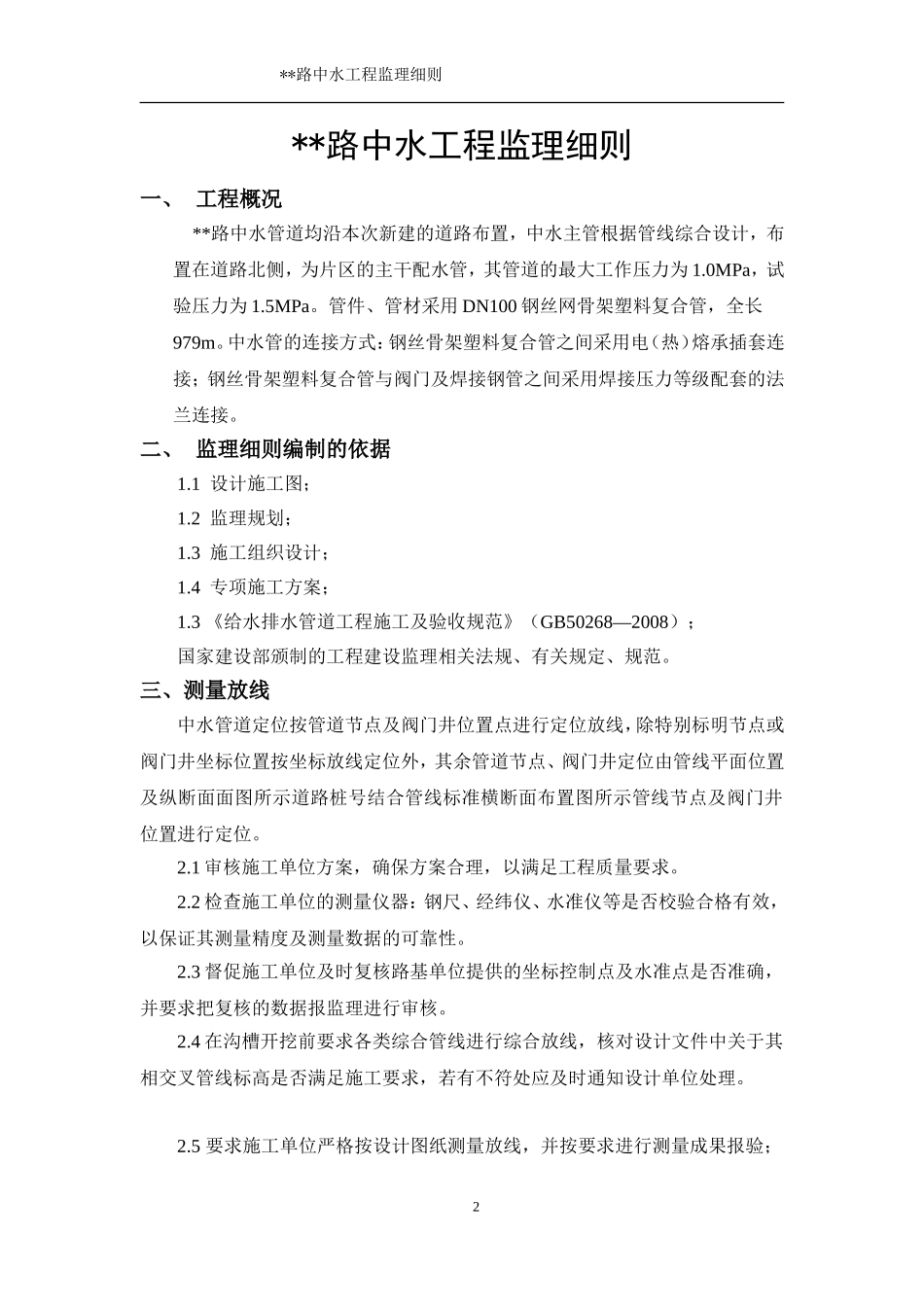

**路中水工程监理细则 工程名称:长沙市先导区洋湖建设投资有限公司**路中水工程路中水工程监理实施细则序号项 目审查核实1监理细则是否符合监理规范的要求,是否详细、可操作。2编制的程序和依据是否符合要求3监理细则的主要内容是否完善审批意见:编制人签章:年 月 日审批人签章:年 月 日1 **路中水工程监理细则**路中水工程监理细则一、 工程概况**路中水管道均沿本次新建的道路布置,中水主管根据管线综合设计,布置在道路北侧,为片区的主干配水管,其管道的最大工作压力为 1.0MPa,试验压力为 1.5MPa。管件、管材采用 DN100 钢丝网骨架塑料复合管,全长979m。中水管的连接方式:钢丝骨架塑料复合管之间采用电(热)熔承插套连接;钢丝骨架塑料复合管与阀门及焊接钢管之间采用焊接压力等级配套的法兰连接。二、 监理细则编制的依据1.1 设计施工图;1.2 监理规划;1.3 施工组织设计;1.4 专项施工方案;1.3 《给水排水管道工程施工及验收规范》(GB50268—2008);国家建设部颁制的工程建设监理相关法规、有关规定、规范。三、测量放线中水管道定位按管道节点及阀门井位置点进行定位放线,除特别标明节点或阀门井坐标位置按坐标放线定位外,其余管道节点、阀门井定位由管线平面位置及纵断面面图所示道路桩号结合管线标准横断面布置图所示管线节点及阀门井位置进行定位。2.1 审核施工单位方案,确保方案合理,以满足工程质量要求。2.2 检查施工单位的测量仪器:钢尺、经纬仪、水准仪等是否校验合格有效,以保证其测量精度及测量数据的可靠性。2.3 督促施工单位及时复核路基单位提供的坐标控制点及水准点是否准确,并要求把复核的数据报监理进行审核。2.4 在沟槽开挖前要求各类综合管线进行综合放线,核对设计文件中关于其相交叉管线标高是否满足施工要求,若有不符处应及时通知设计单位处理。2.5 要求施工单位严格按设计图纸测量放线,并按要求进行测量成果报验;2 **路中水工程监理细则专业监理工程师及时对测量成果进行复核,发现问题要求及时进行调整,合格后才能进行下道工序施工。2.6 施工测量应实行施工单位复核制、监理单位复测制,填写相关记录。施工测量的允许偏差,应符合表 1 的规定,并应满足国家现行标准《工程测量规范》GB5026 和《城市测量规范》CJJ8 的有关规定;对有特定要求的管道还应遵守其特殊规定。表 1 施工测量的允许偏差项 目允许偏差水准测量高程闭合差平地山地导线测量方位角闭...
