申请采用现场搅拌砼的报告

申请采用现场搅拌砼的报告_第1页
1/3
申请采用现场搅拌砼的报告_第2页
2/3

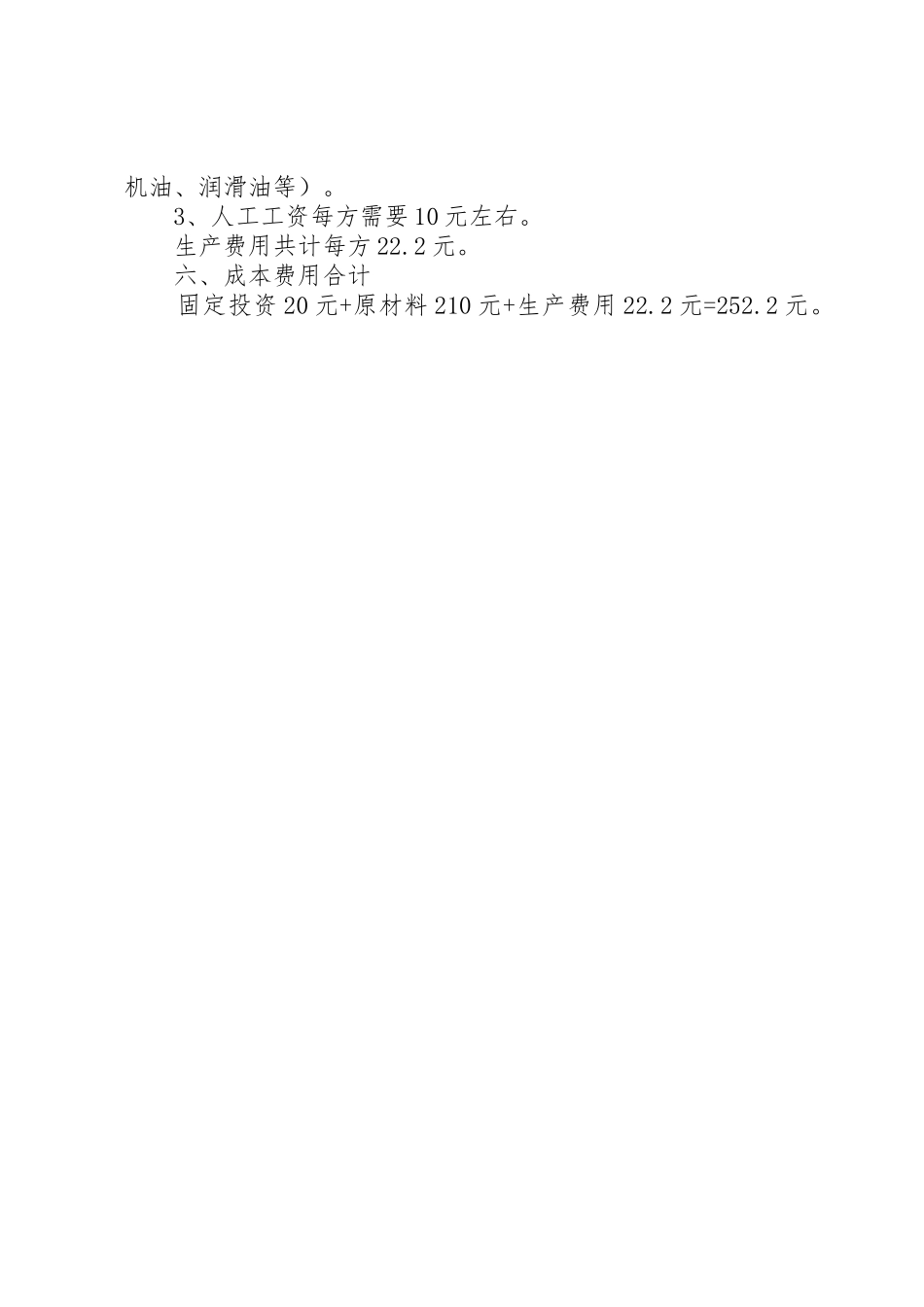

申请采用现场搅拌砼的报告_第3页
3/3
申请采用现场搅拌砼的报告 商砼搅拌站可行性报告 XX 市 XX 县区县城拟建某住宅小区共设计 11 幢小高层住宅楼,开发面积 17 万平方米,本小区预估混凝土使用量 8 万立方米;根据当地现行建设工程法律法规及政策性条文,在允许的条件下,我单位拟在本小区投资商品混凝土搅拌站一套,以完成本小区建设所需混凝土的供应(含混凝土的搅拌制作、泵送、运送至施工现场)。为保质保量完成此任务,现将本项目的投资、产值及益情况分析如下: 一、固定投资 根据本小区的混凝土用量及业主工期要求,需要投入一座hzs1200 型搅拌站,目前市场上一座 1200 型工程搅拌站售价约 120 万元。 建设搅拌站的土建基础(包括罐体基础、水池、场地硬化等),需建设资金 25 万元左右。 需配备 50 型装载机一台,需资金 25 万元。 需配备拖式输送泵车两台,需资金 100 万元左右。 需建地下电子汽车衡一台,需资金 4.5 万元左右。 需建员工宿舍及办公室彩钢房,需资金 3 万元。 合计固定投资共需 277.5 万元左右。按照 5 年折算完,单方混凝土需折旧费 22.2 元。 二、原材料成本 根据市场调查以本地区的各项原材料价格计算,c30 混凝土的原材料成本约为 210 元左右。详细的质量、配比情况已咨询过行内人员。 三、生产费用 1、车辆运输采用租赁方式,估计平均三年里,每月要租赁两台罐车,需费用 1.6 万元,共计 57.6 万元,单方混凝土车辆租赁费为 7.2 元。 2、油料费用(包括铲车)需每方 7.5 元左右(油料包括柴油、机油、润滑油等)。 3、人工工资每方需要 12 元左右。 生产费用共计每方 26.7 元。 四、成本费用合计 固定投资 22.2 元+原材料 210 元+生产费用 26.7 元=258.9元。 商砼搅拌站可行性报告 XX 市 XX 县区县城拟建某住宅小区共设计 11 幢小高层住宅楼,开发面积 17 万平方米,本小区预估混凝土使用量 8 万立方米;根据当地现行建设工程法律法规及政策性条文,在允许的条件下,我单位拟在本小区投资商品混凝土搅拌站一套,以完成本小区建设所需混凝土的供应(含混凝土的搅拌制作、泵送、运送至施工现场)。为保质保量完成此任务,现将本项目的投资、产值及益情况分析如下: 二、固定投资 根据本小区的混凝土用量及业主工期要求,需要投入一座hzs1200 型搅拌站,目前市场上一座 1200 型工程搅拌站售价约 120 万元。 建设搅拌站的土建基础(包括罐体基础、水池、场地硬...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

申请采用现场搅拌砼的报告

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
