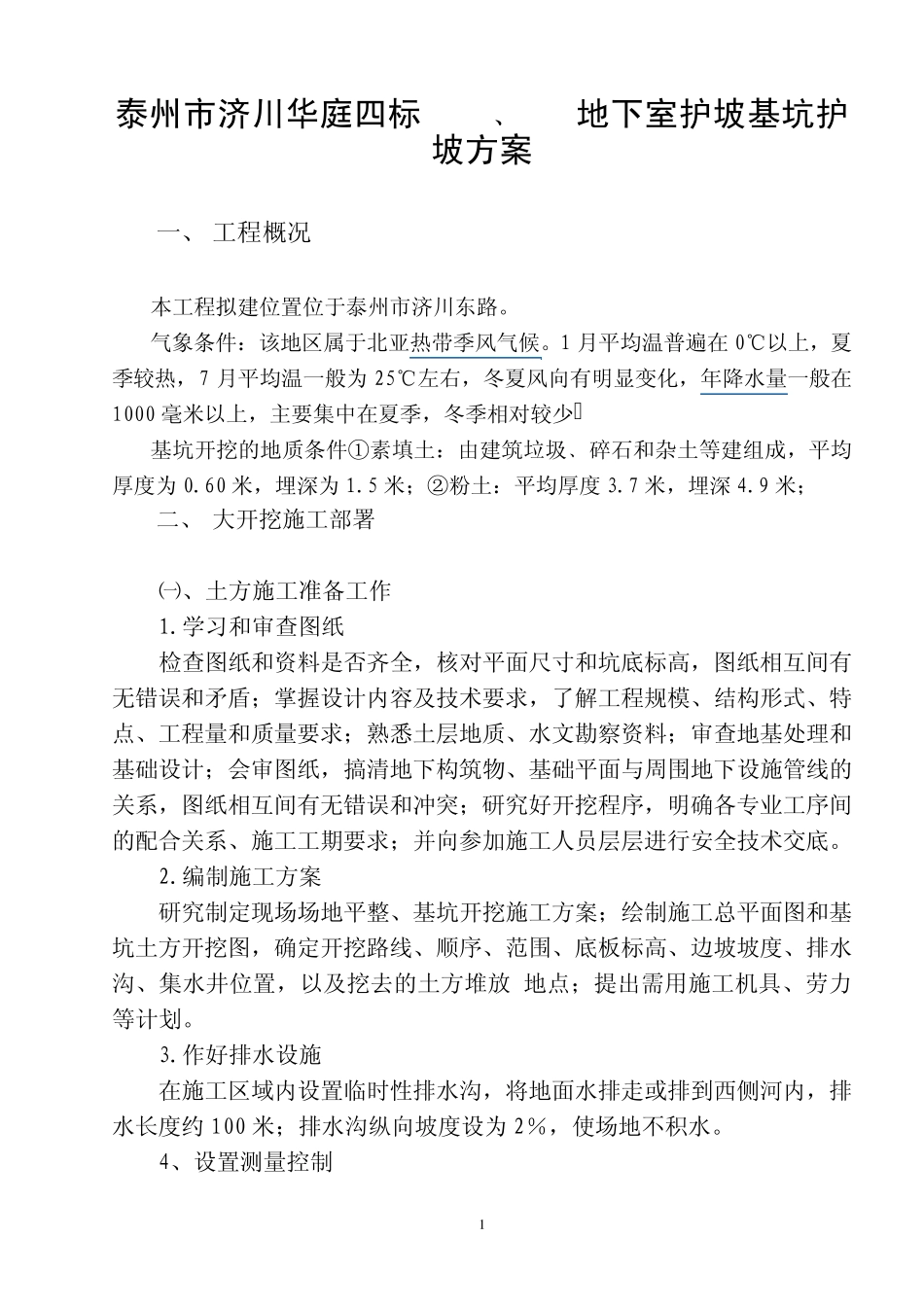

1 泰州市济川华庭四标-11#﹑12#地下室护坡基坑护坡方案 一、 工程概况 本工程拟建位置位于泰州市济川东路
气象条件:该地区属于北亚热带季风气候
1 月平均温普遍在0℃以上,夏季较热,7 月平均温一般为 25℃左右,冬夏风向有明显变化,年降水量一般在1000 毫米以上,主要集中在夏季,冬季相对较少
基坑开挖的地质条件①素填土:由建筑垃圾﹑碎石和杂土等建组成,平均厚度为 0
60 米,埋深为 1
5 米;②粉土:平均厚度 3
7 米,埋深 4
9 米; 二、 大开挖施工部署 ㈠、土方施工准备工作 1

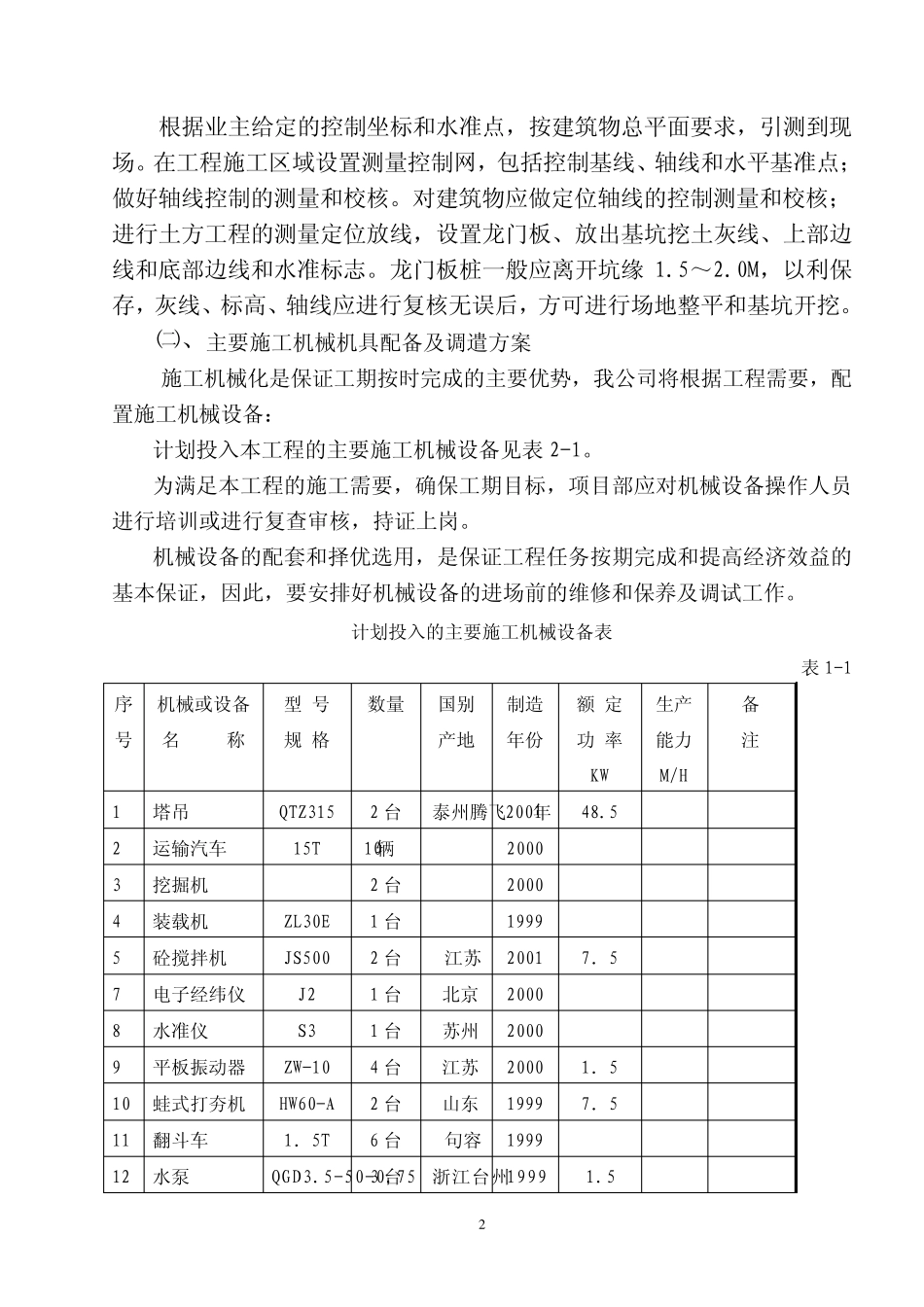

学习和审查图纸 检查图纸和资料是否齐全,核对平面尺寸和坑底标高,图纸相互间有无错误和矛盾;掌握设计内容及技术要求,了解工程规模、结构形式、特点、工程量和质量要求;熟悉土层地质、水文勘察资料;审查地基处理和基础设计;会审图纸,搞清地下构筑物、基础平面与周围地下设施管线的关系,图纸相互间有无错误和冲突;研究好开挖程序,明确各专业工序间的配合关系、施工工期要求;并向参加施工人员层层进行安全技术交底
编制施工方案 研究制定现场场地平整、基坑开挖施工方案;绘制施工总平面图和基坑土方开挖图,确定开挖路线、顺序、范围、底板标高、边坡坡度、排水沟、集水井位置,以及挖去的土方堆放 地点;提出需用施工机具、劳力等计划
作好排水设施 在施工区域内设置临时性排水沟,将地面水排走或排到西侧河内,排水长度约 100 米;排水沟纵向坡度设为 2%,使场地不积水
4、设置测量控制 2 根据业主给定的控制坐标和水准点,按建筑物总平面要求,引测到现场
在工程施工区域设置测量控制网,包括控制基线、轴线和水平基准点;做好轴线控制的测量和校核
对建筑物应做定位轴线的控制测量和校核;进行土方工程的测量定位放线,设置龙门板、放出基坑挖土灰线、上部边线和底部边线和水准标志
龙门板桩一般应离开坑缘 1
