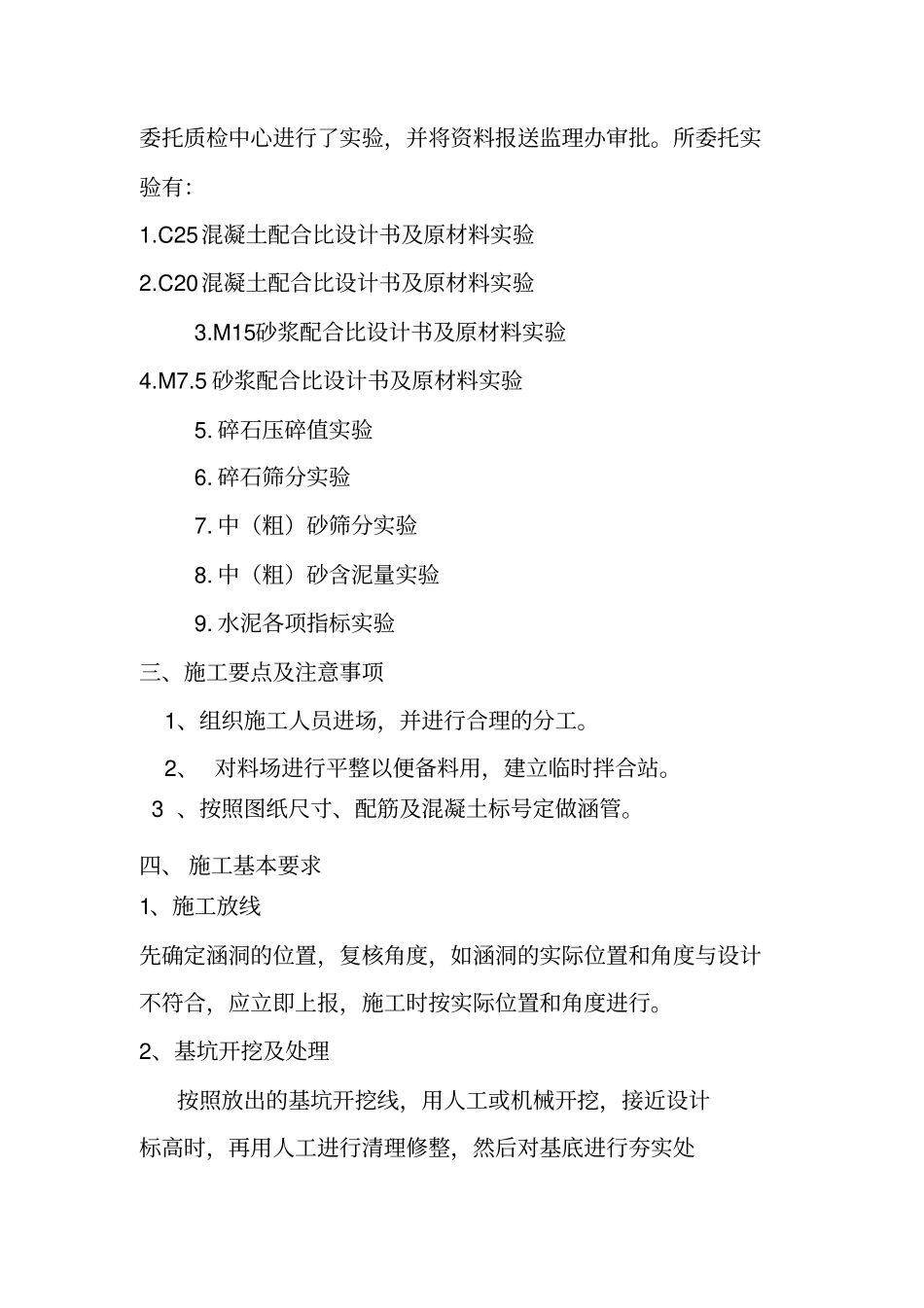

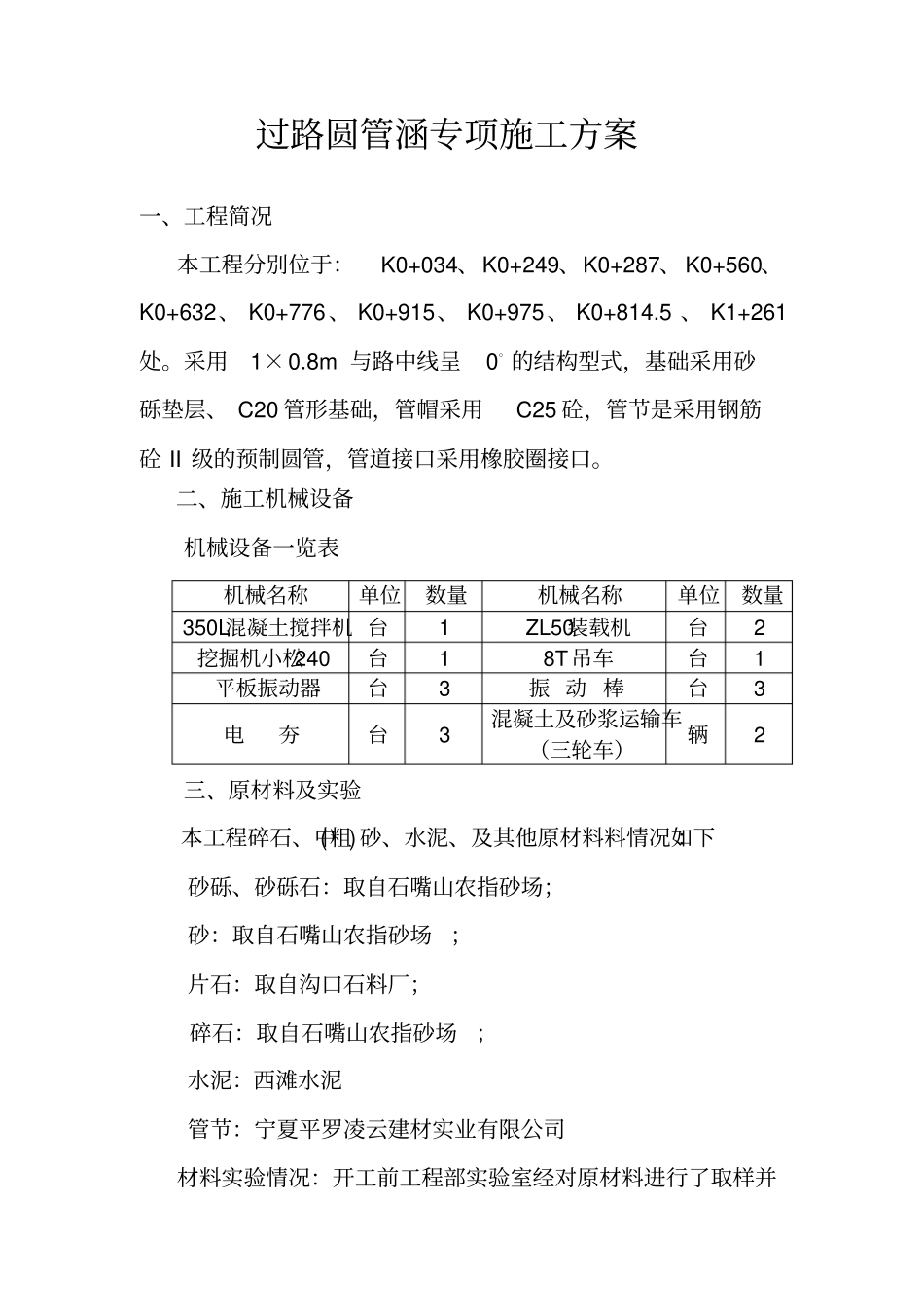

平罗县东环路道路及排水工程过路圆管涵专项施工方案审批:审核:编制:宁夏大捷建设工程有限公司二 0 一二年五月二日过路圆管涵专项施工方案一、工程简况本工程分别位于:K0+034、K0+249、K0+287、 K0+560、K0+632、 K0+776、 K0+915、 K0+975、 K0+814.5 、 K1+261处。采用1×0.8m 与路中线呈0。的结构型式,基础采用砂砾垫层、 C20 管形基础,管帽采用C25 砼,管节是采用钢筋砼 II 级的预制圆管,管道接口采用橡胶圈接口。二、施工机械设备机械设备一览表机械名称单位数量机械名称单位数量350L混凝土搅拌机 台1 ZL50装载机台2 挖掘机小松240 台1 8T 吊车台1 平板振动器台3 振 动 棒台3 电夯台3 混凝土及砂浆运输车(三轮车)辆2 三、原材料及实验本工程碎石、中(粗)砂、水泥、及其他原材料料情况如下:砂砾、砂砾石:取自石嘴山农指砂场;砂:取自石嘴山农指砂场;片石:取自沟口石料厂;碎石:取自石嘴山农指砂场;水泥:西滩水泥管节:宁夏平罗凌云建材实业有限公司材料实验情况:开工前工程部实验室经对原材料进行了取样并委托质检中心进行了实验,并将资料报送监理办审批。所委托实验有:1.C25混凝土配合比设计书及原材料实验2.C20混凝土配合比设计书及原材料实验3.M15砂浆配合比设计书及原材料实验4.M7.5 砂浆配合比设计书及原材料实验5. 碎石压碎值实验6. 碎石筛分实验7. 中(粗)砂筛分实验8. 中(粗)砂含泥量实验9. 水泥各项指标实验三、施工要点及注意事项1、组织施工人员进场,并进行合理的分工。2、 对料场进行平整以便备料用,建立临时拌合站。 3 、按照图纸尺寸、配筋及混凝土标号定做涵管。四、 施工基本要求1、施工放线先确定涵洞的位置,复核角度,如涵洞的实际位置和角度与设计不符合,应立即上报,施工时按实际位置和角度进行。2、基坑开挖及处理按照放出的基坑开挖线,用人工或机械开挖,接近设计标高时,再用人工进行清理修整,然后对基底进行夯实处理。 3 、砂砾基础垫层基坑验收合格后,即可施工管道砂砾石基础,若管道基础下部地质情况较差时要进行处理,具体处理方法同业主、监理工程师协商解决,基坑验收合格后,即可进行砼垫层施工。4、浇筑砼基础垫层1、基础经夯实处理达到要求后,用经纬仪准确放出过路圆管涵轴线,确定基础平面尺寸、位置。2、按设计尺寸支基础模板,经轴线,标高检查合格,浇注垫层砼。砼要求振捣密实,无蜂窝、麻面现象。3、在基础施工时注意横坡的设置...
